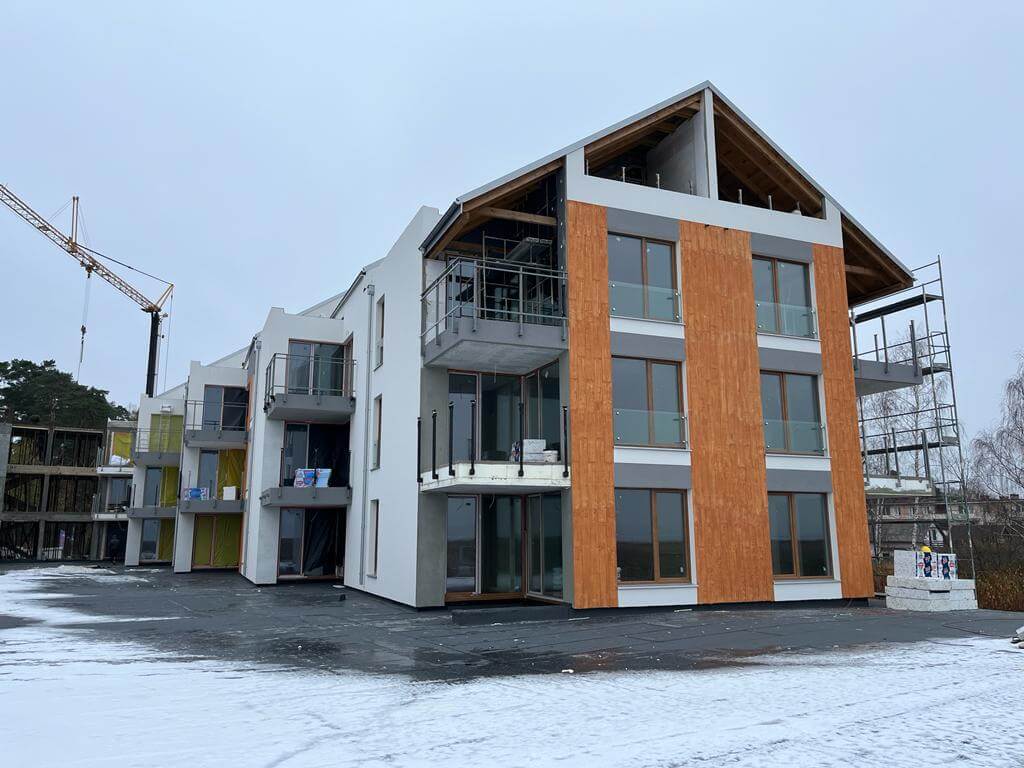

Postępy budowy inwestycji

Listopad 2022

Postęp prac budowlanych

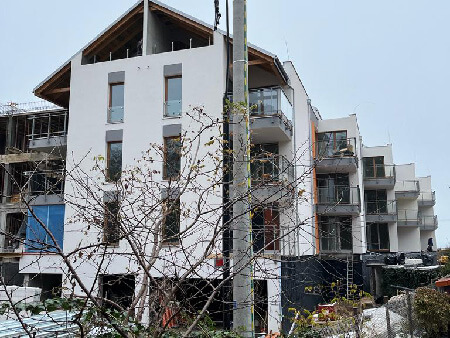

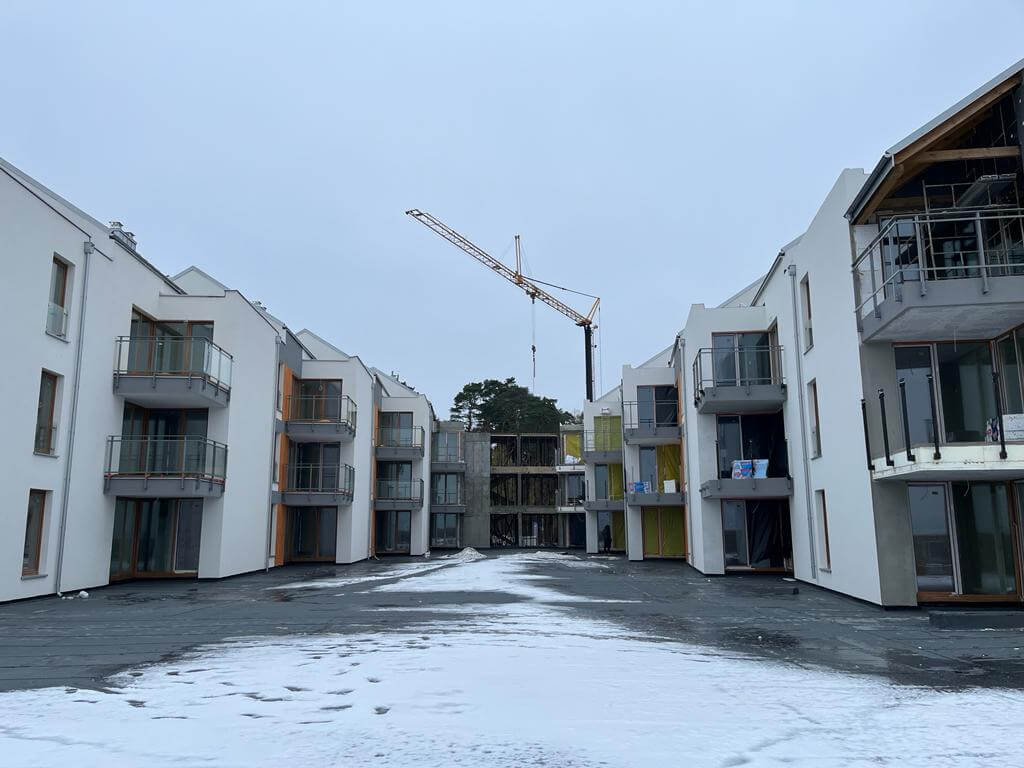

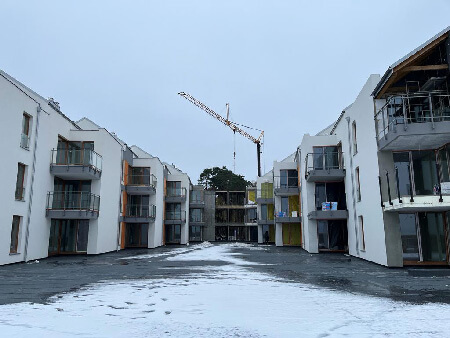

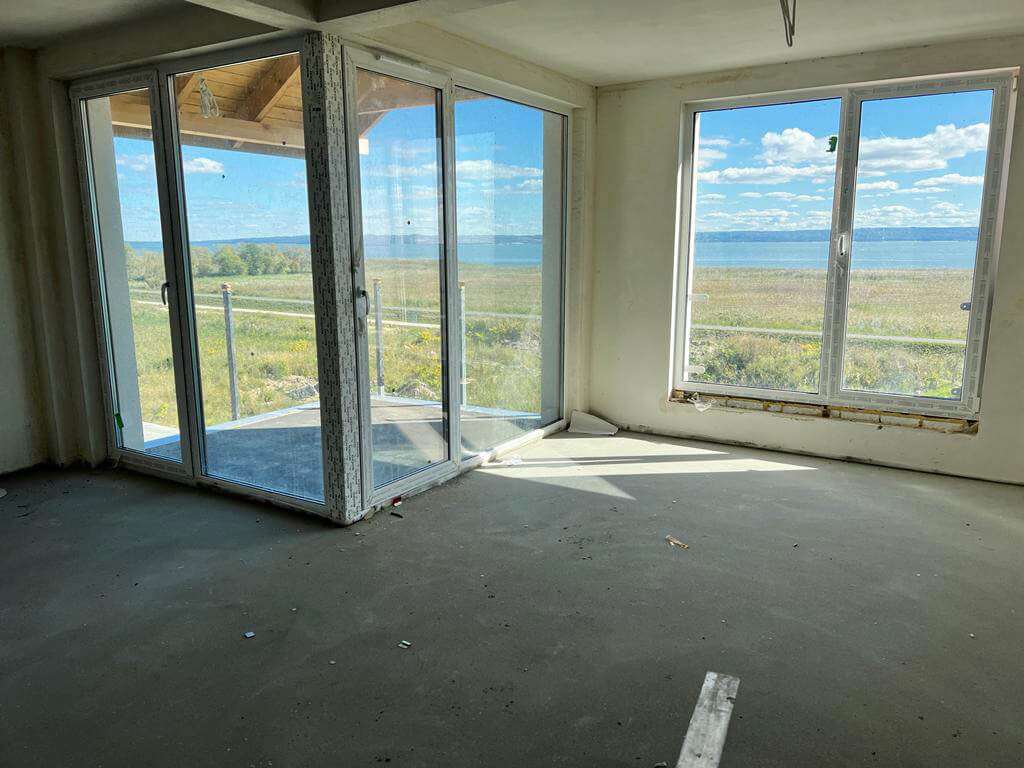

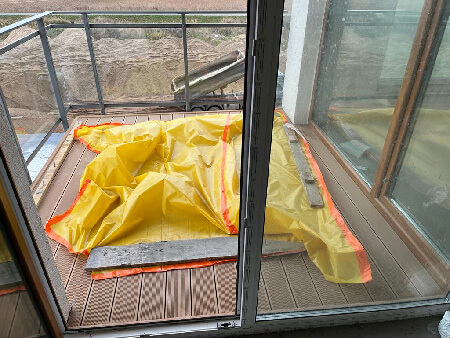

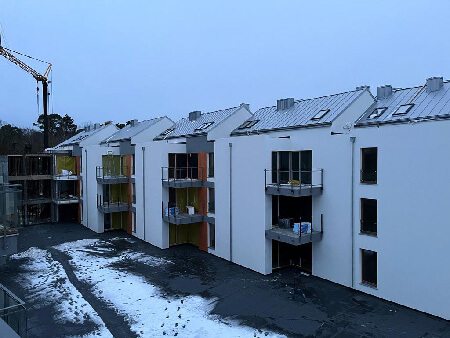

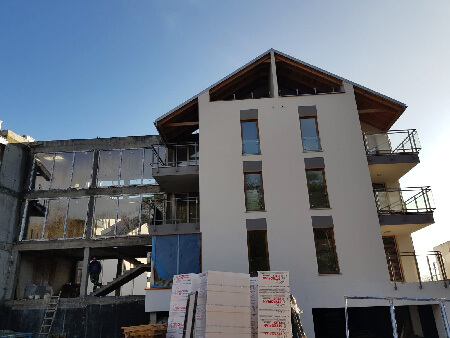

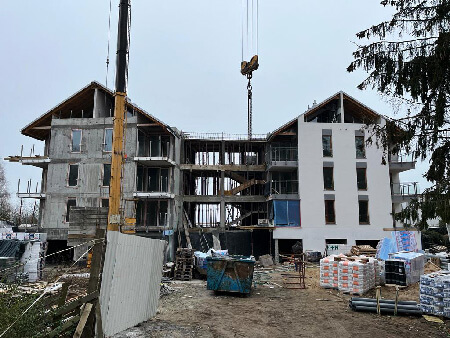

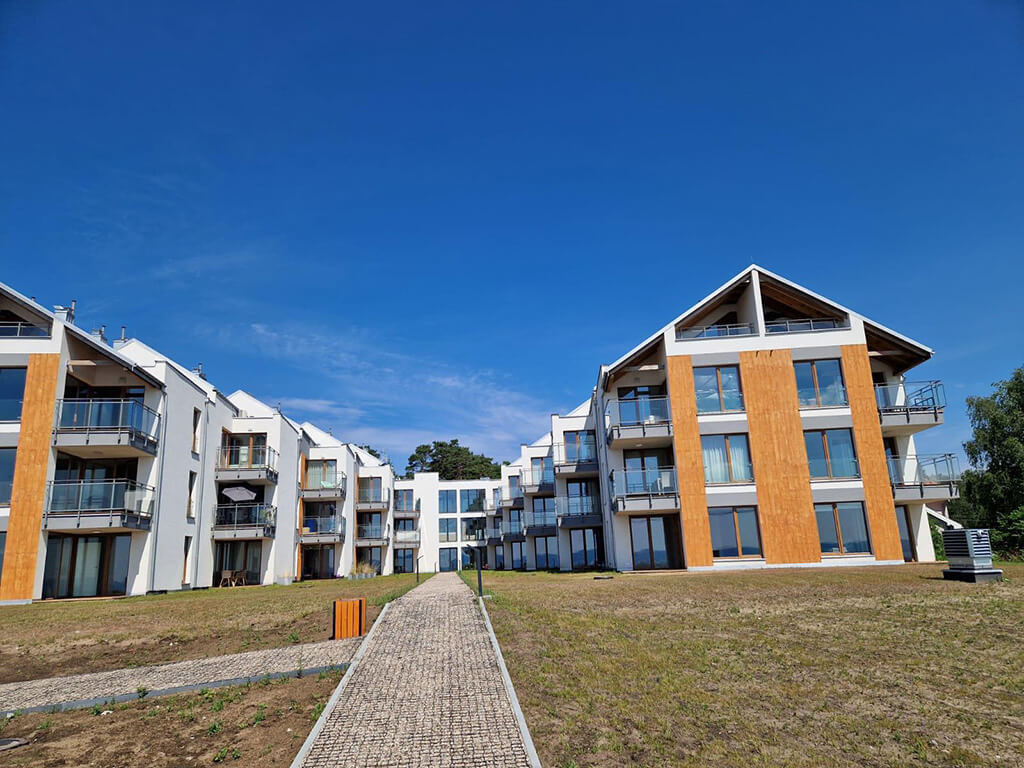

Osiągnięto 80% realizacji inwestycji. Aktualnie tynkujemy elewację budynku A. Na ukończeniu jest konstrukcja łącznika budynku A z B wraz z szybem windy. Dach w obu budynkach został ukończony. Trwają prace przy tynkach wewnętrznych w budynku A. Większość lokali w budynku A na parterze i pierwszym piętrze zostało otynkowane.

Wrzesień 2022

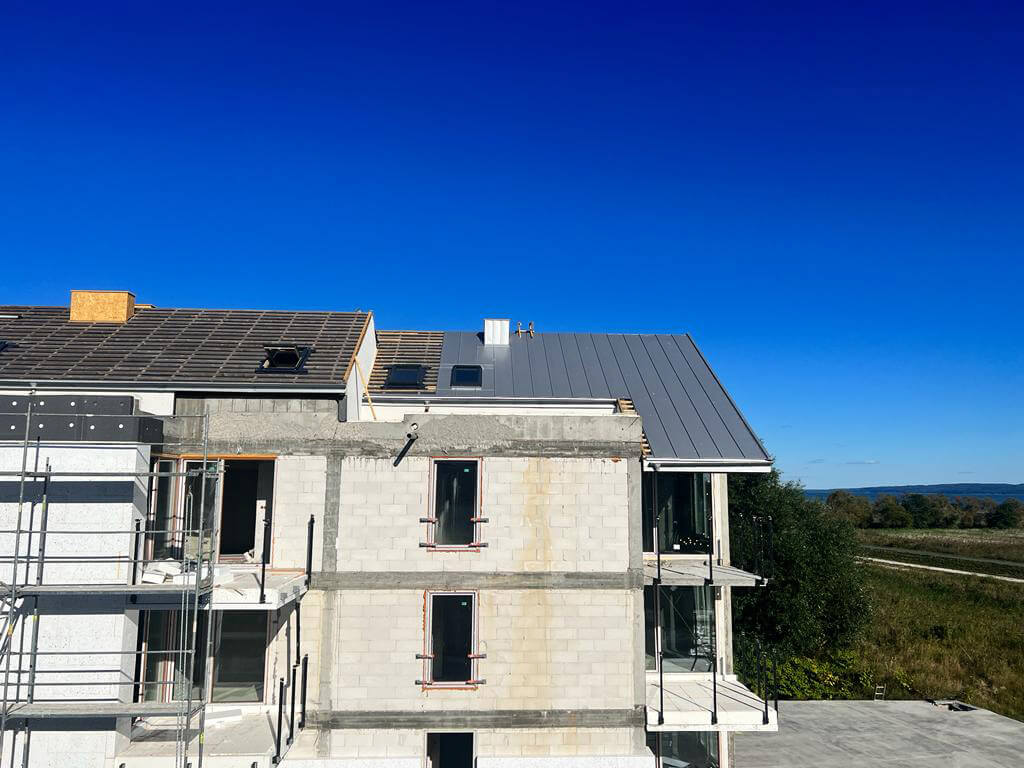

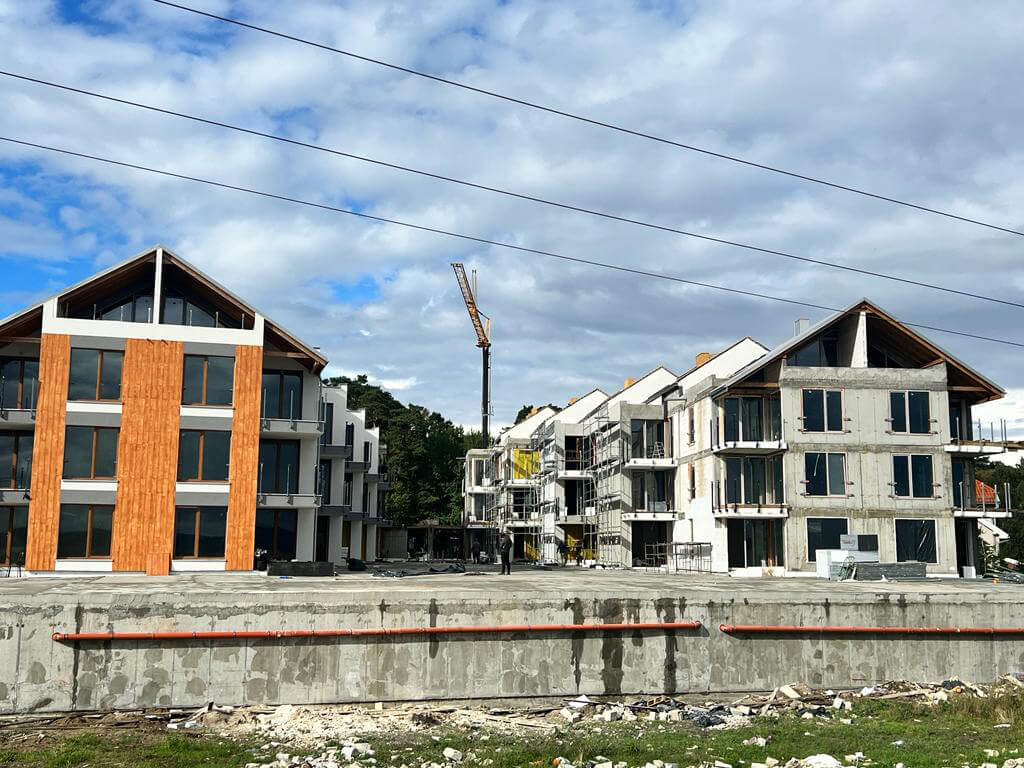

Postęp prac budowlanych

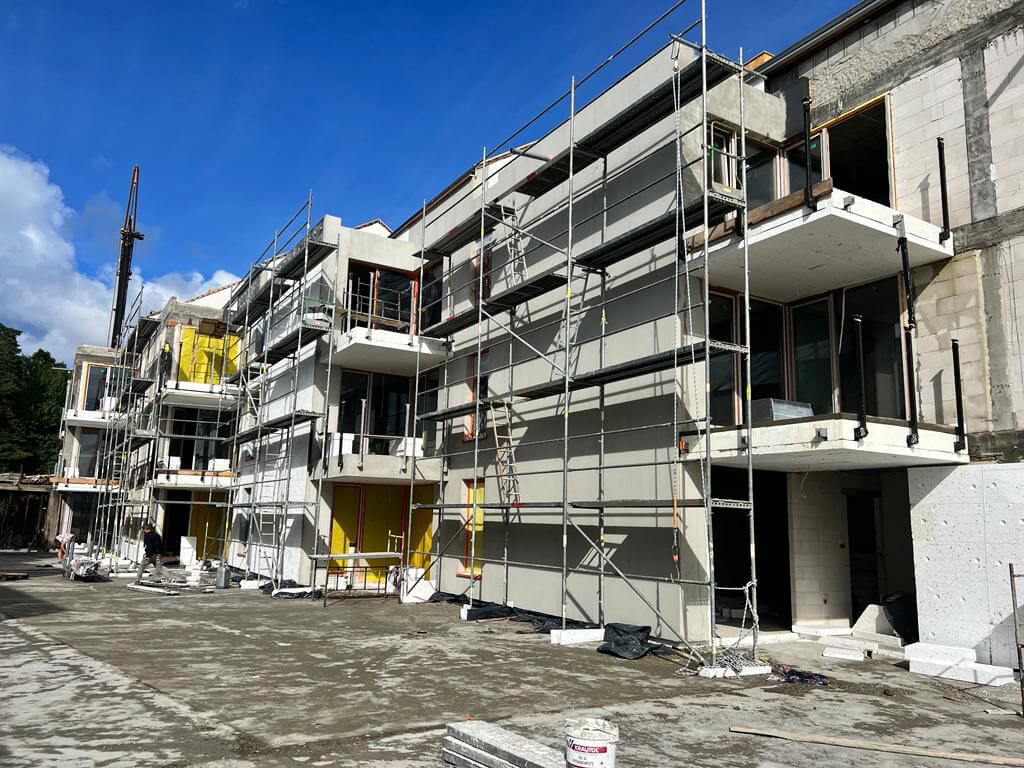

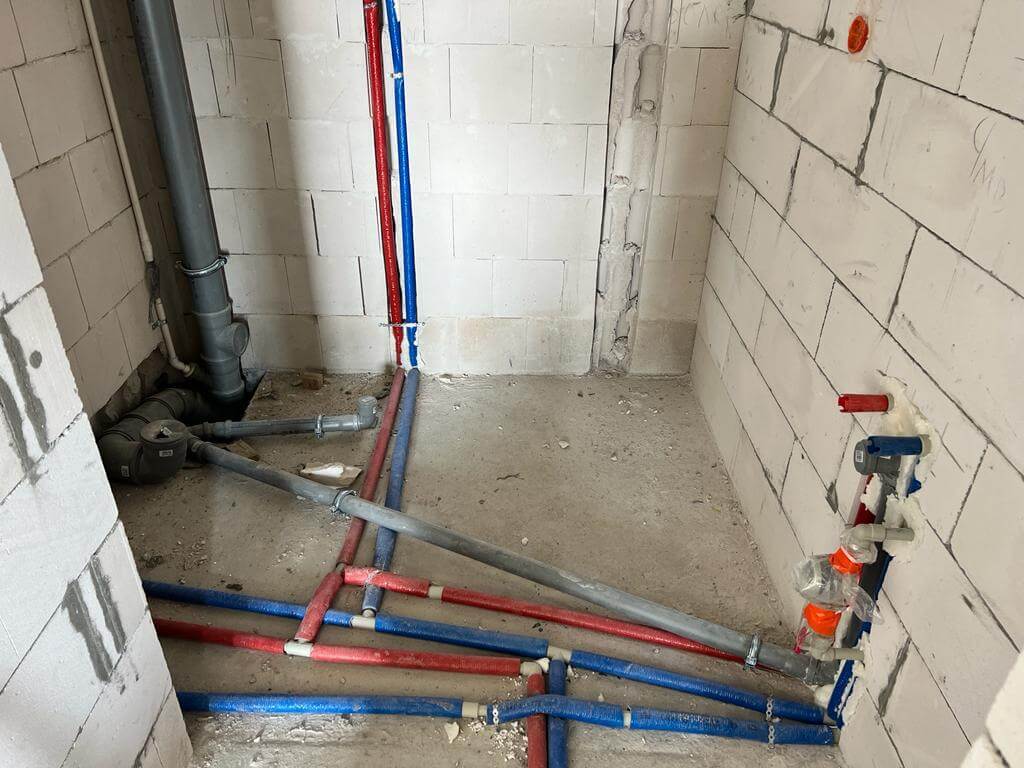

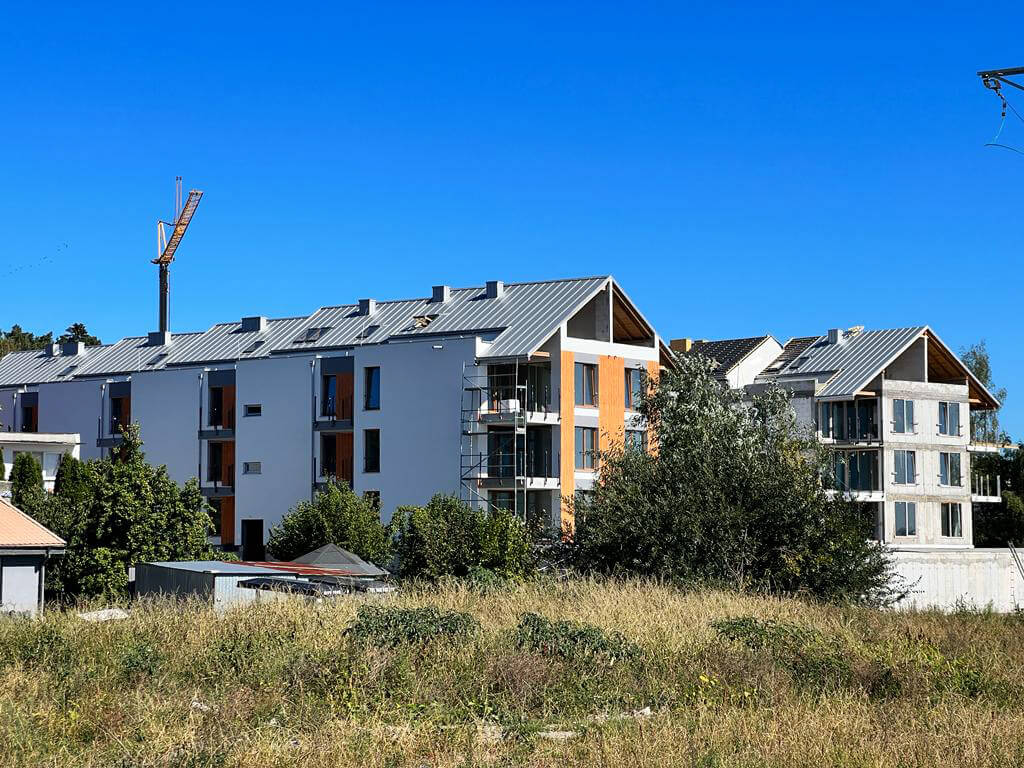

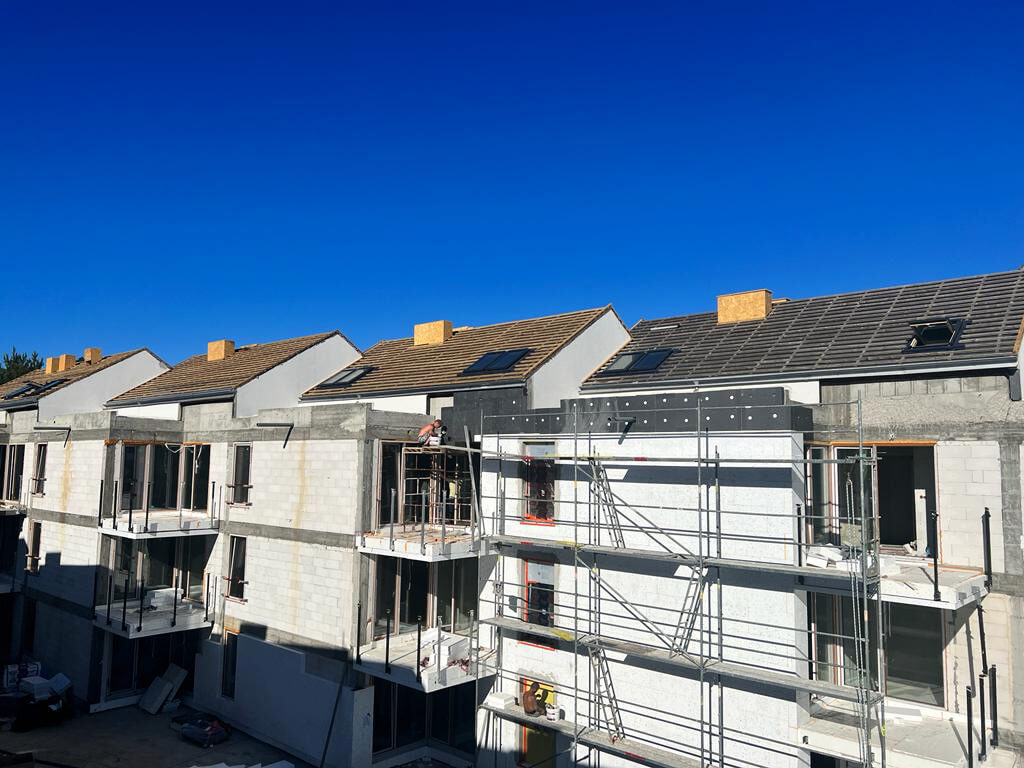

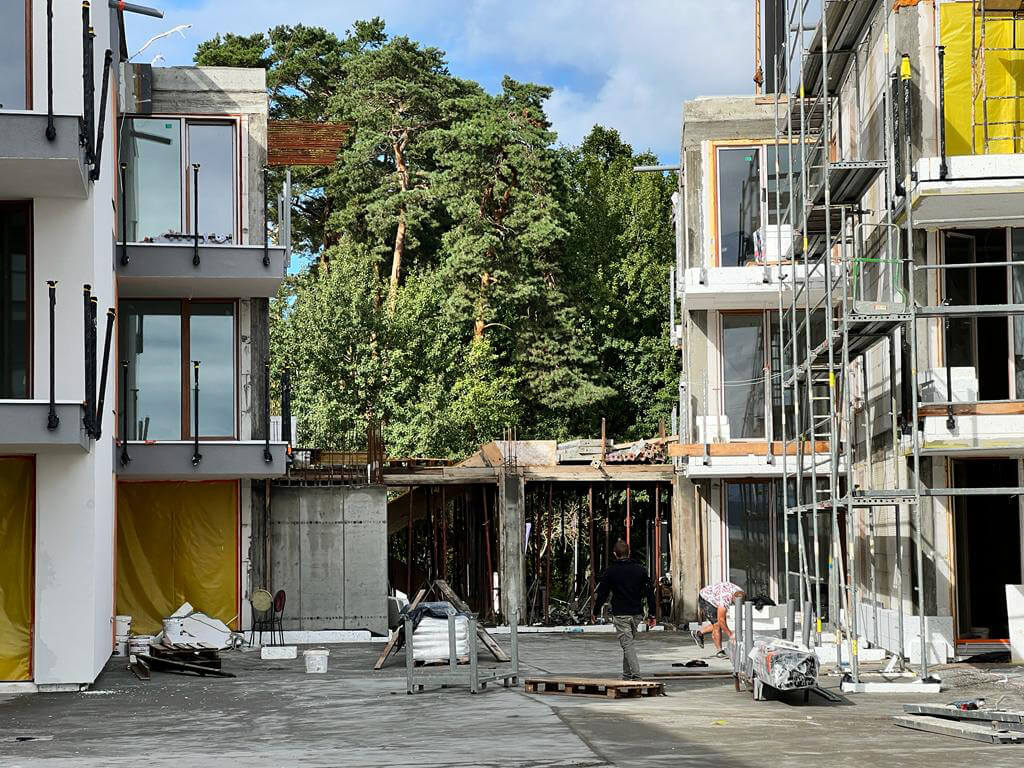

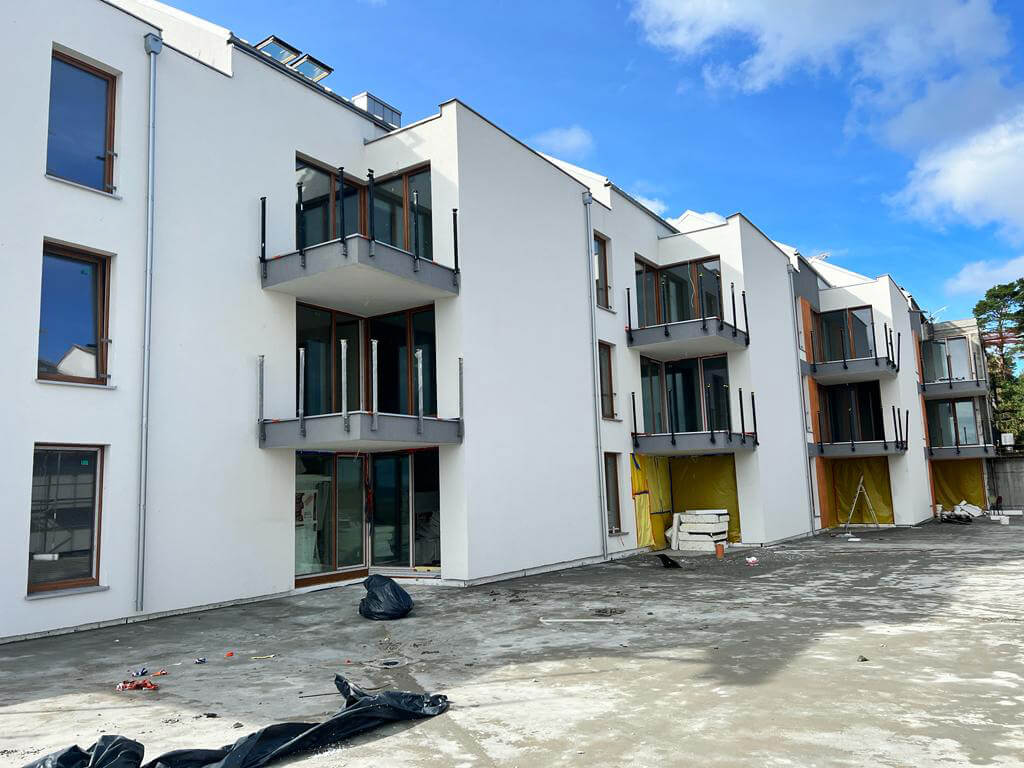

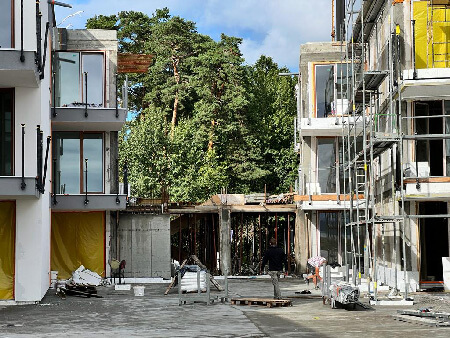

Aktualnie trwają prace przy łączniku między budynkiem A i B oraz prace tynkarskie w budynku A. Wszystkie instalacje hydrauliczne i elektryczne zostały zrobione w obu budynkach. Na ukończeniu jest dach w budynku A. Trwają prace związane z wstawianiem okien w budynku A.

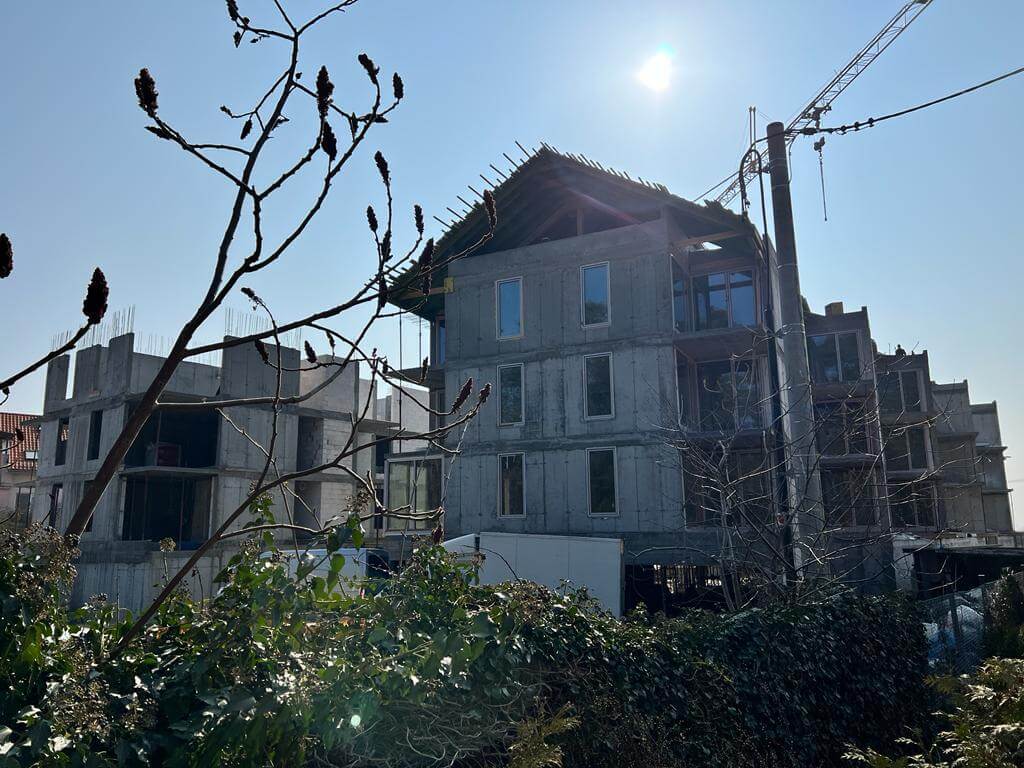

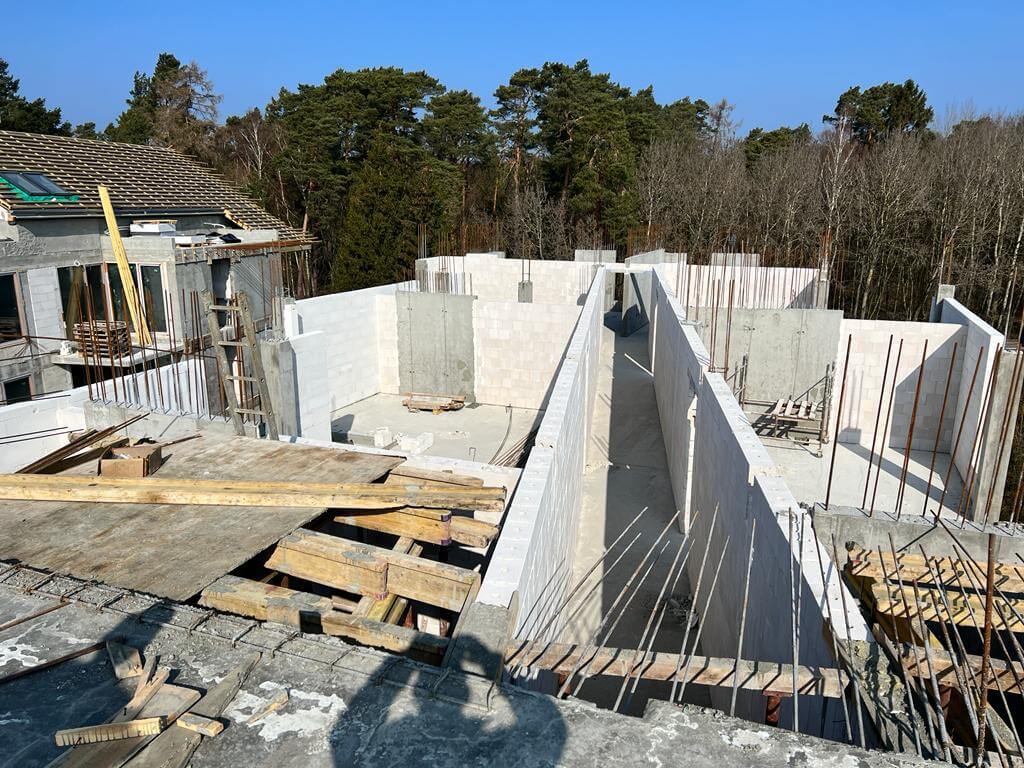

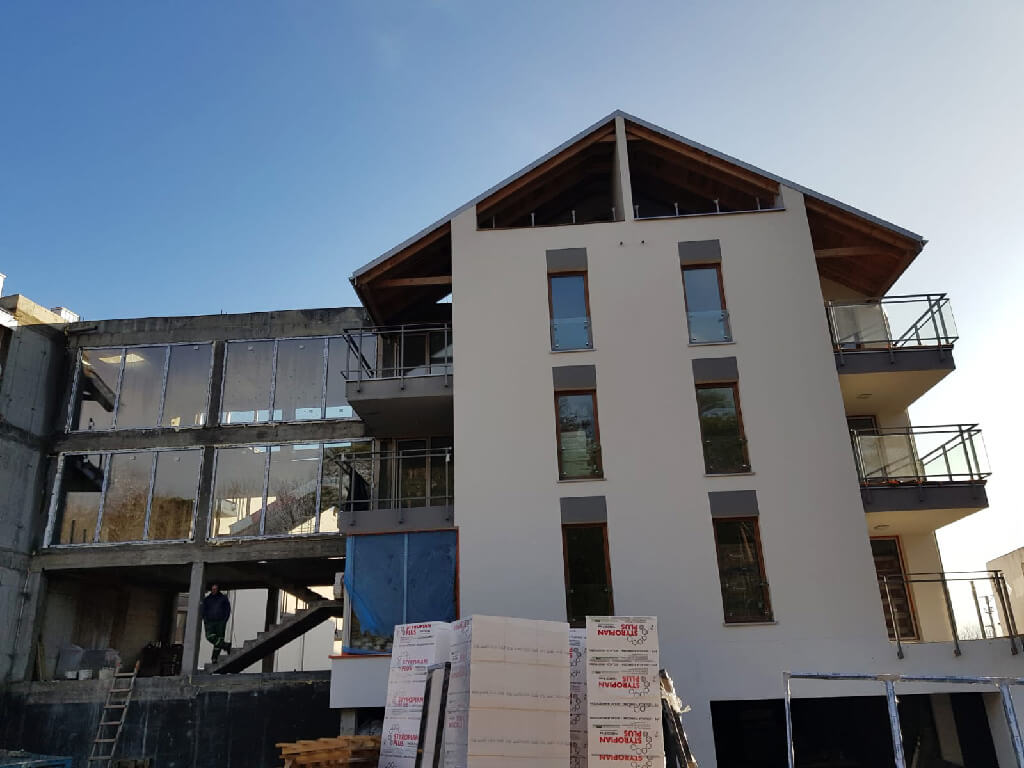

Kwiecień 2022

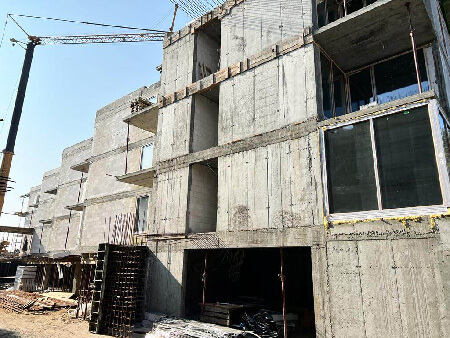

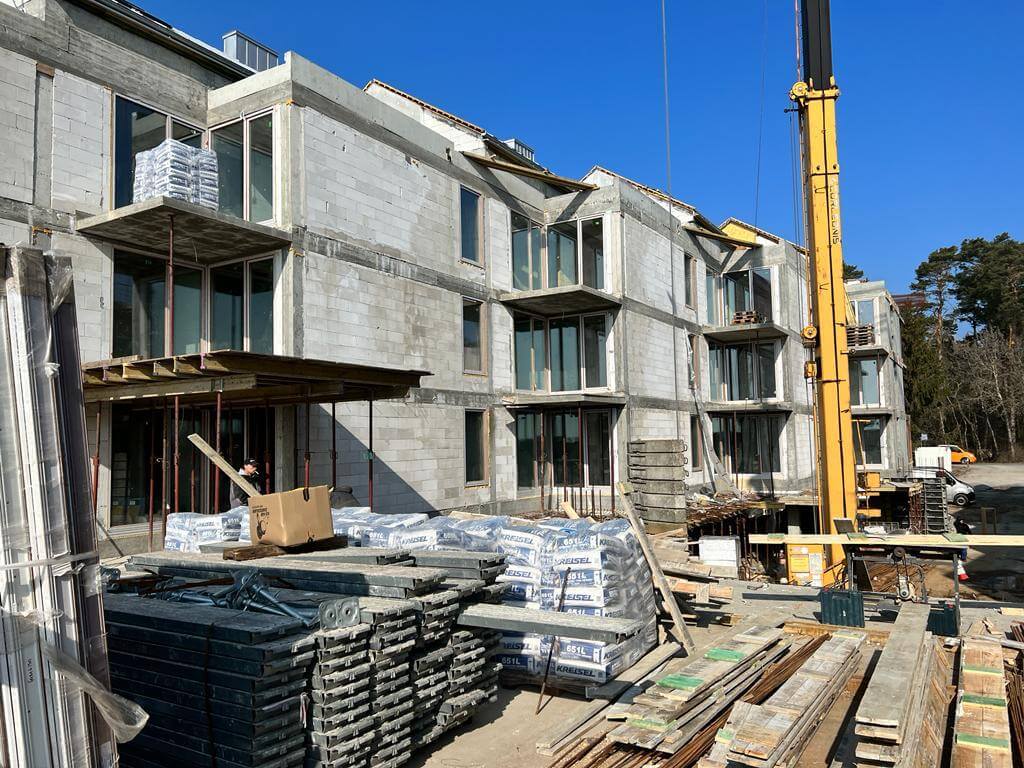

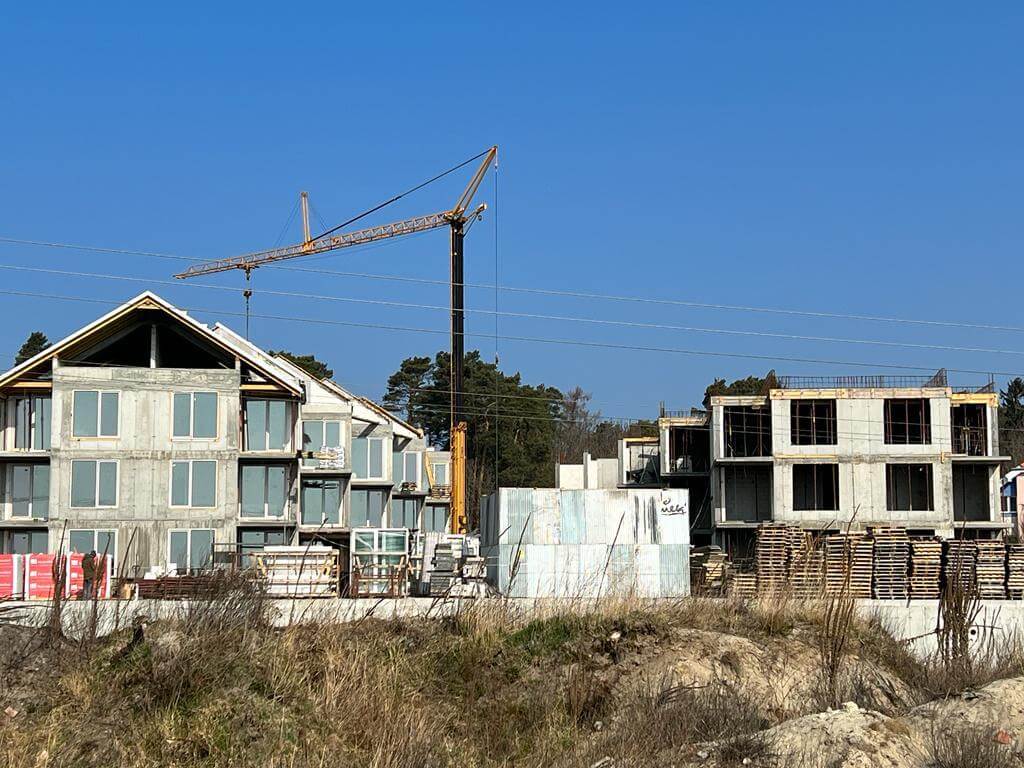

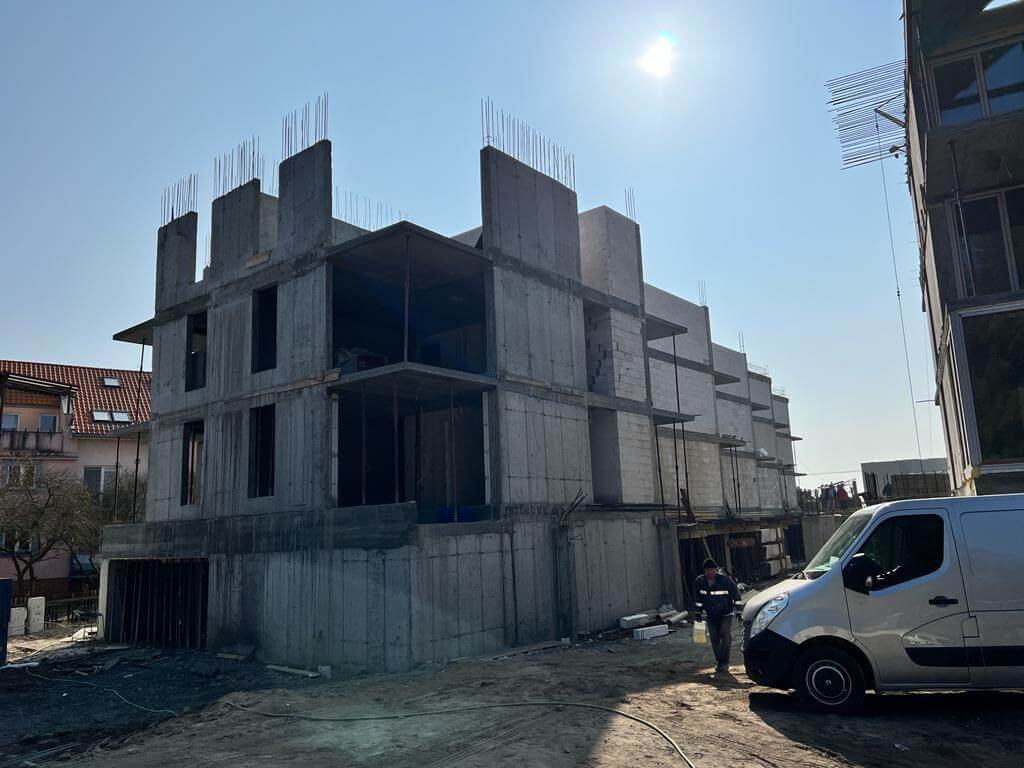

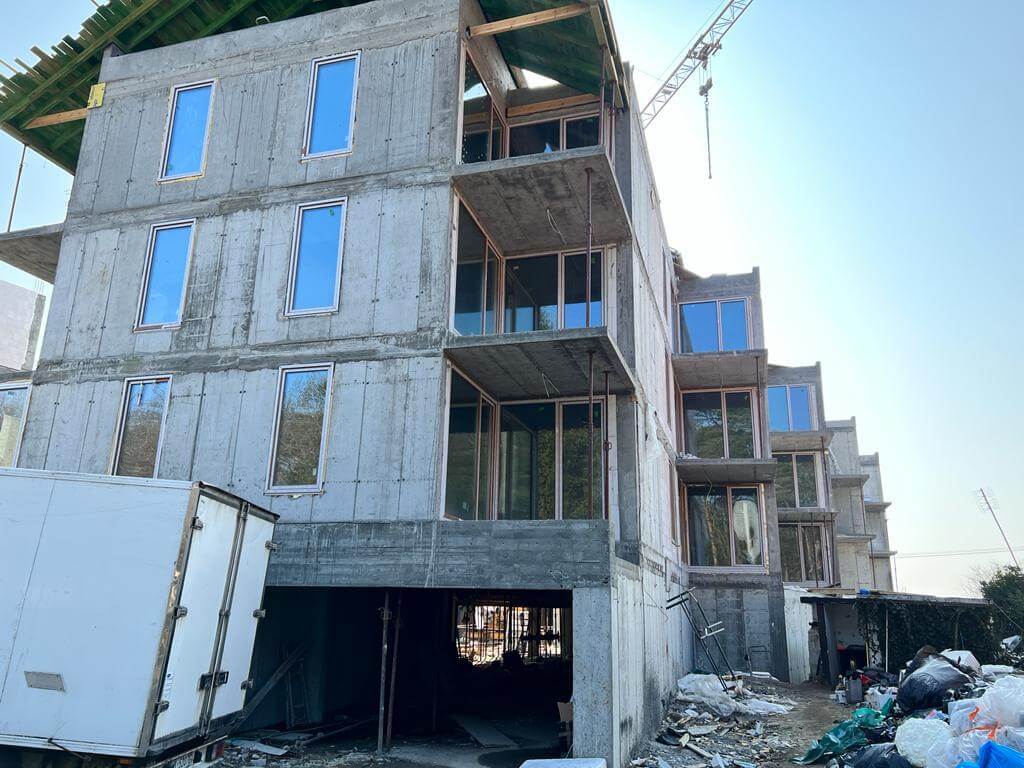

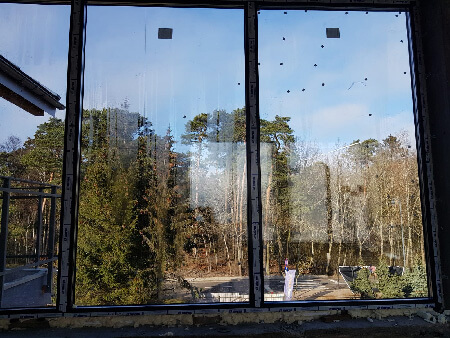

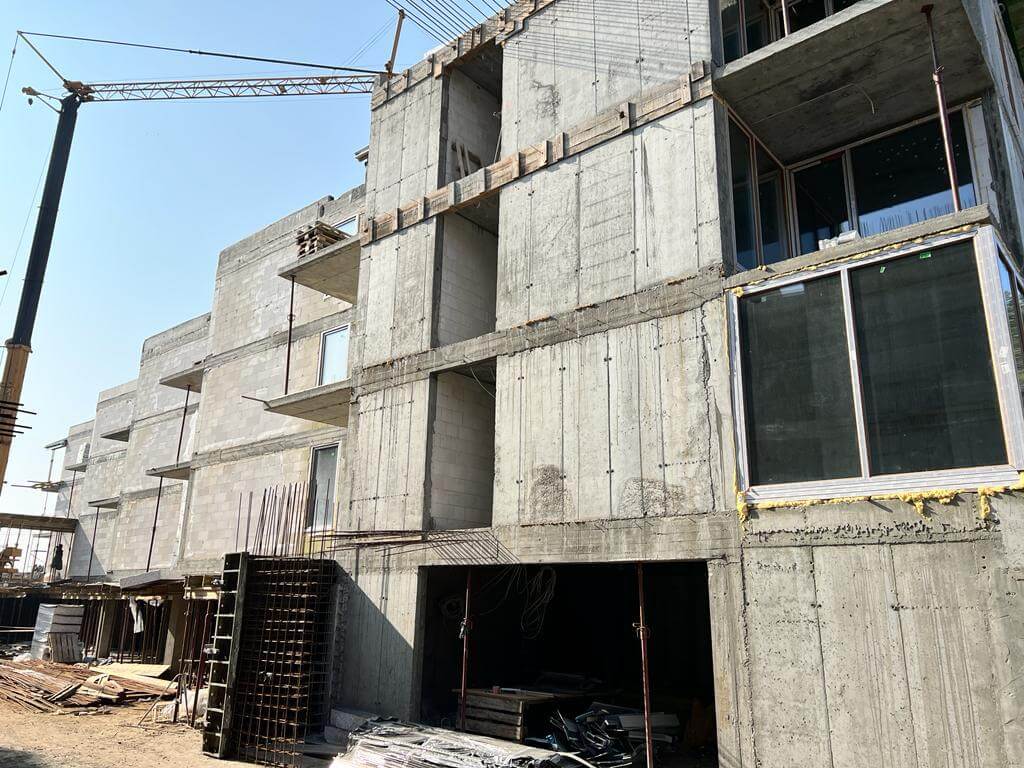

Postęp prac budowlanych

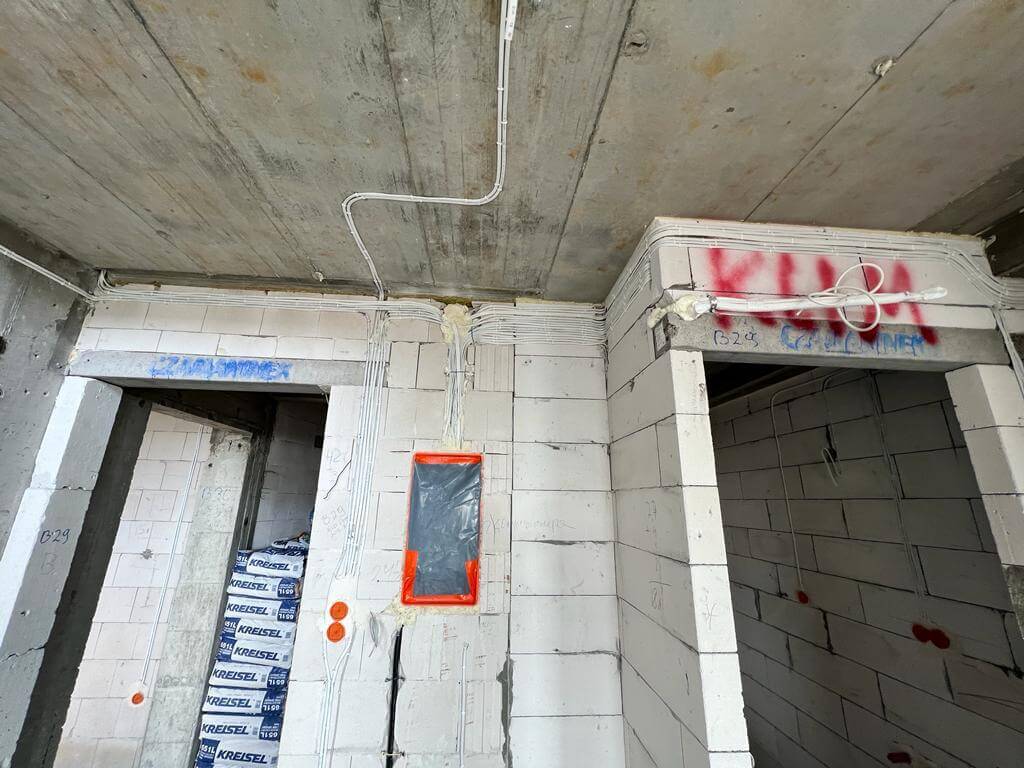

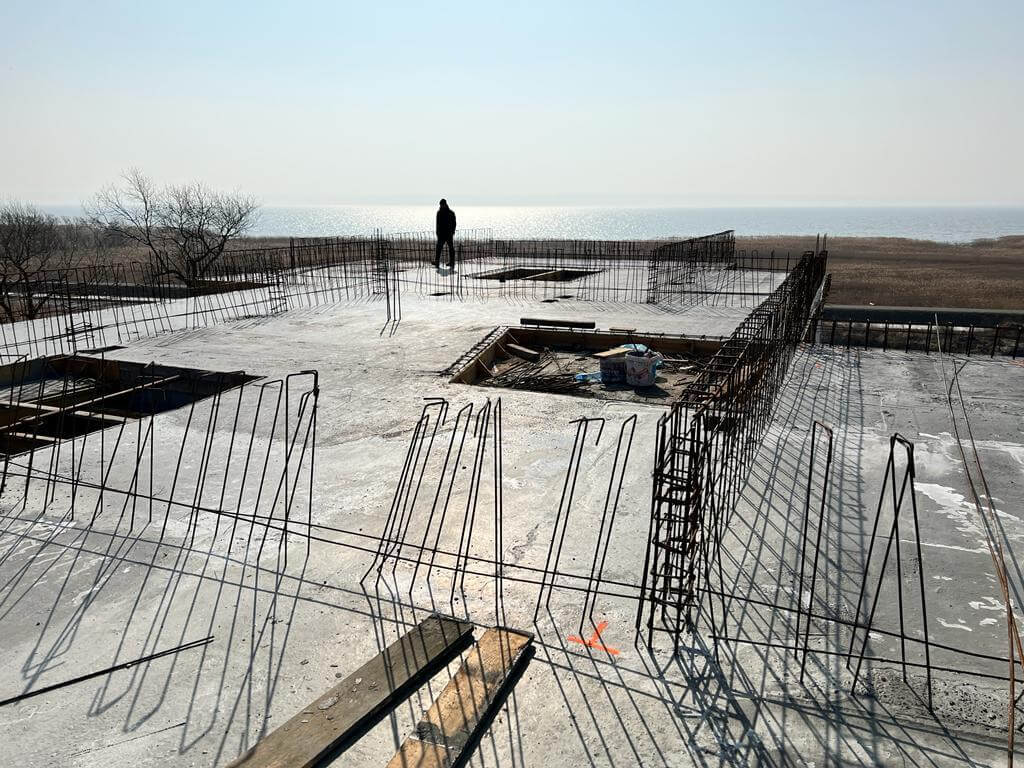

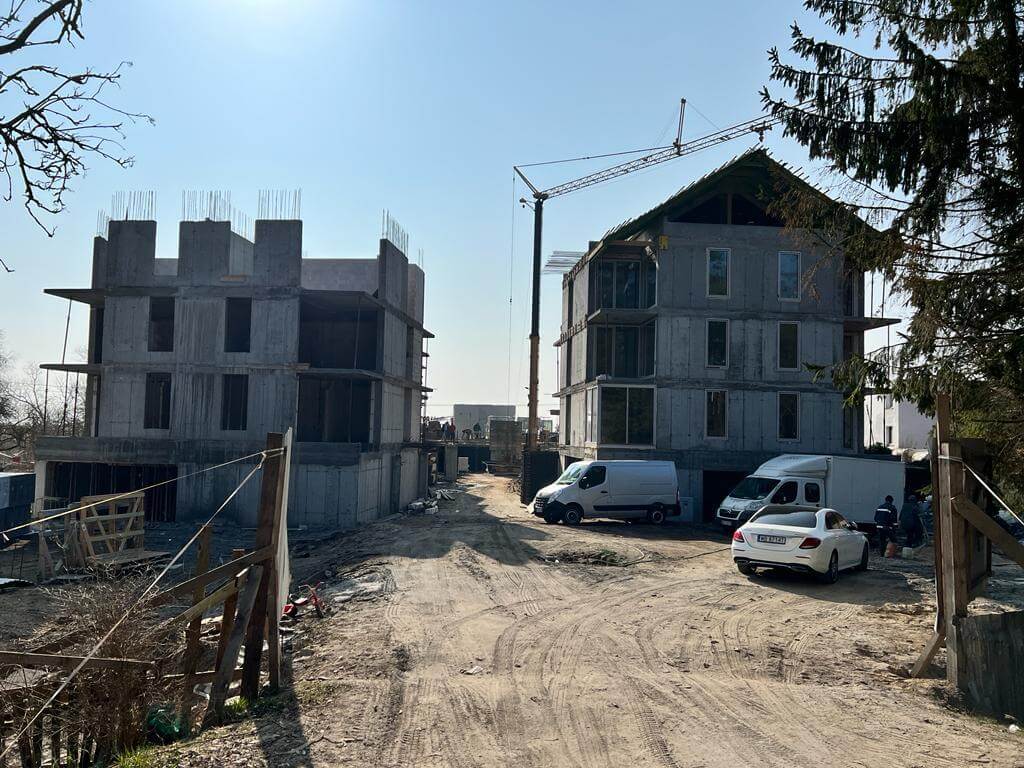

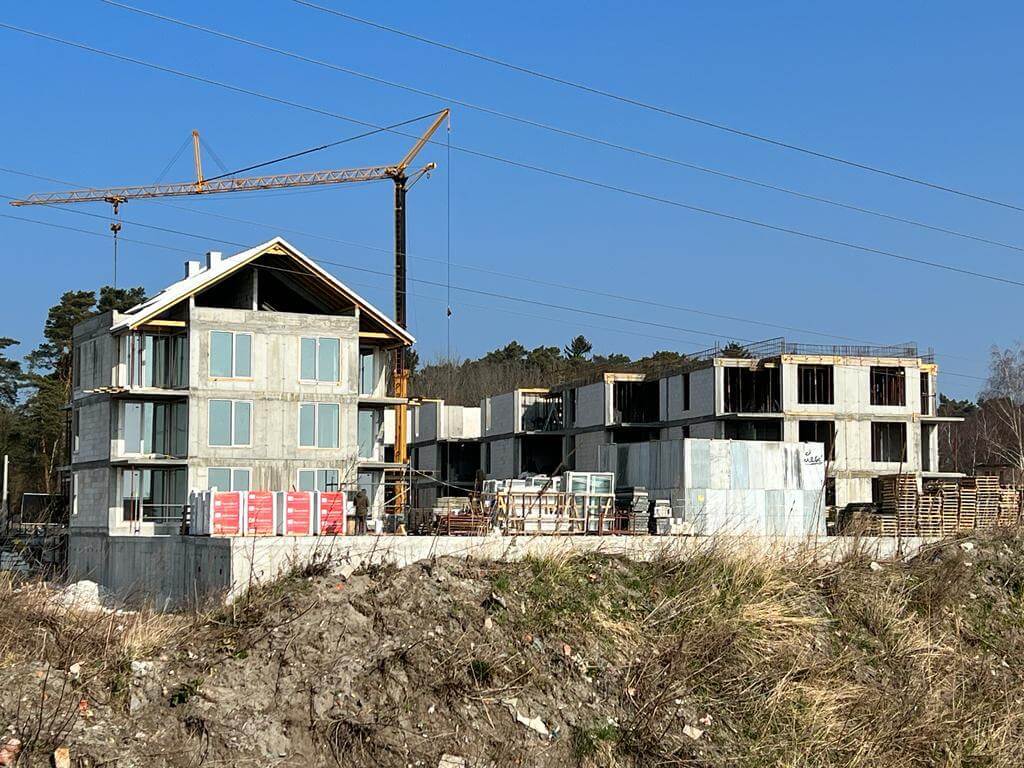

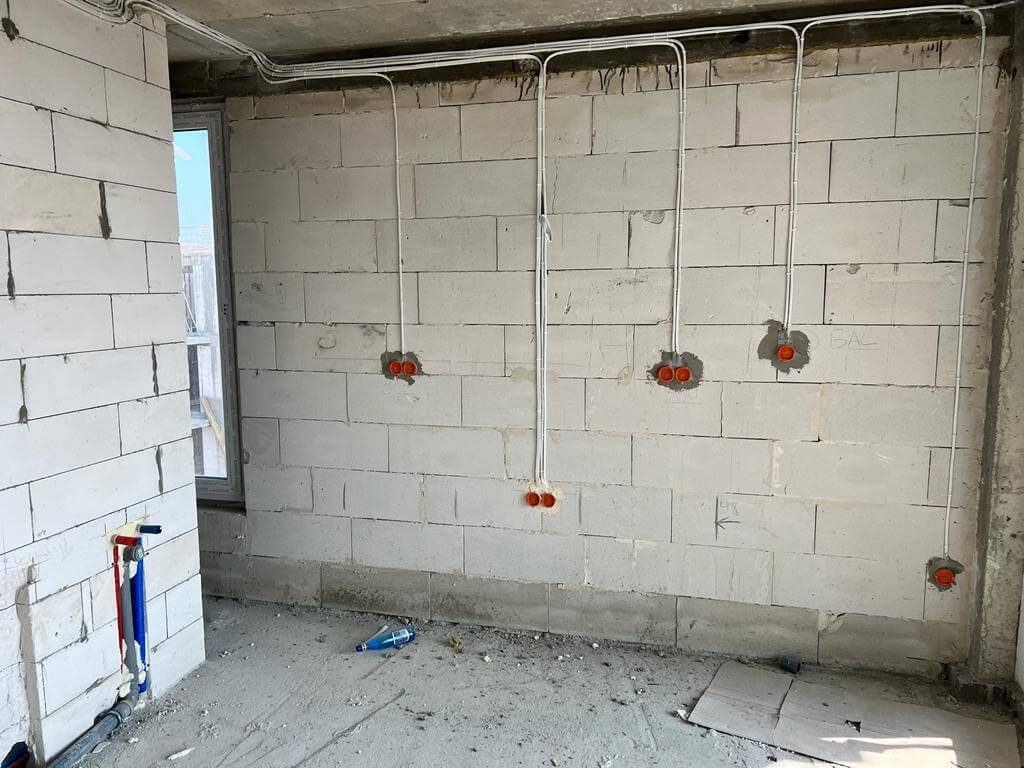

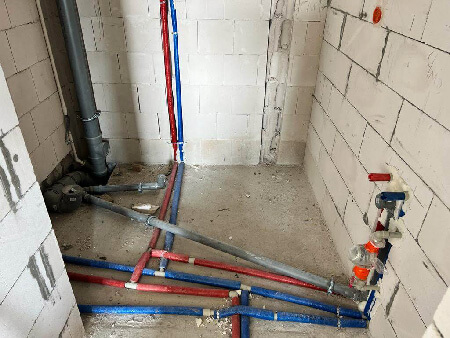

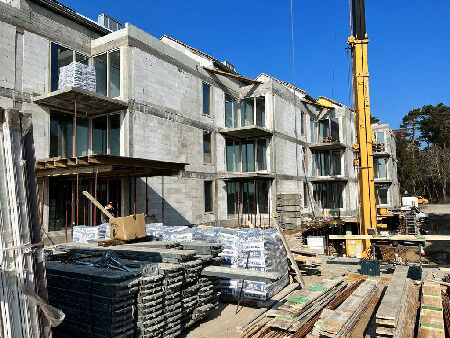

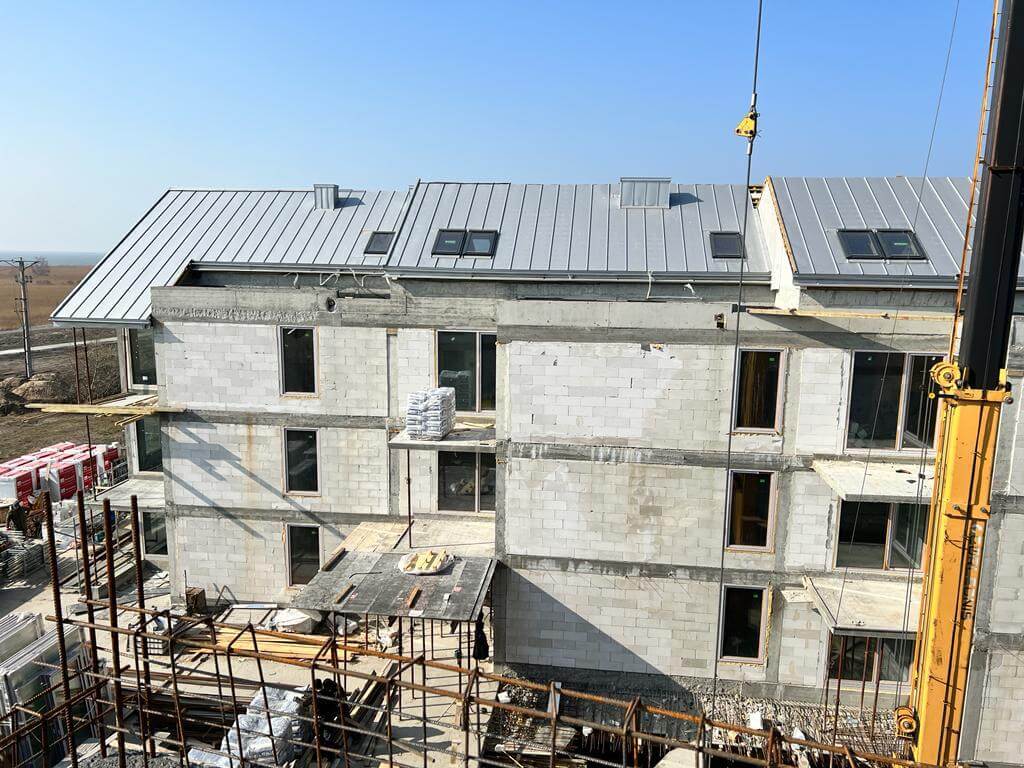

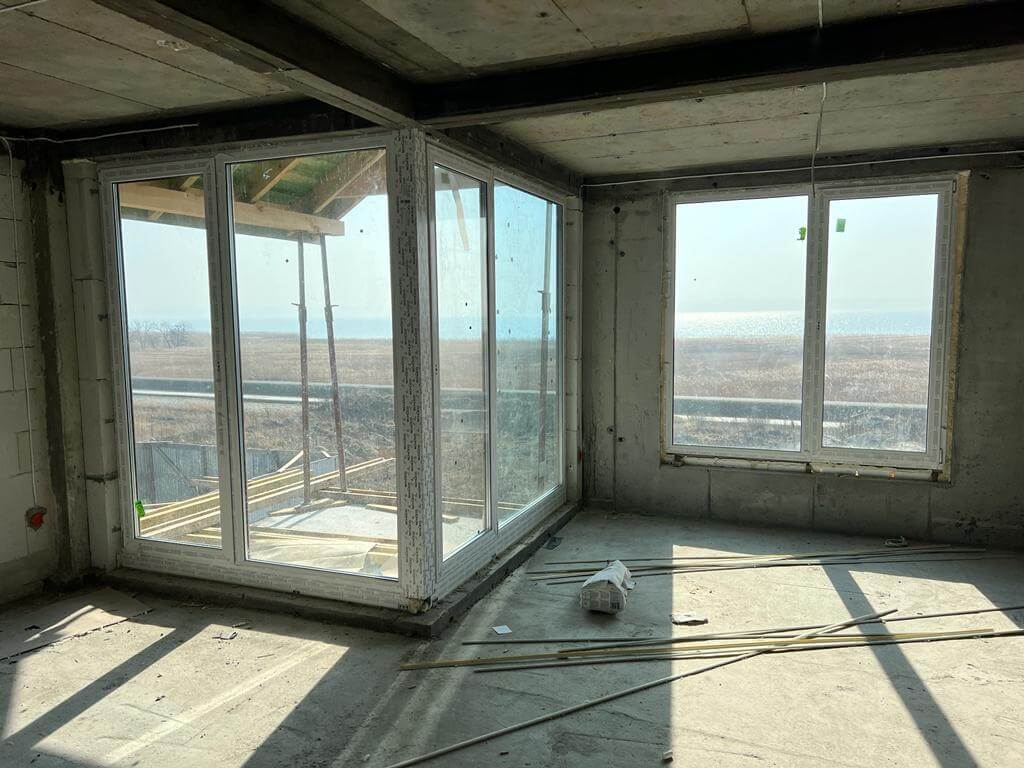

Aktualnie rozpoczęliśmy tynkowanie i robienie elewacji w budynku B. Hydraulika i elektryka w budynku B została zrobiona a w budynku A rozpoczęta.

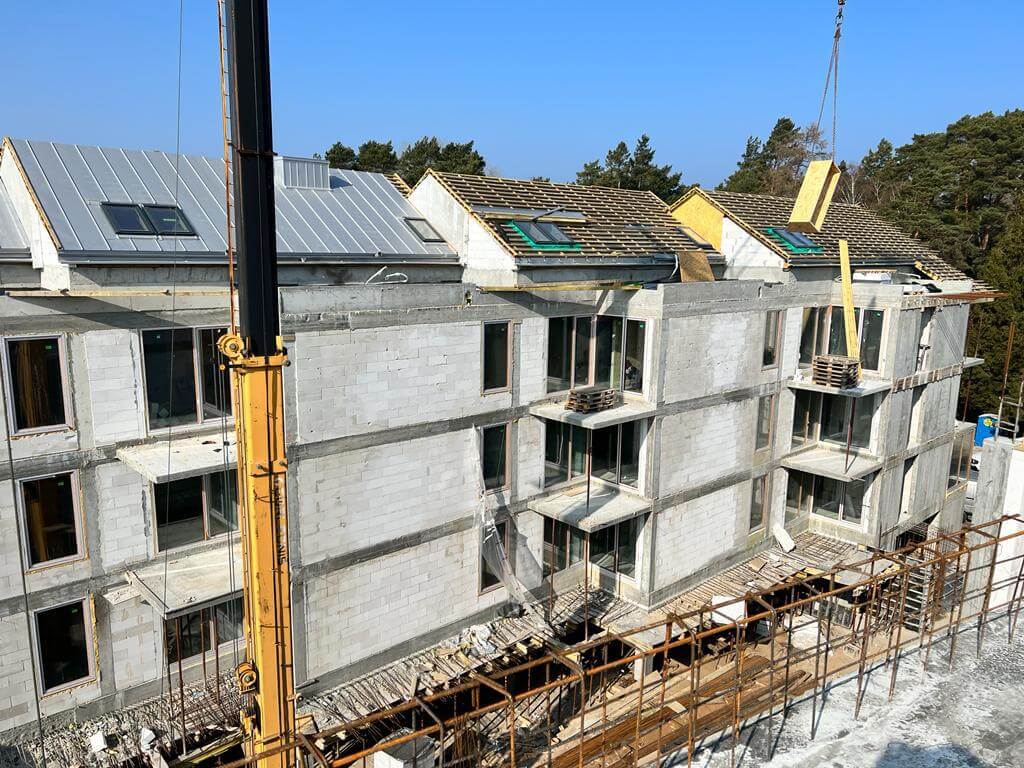

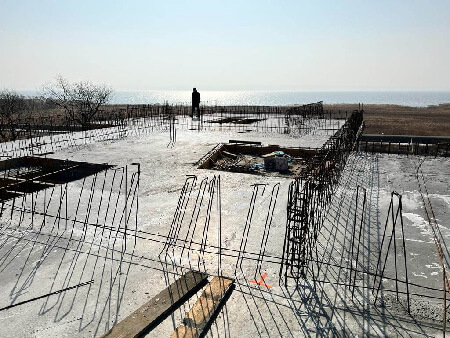

Kończymy dach w budynku B a w budynku A wylewamy ostatni strop.

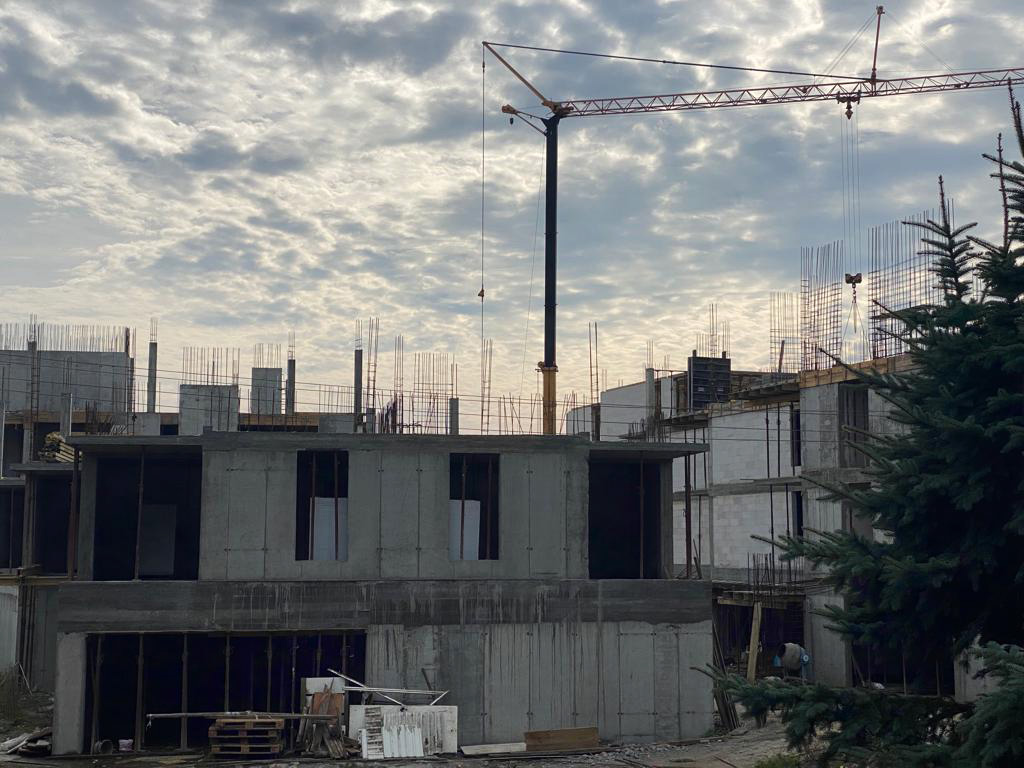

Październik 2021

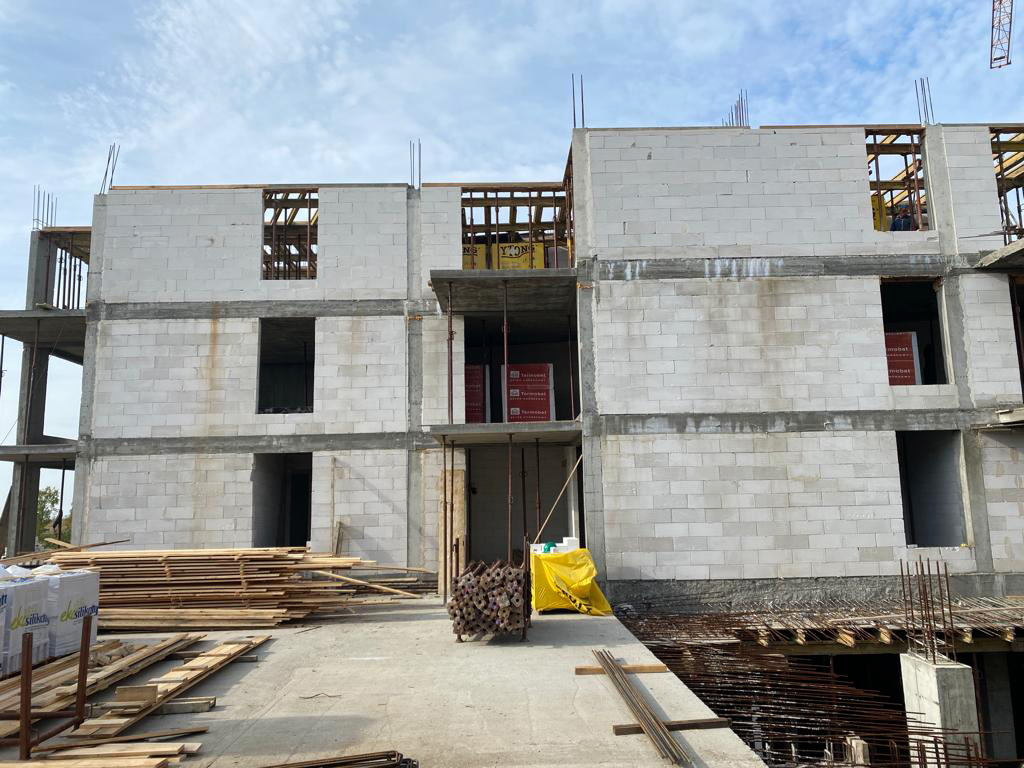

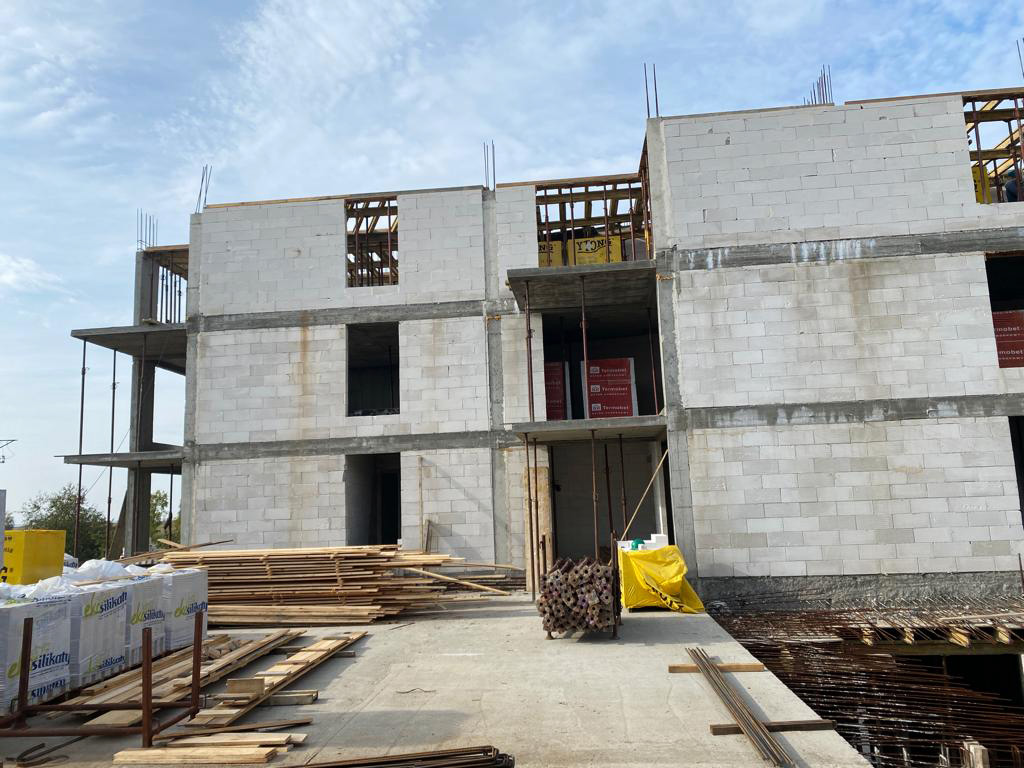

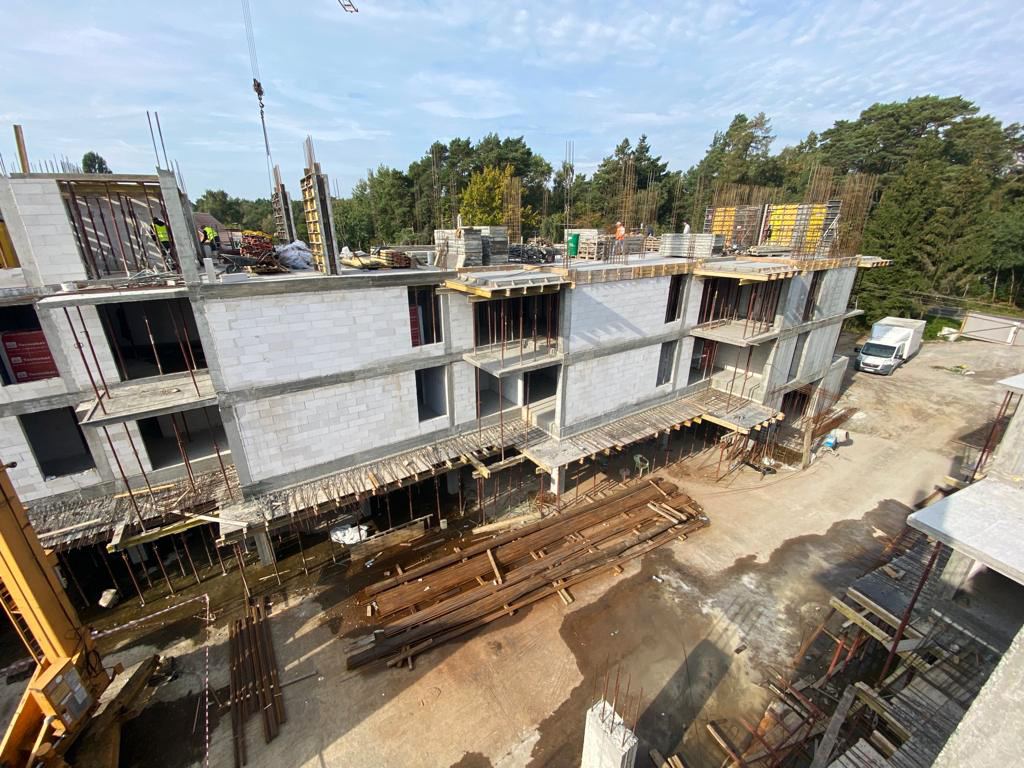

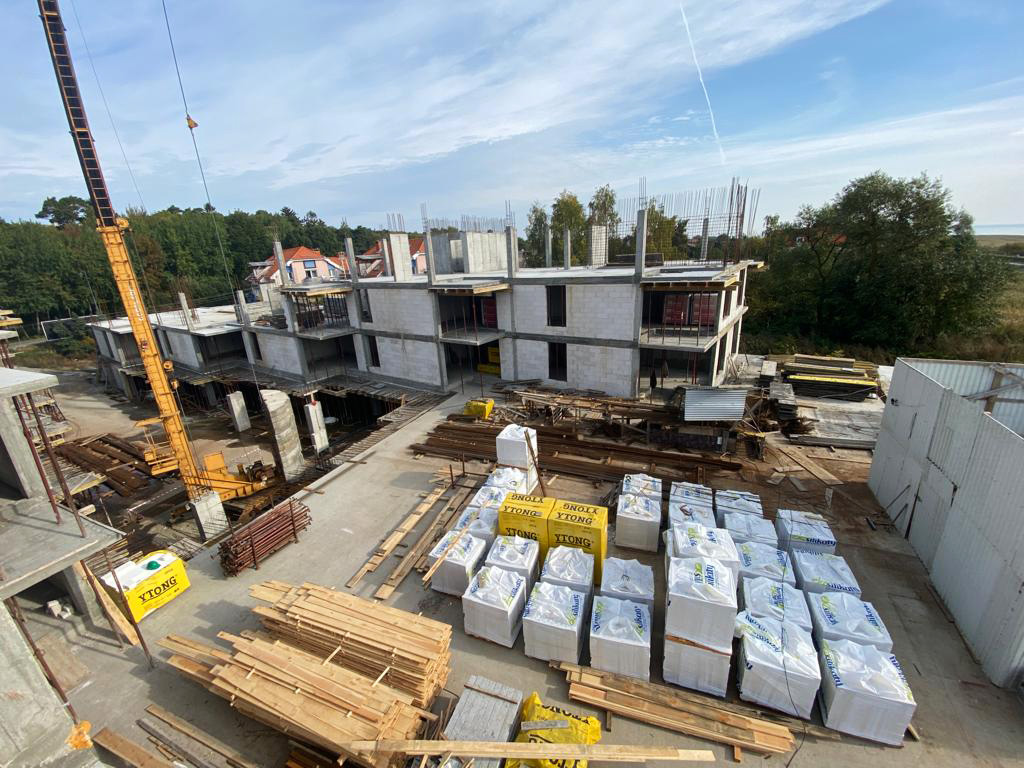

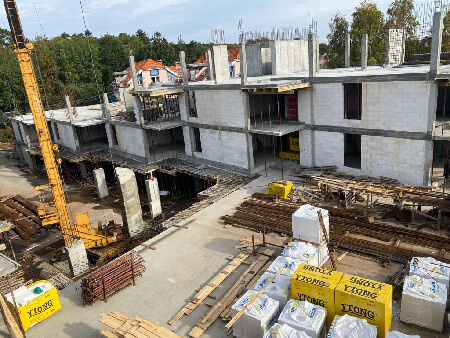

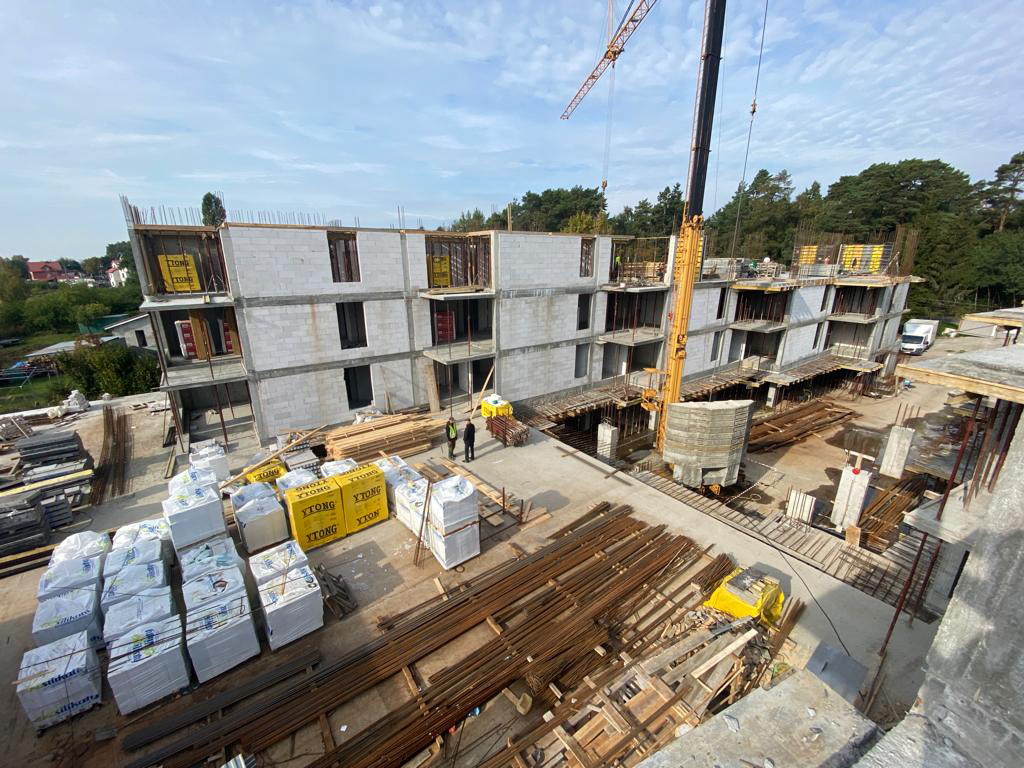

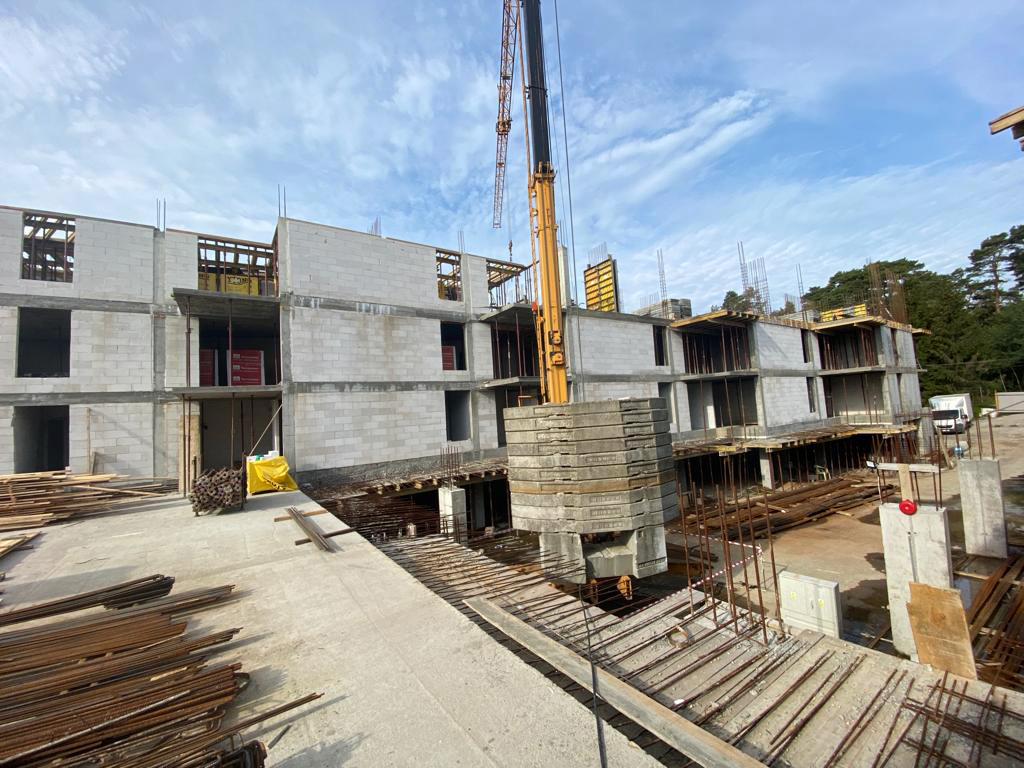

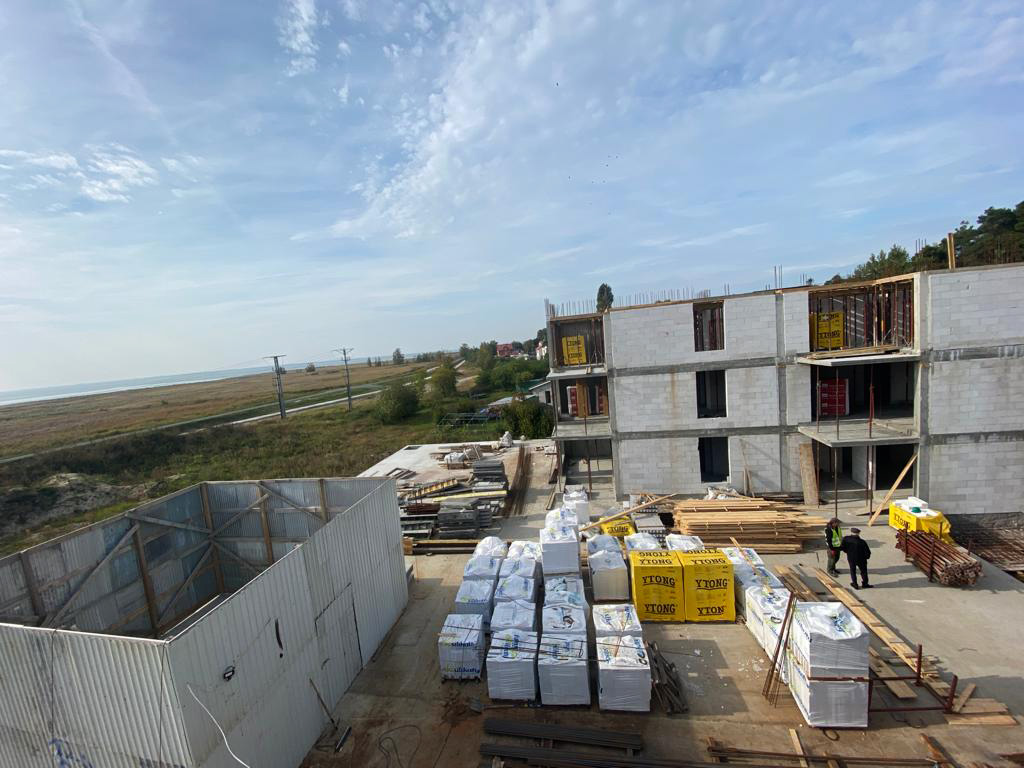

Postęp prac budowlanych

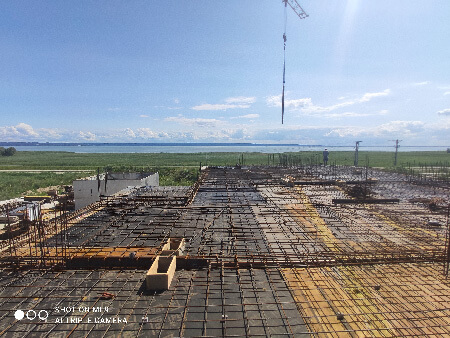

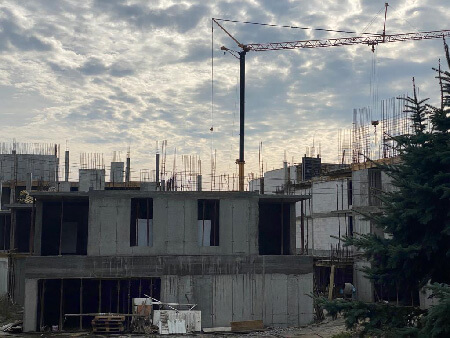

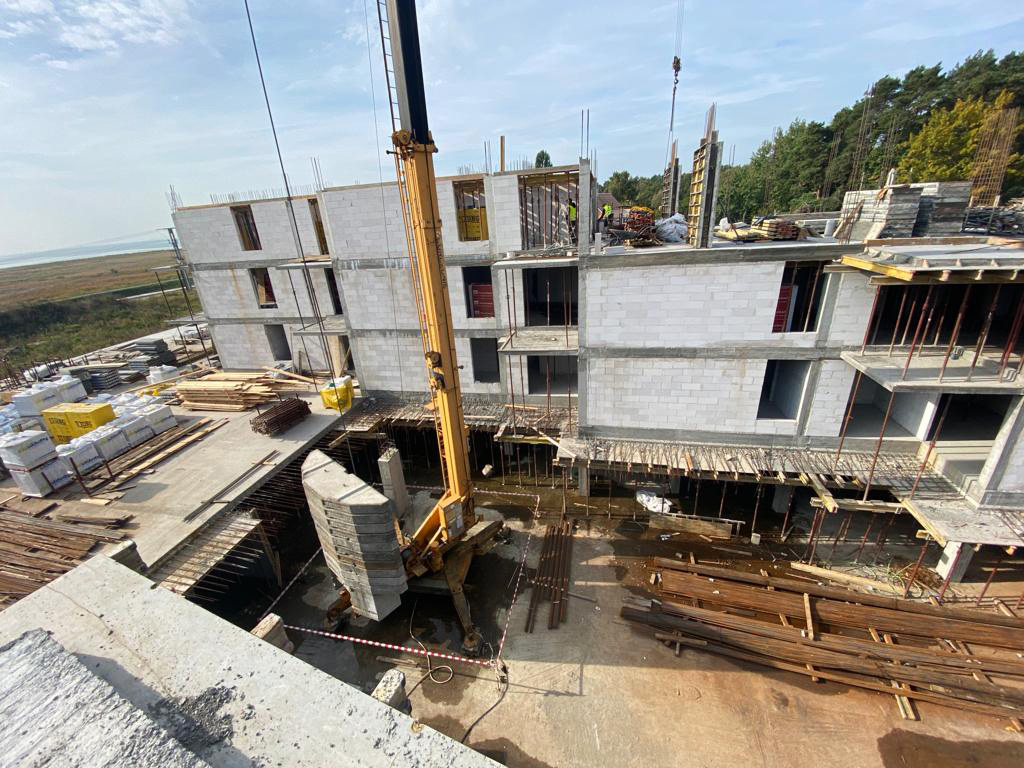

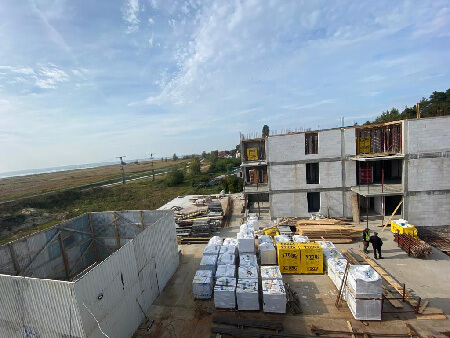

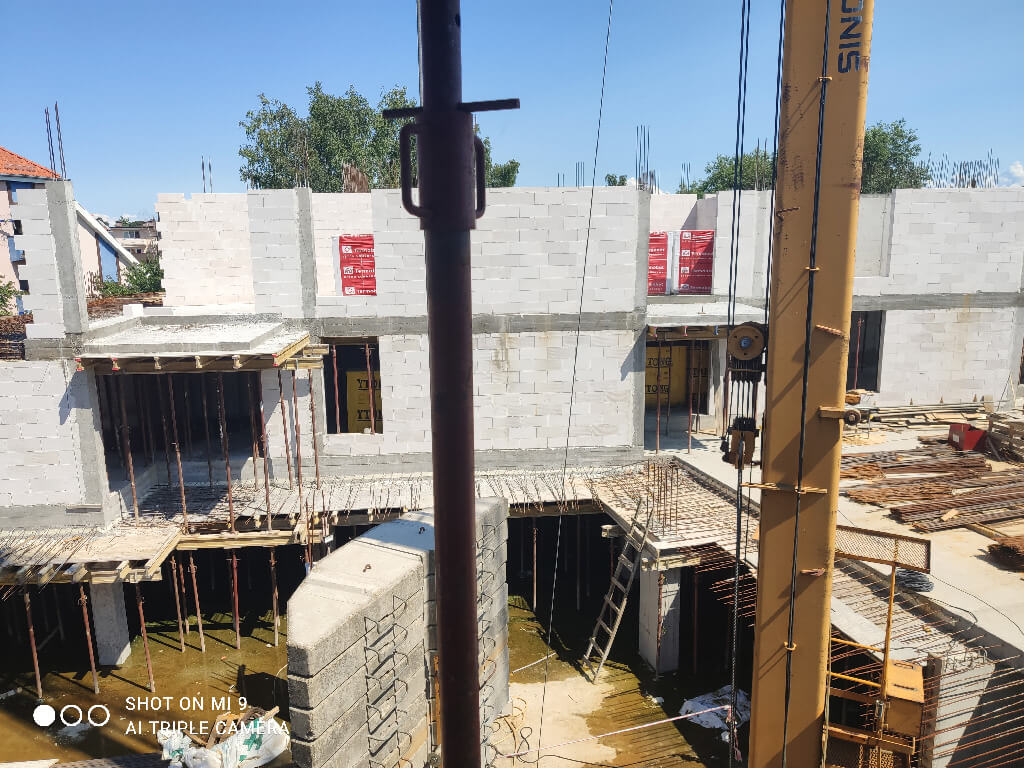

Część budynku posiada już trzy kondygnacje

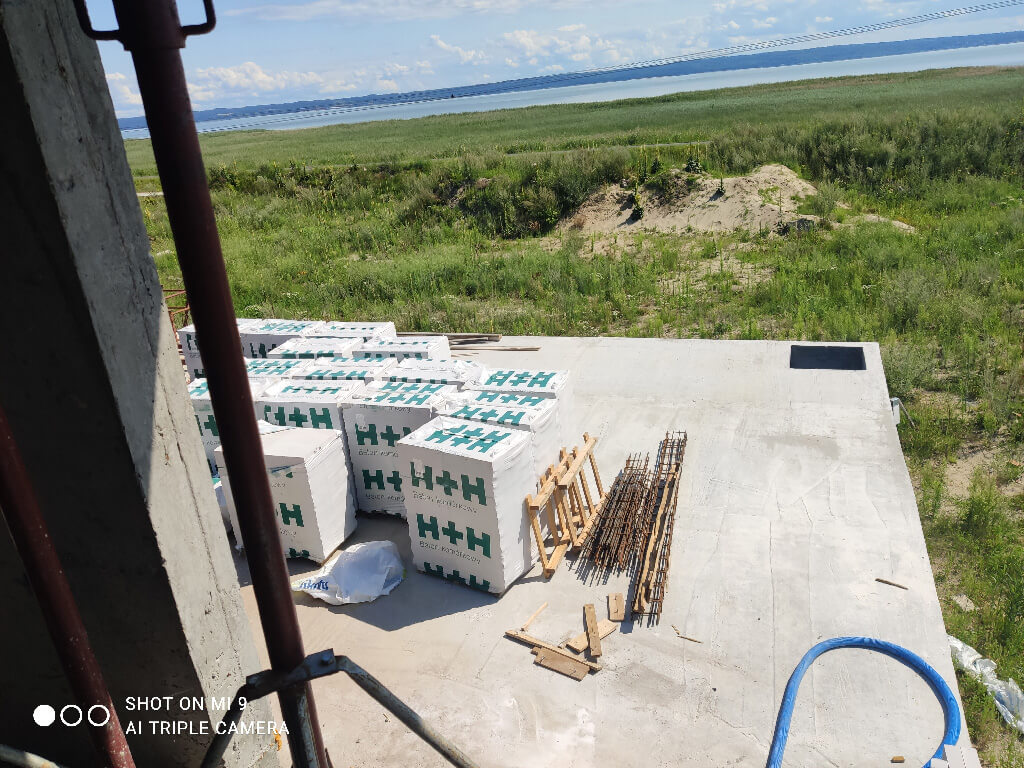

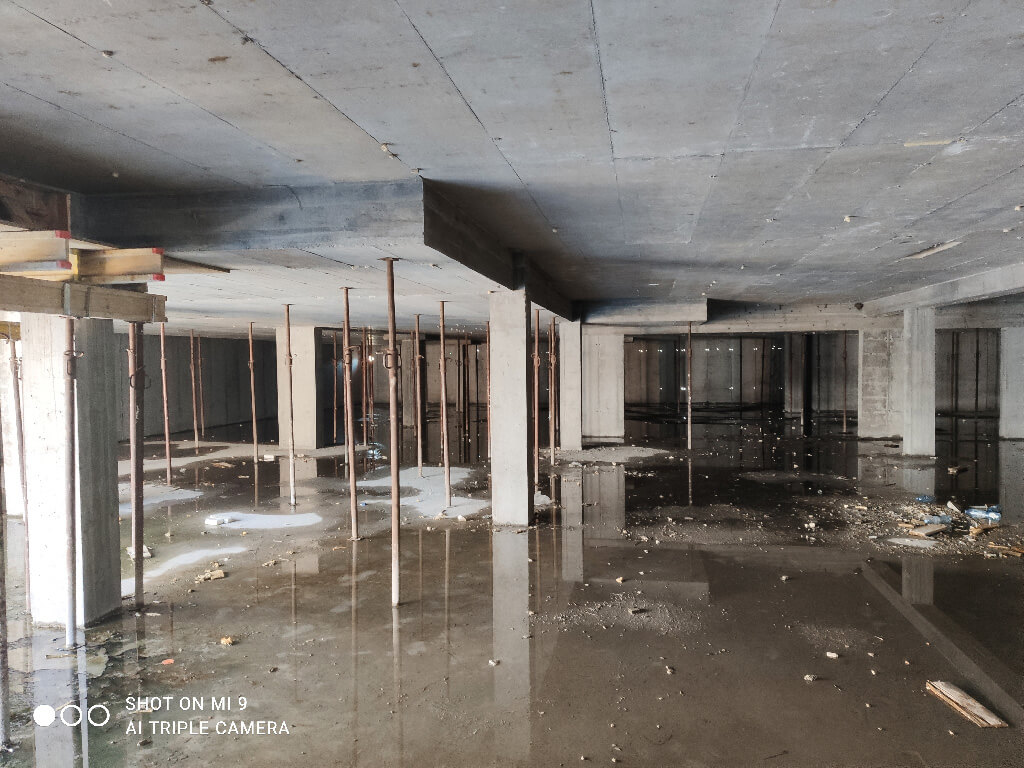

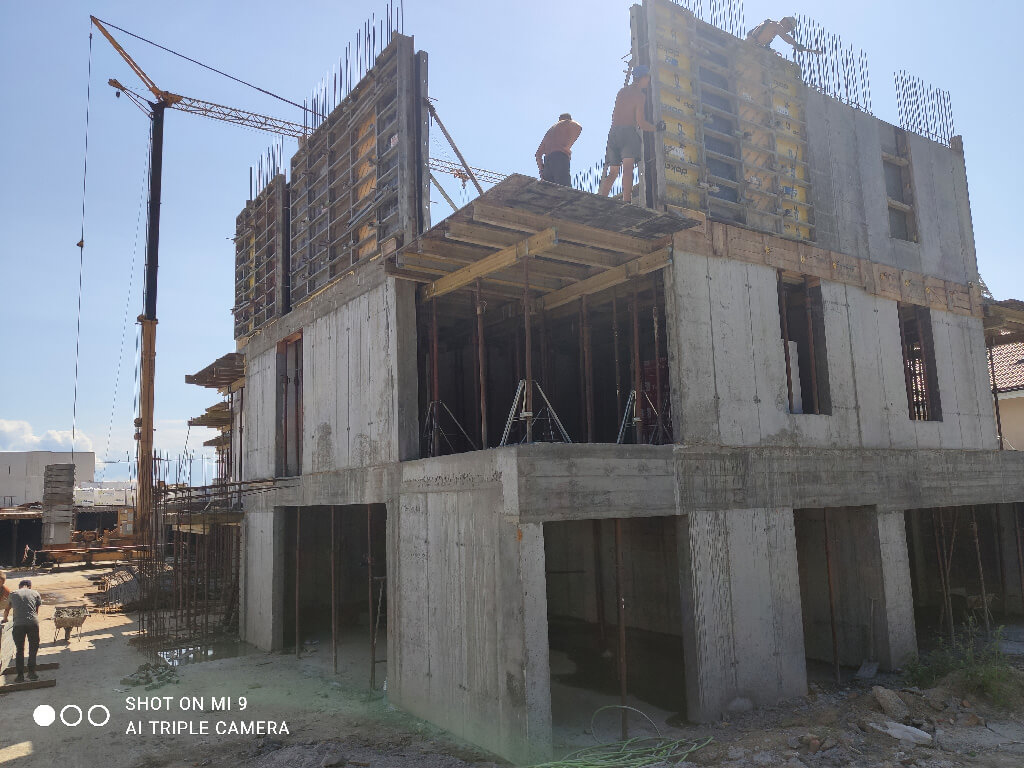

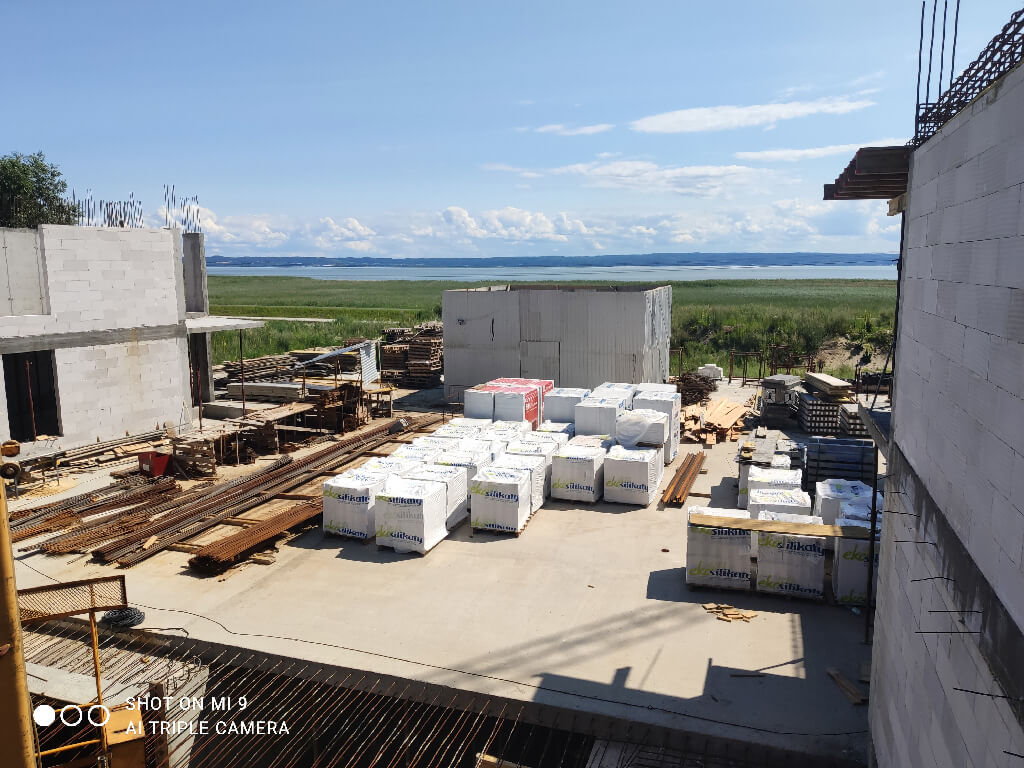

Sierpień 2021

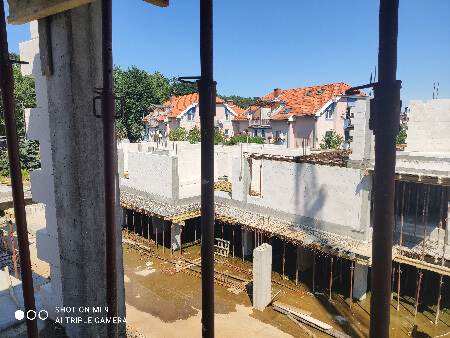

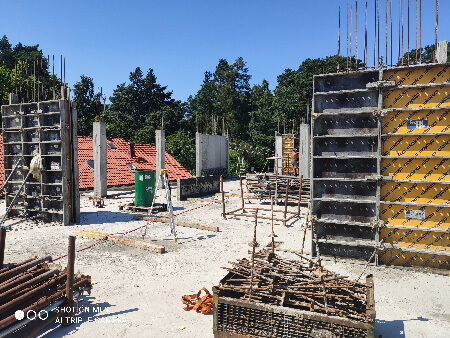

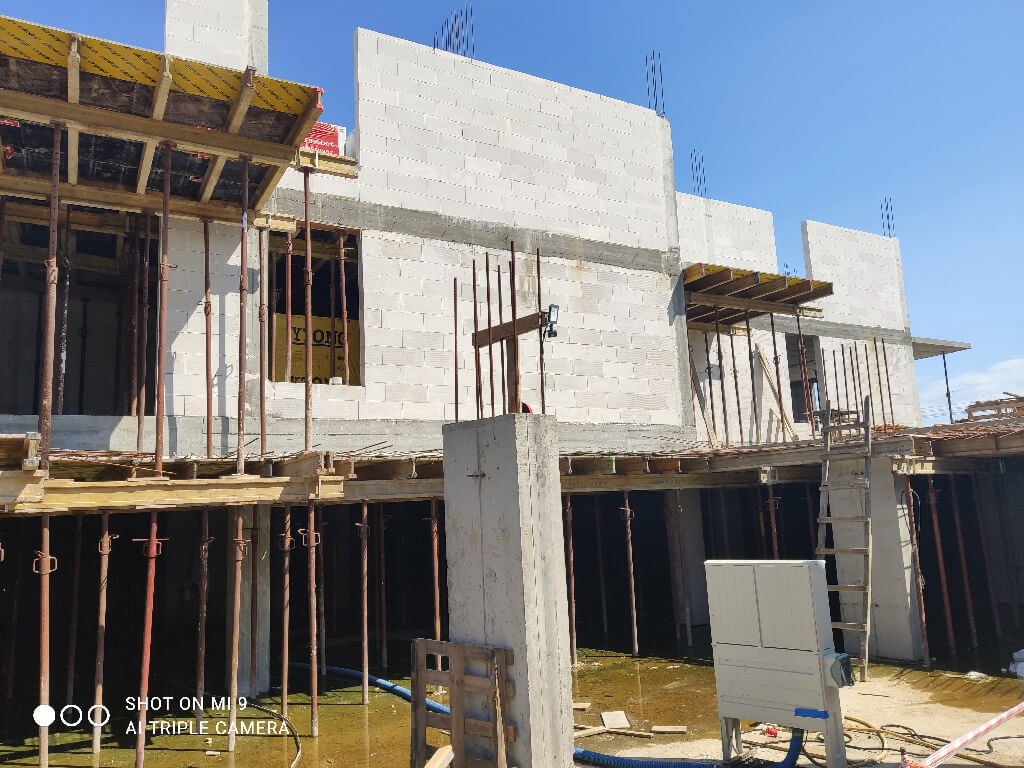

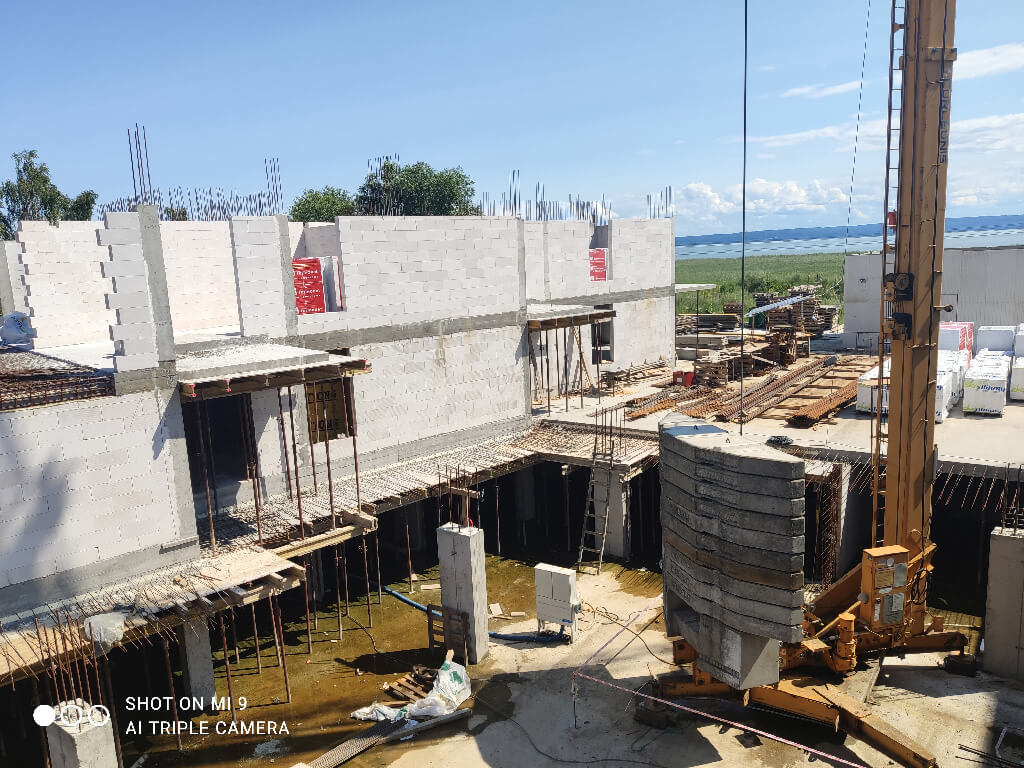

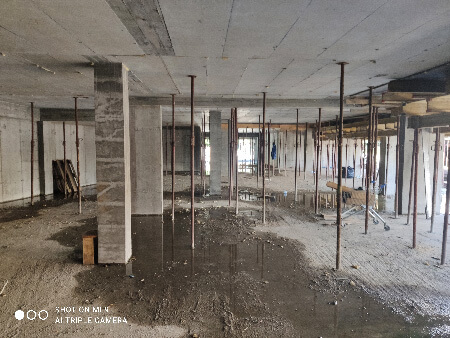

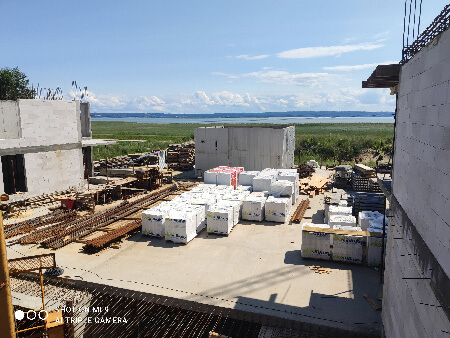

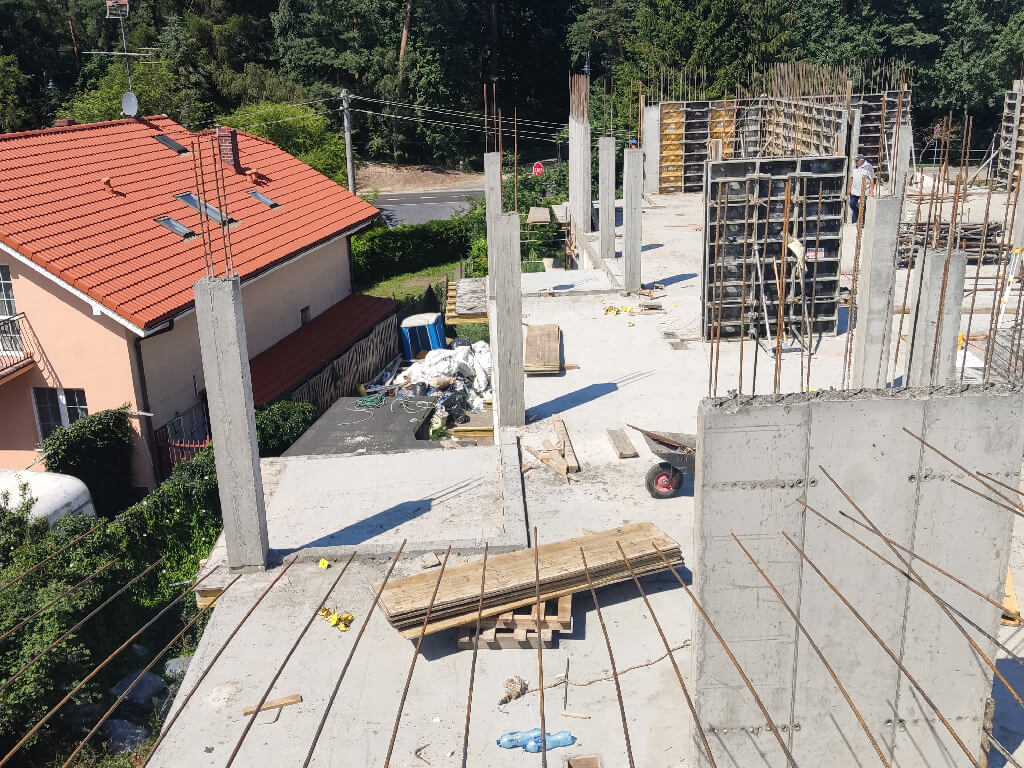

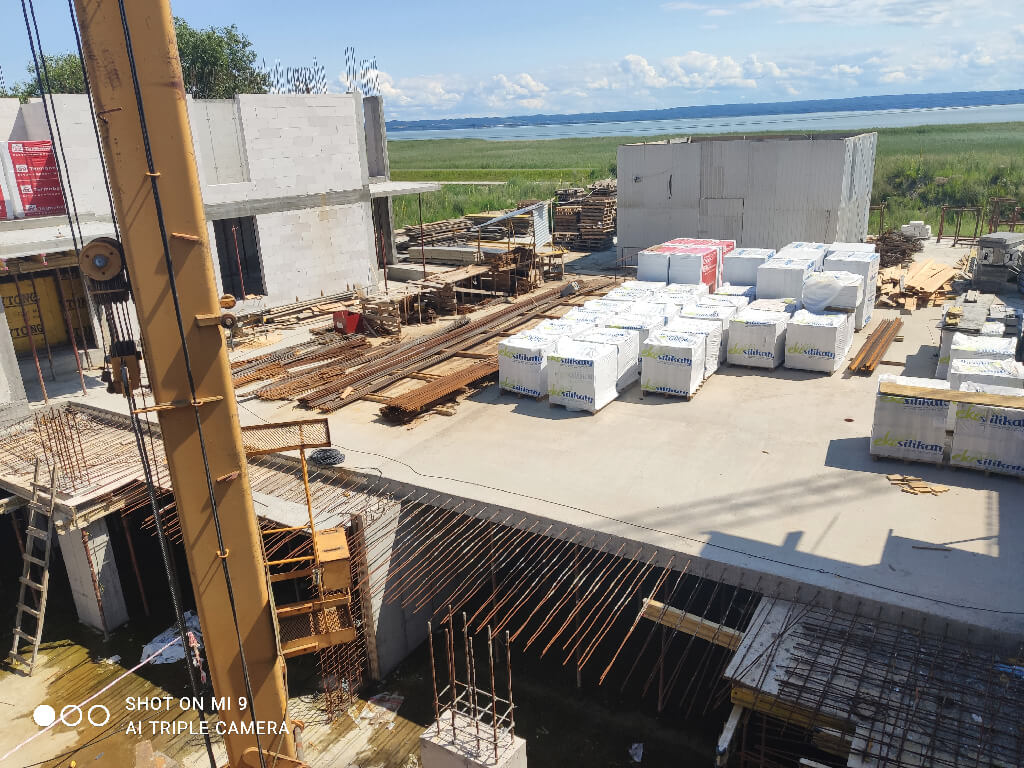

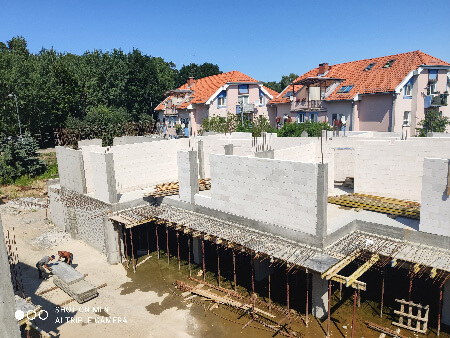

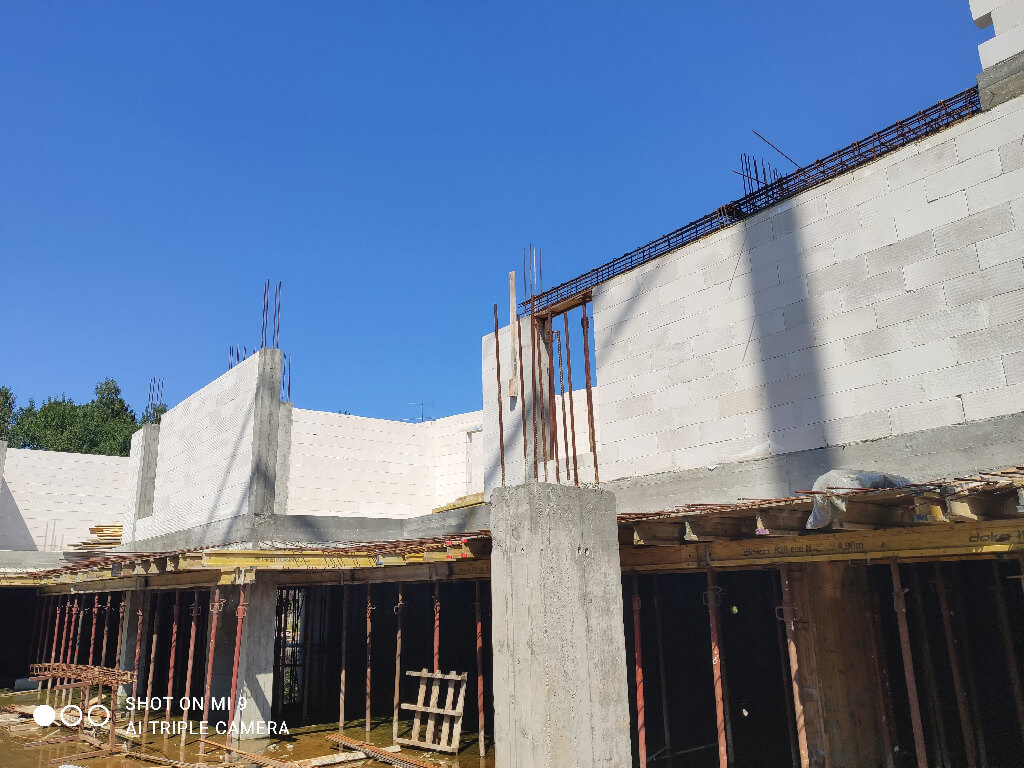

Postęp prac budowlanych

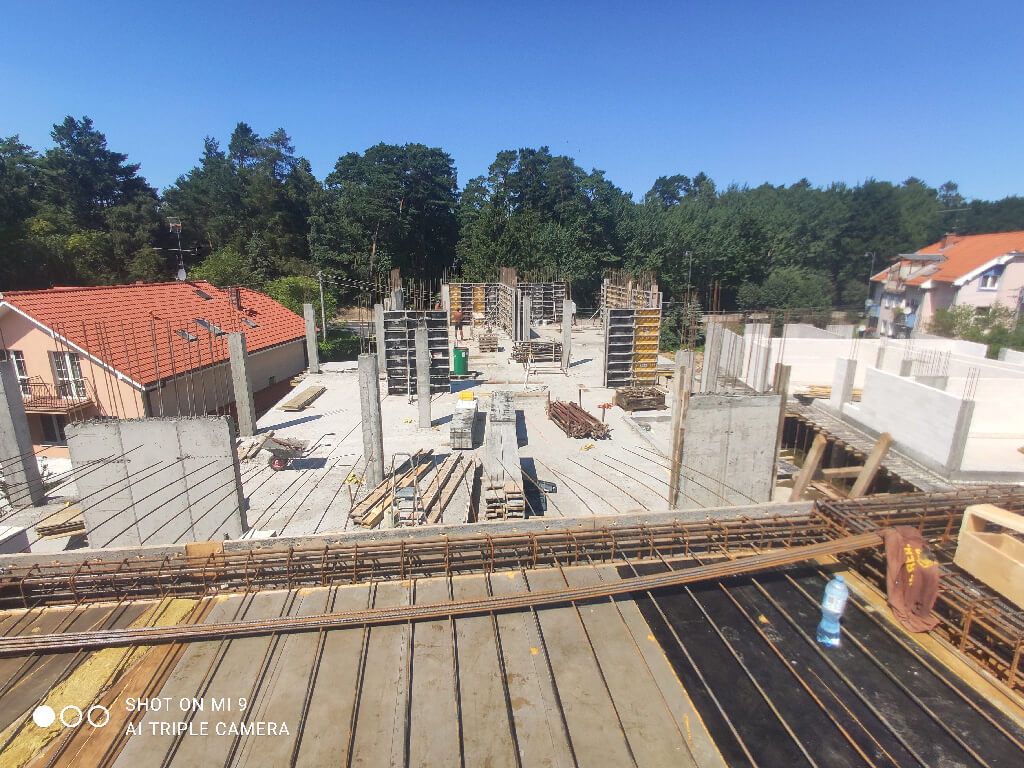

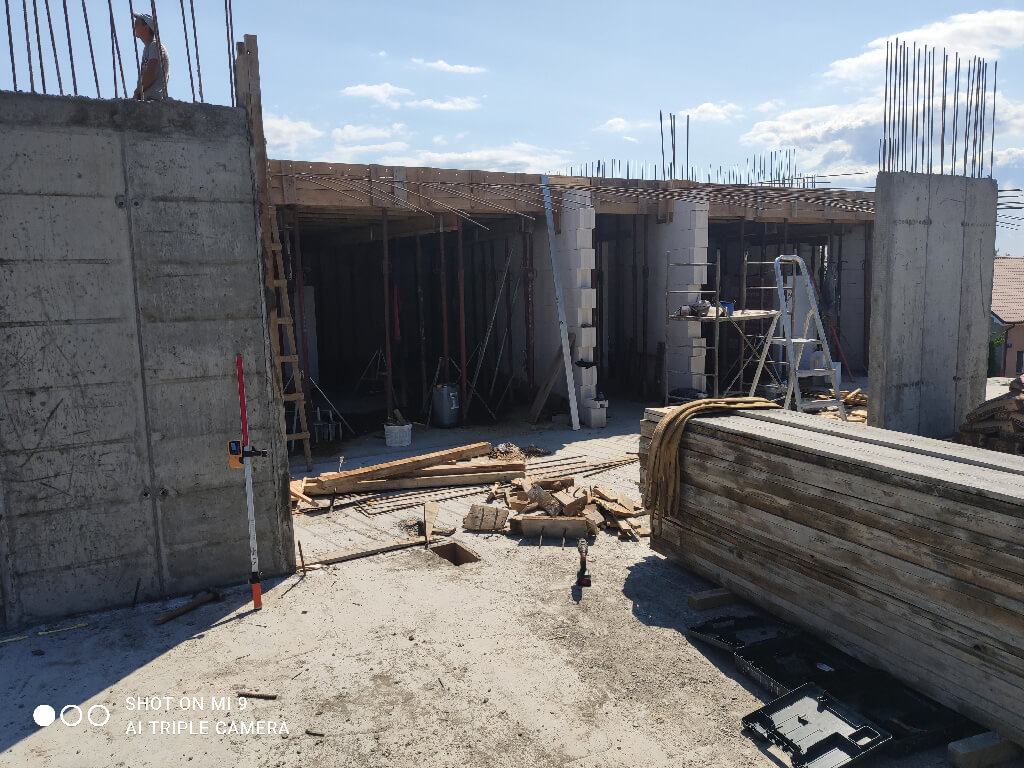

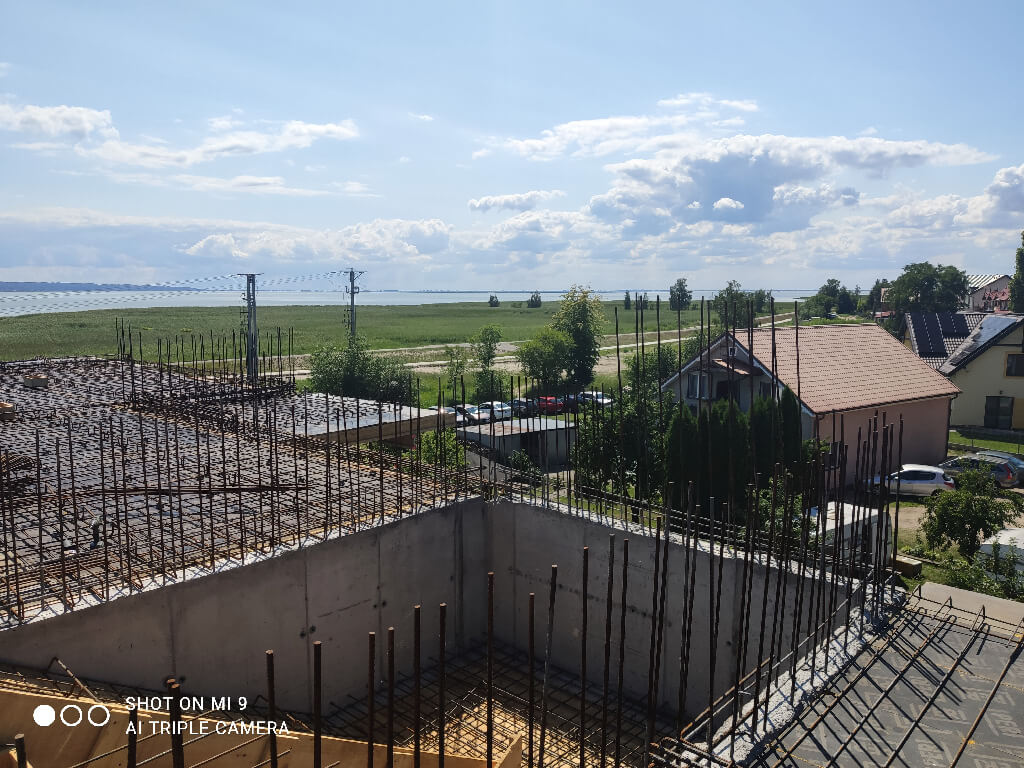

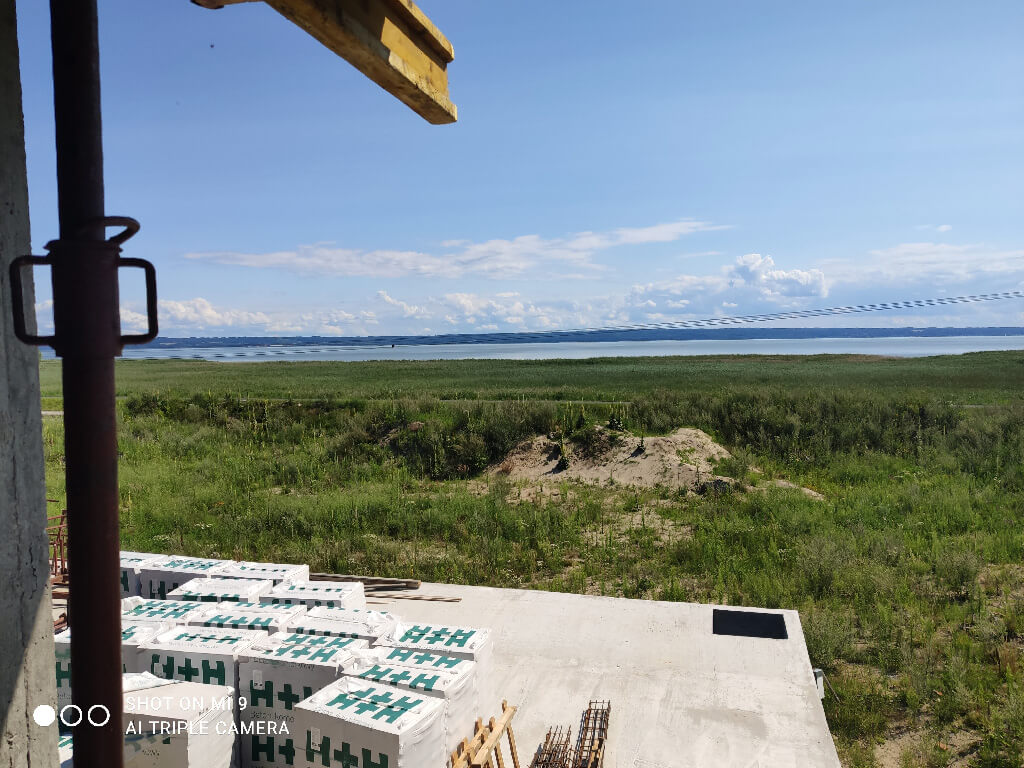

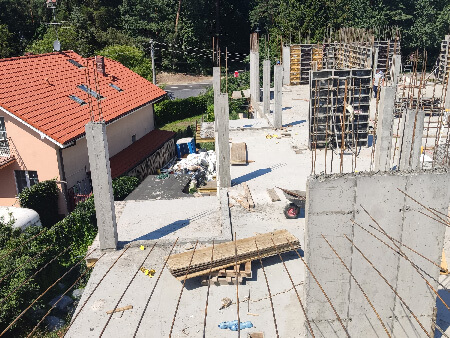

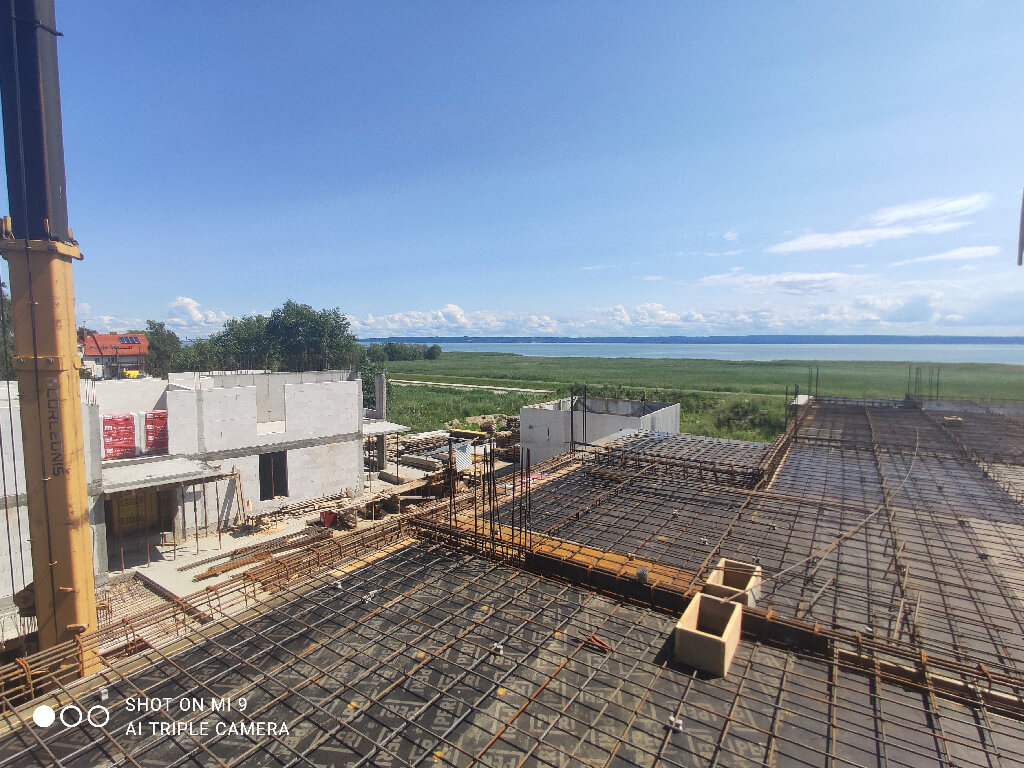

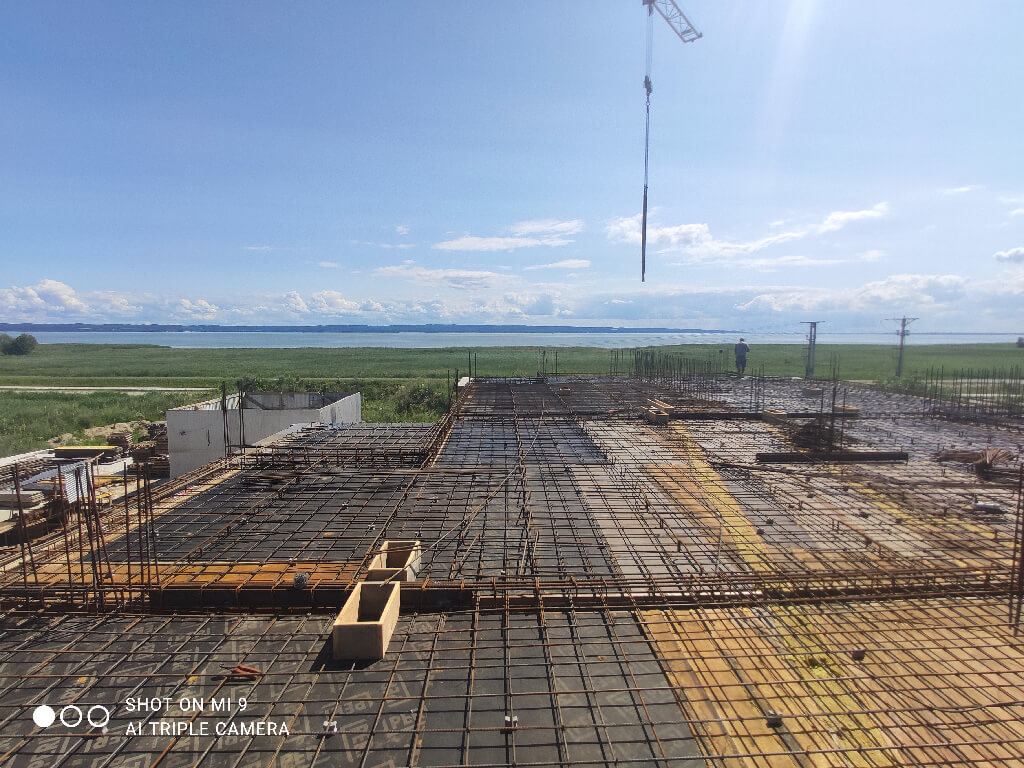

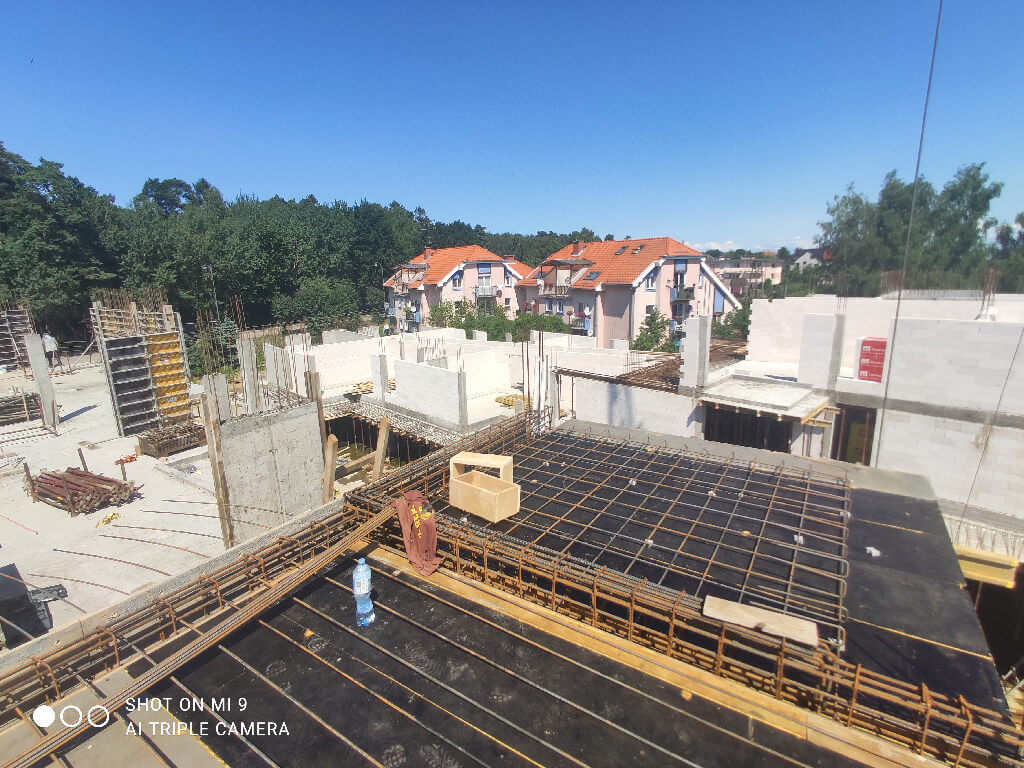

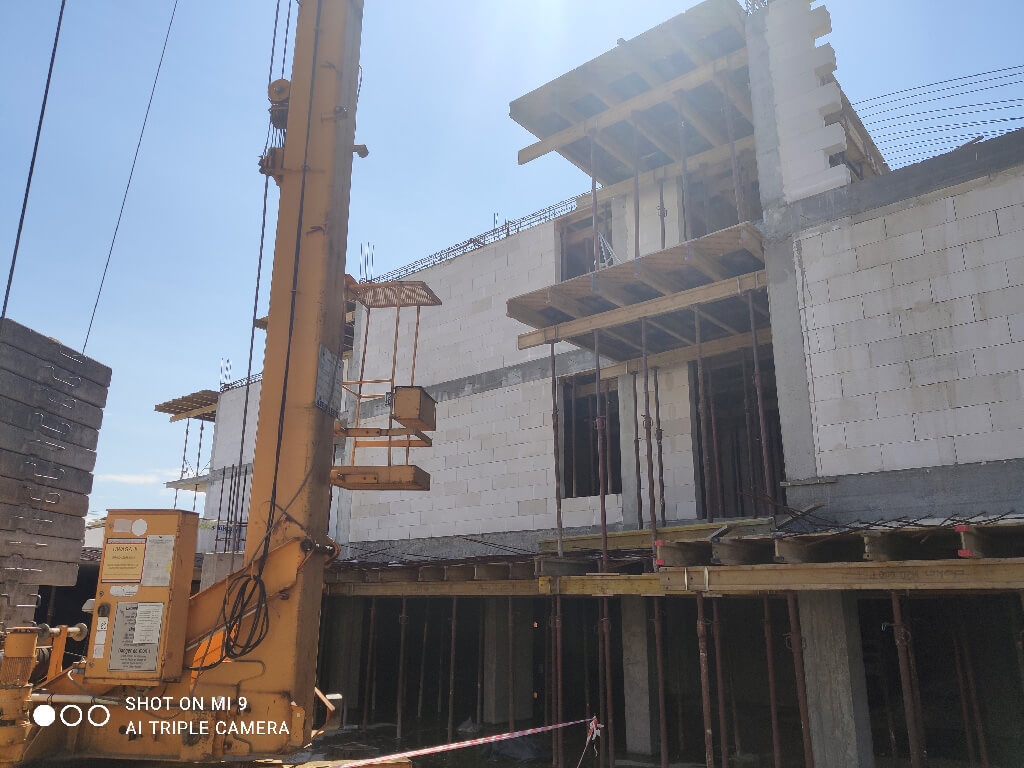

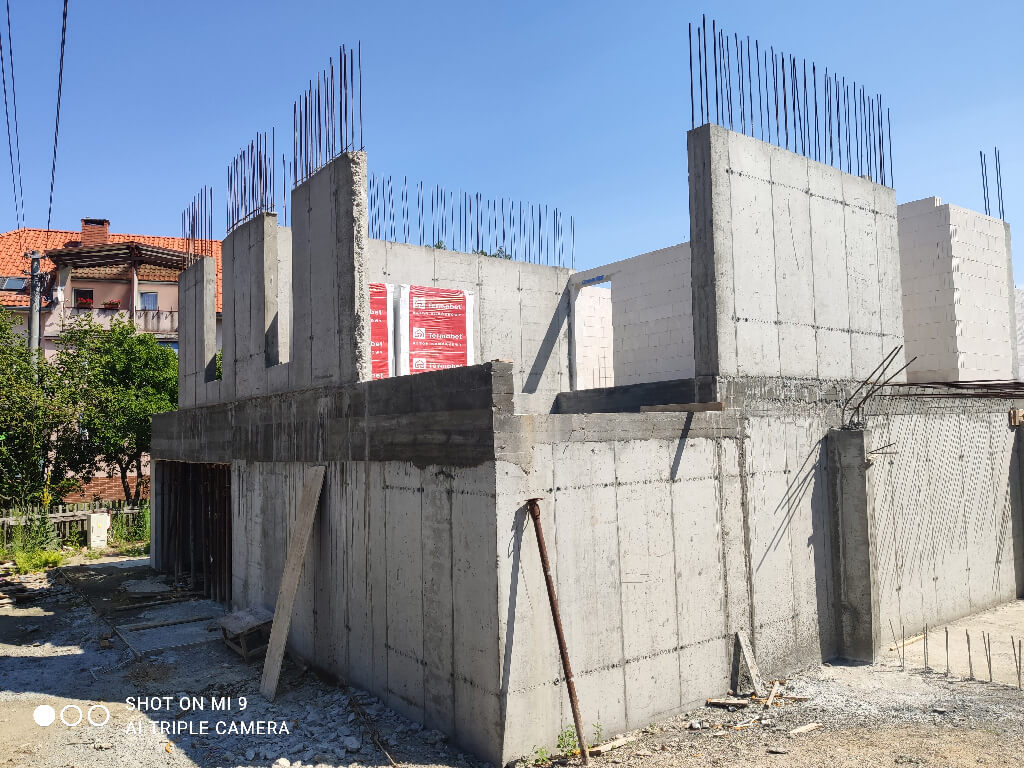

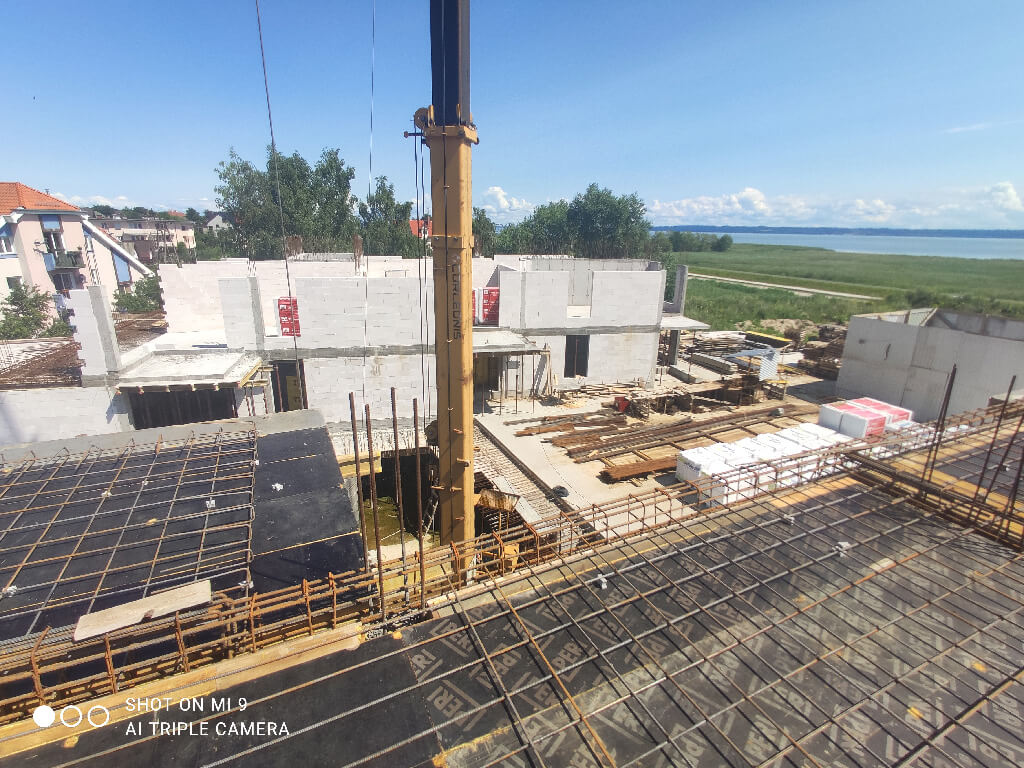

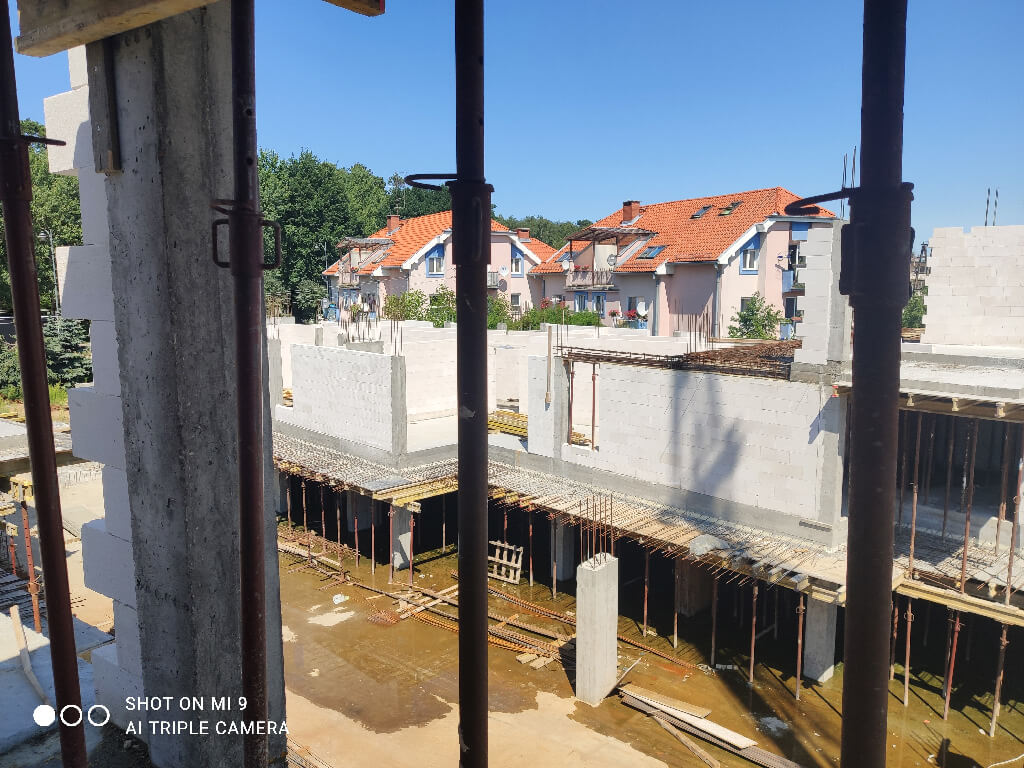

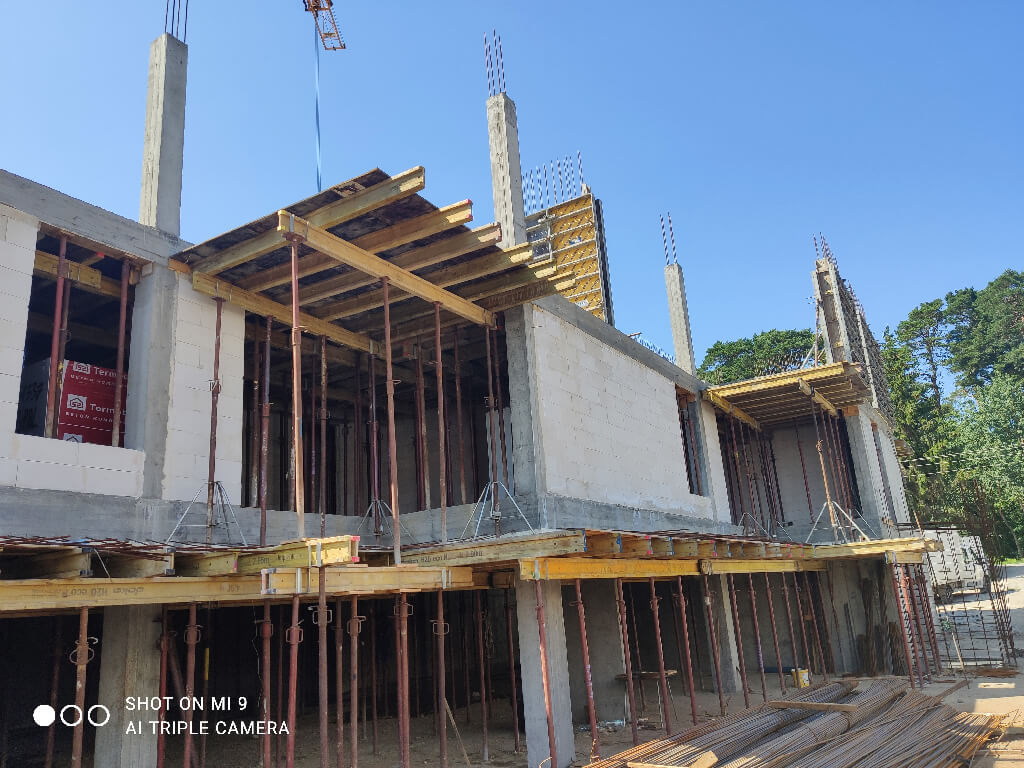

Budynek powoli pnie się w górę

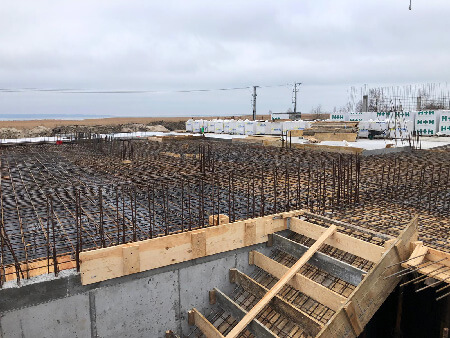

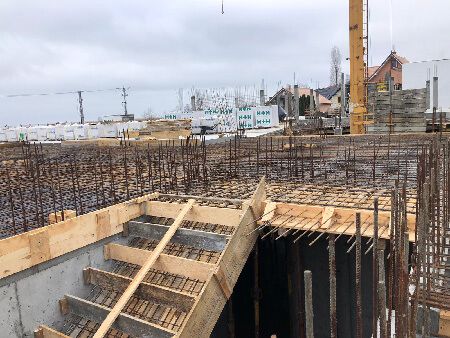

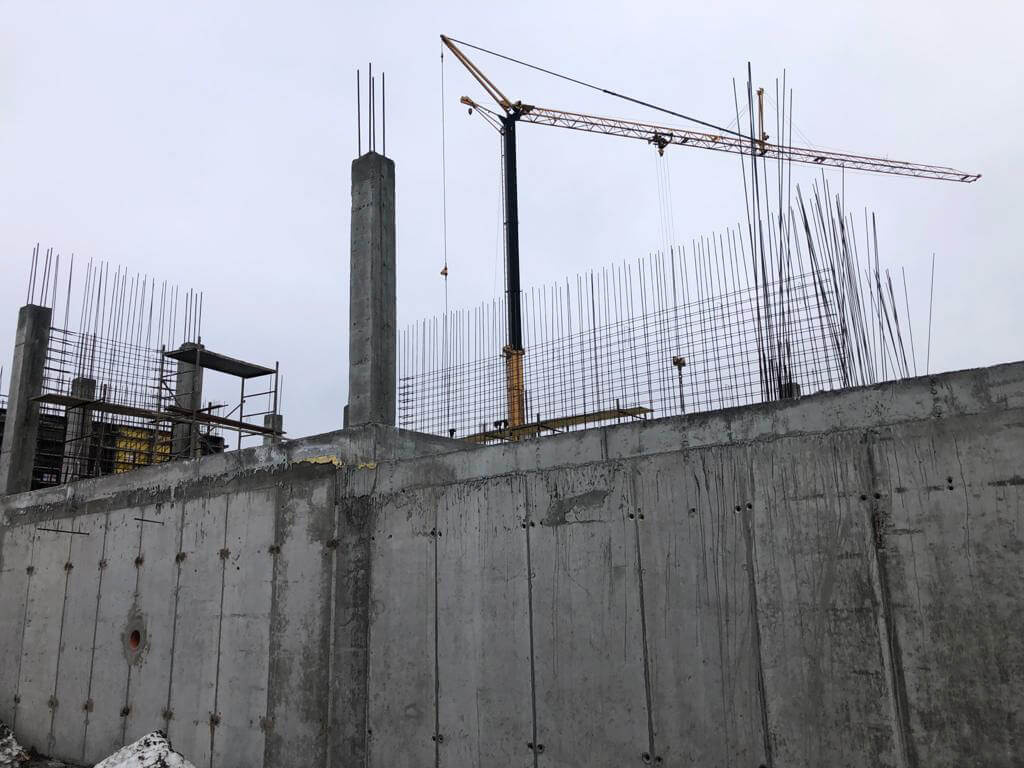

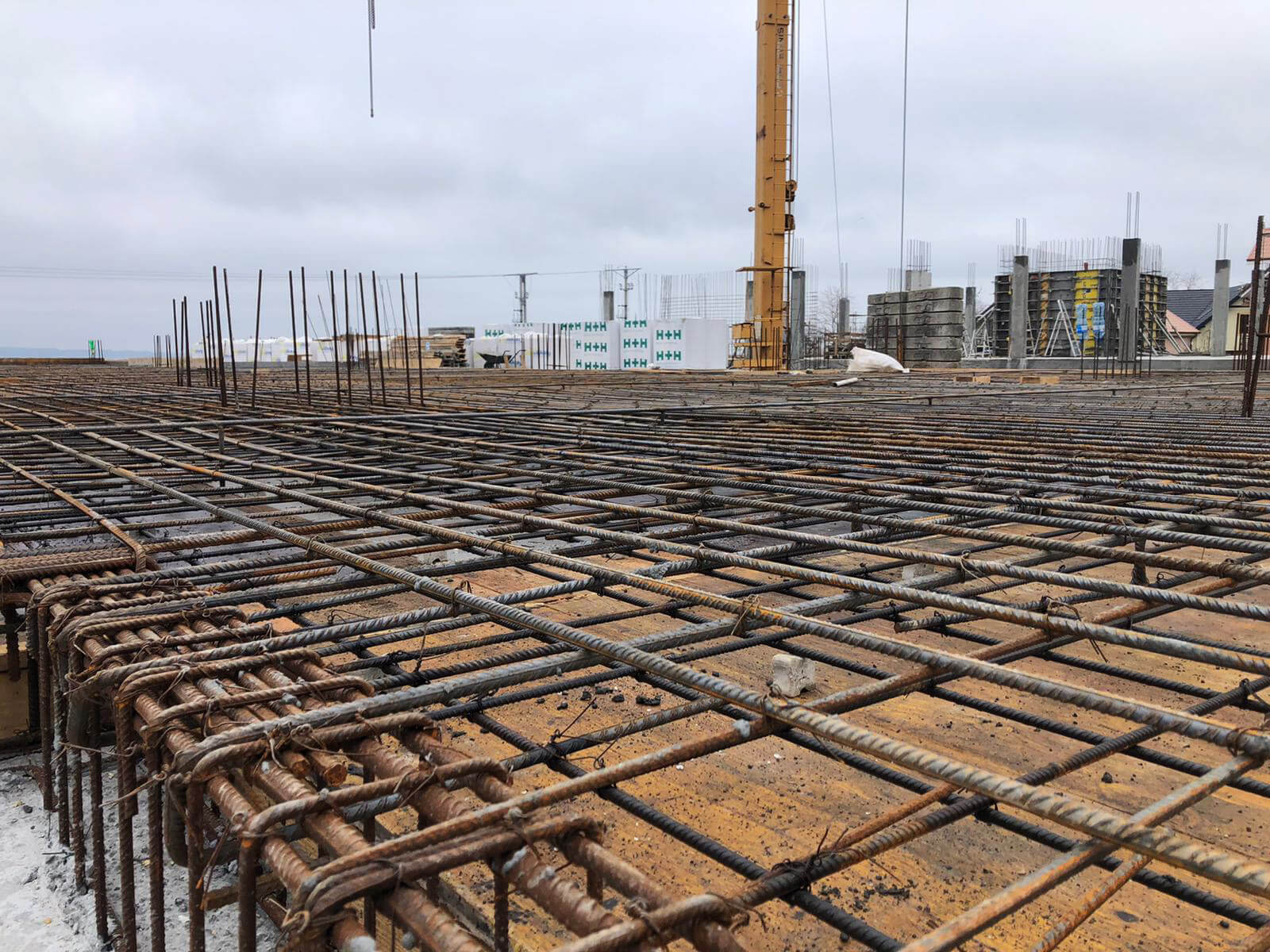

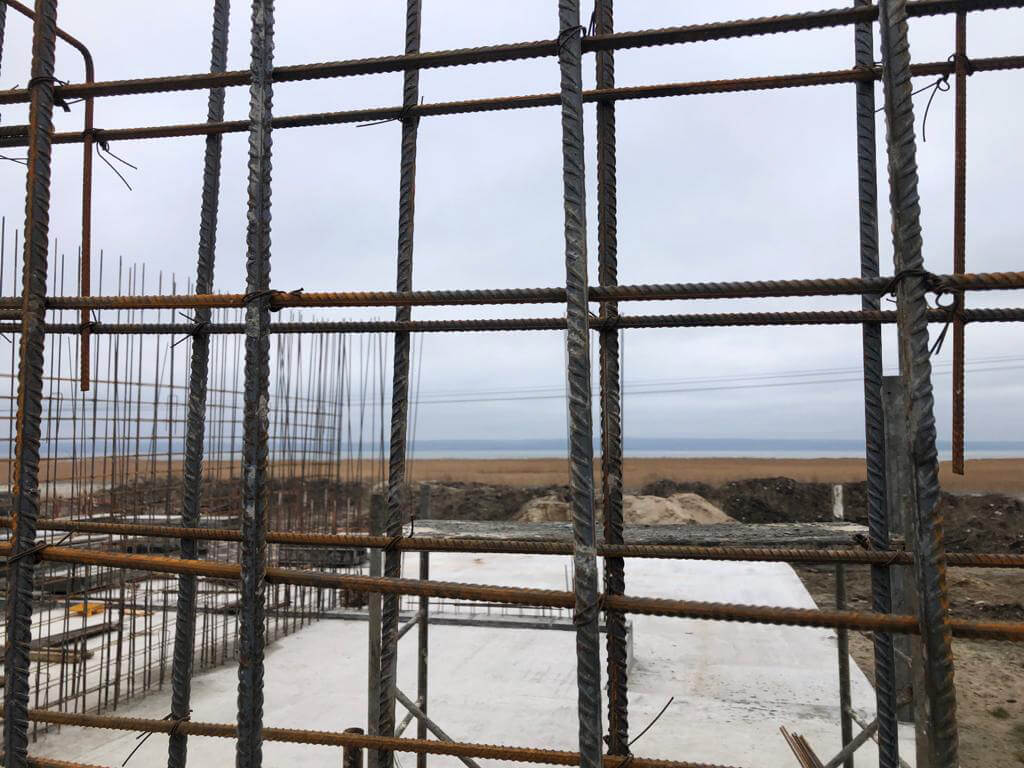

Marzec 2021

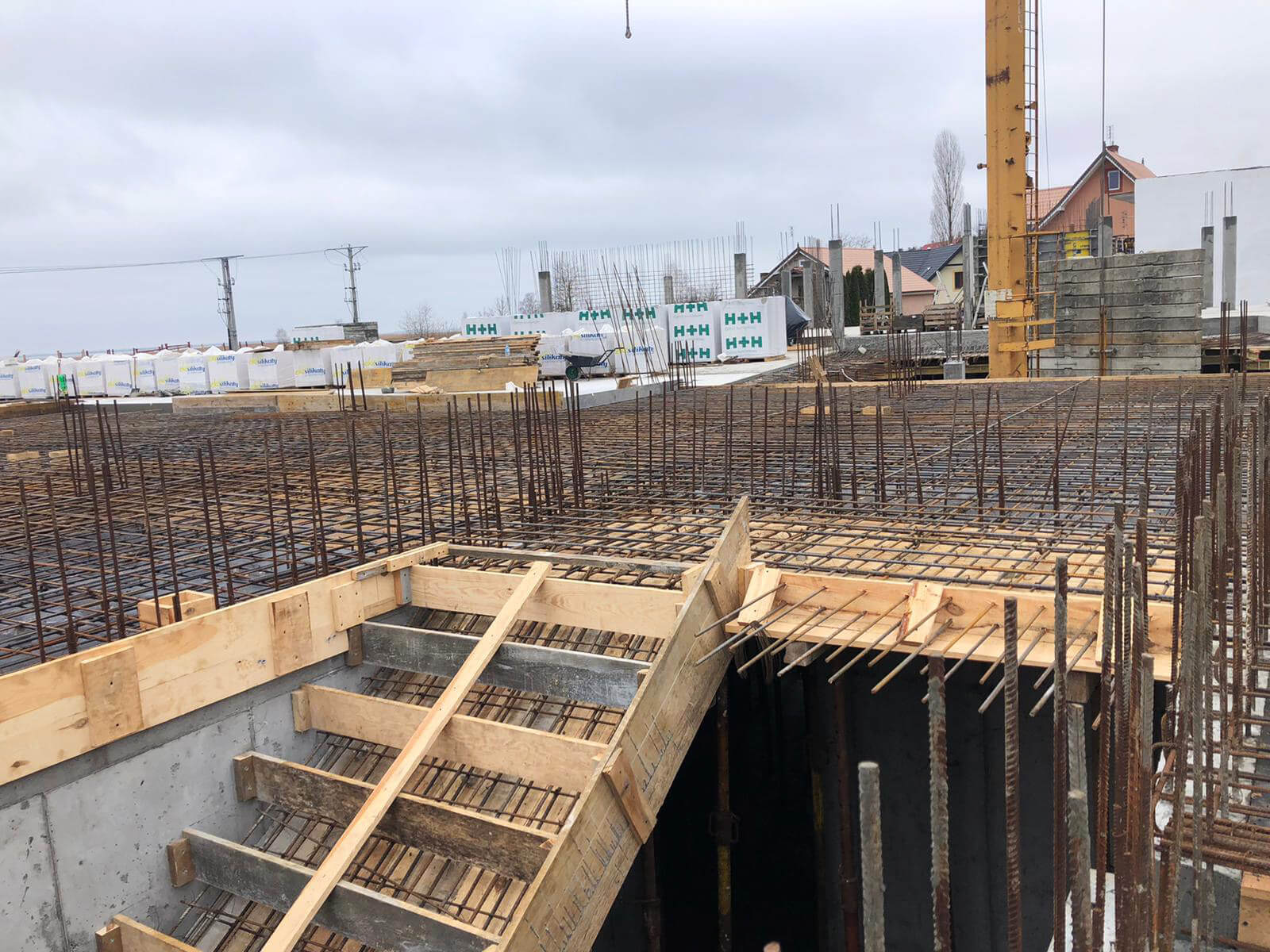

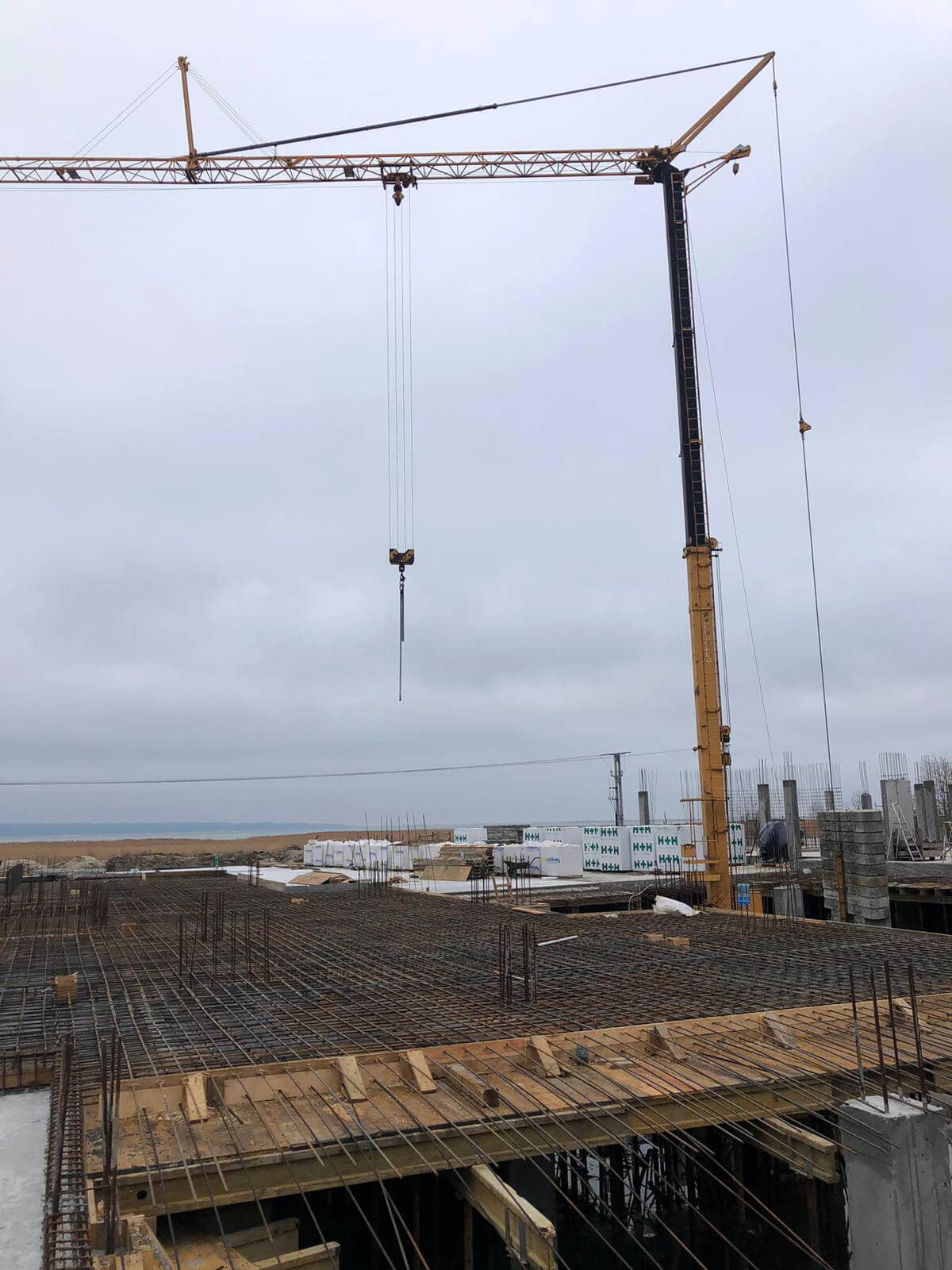

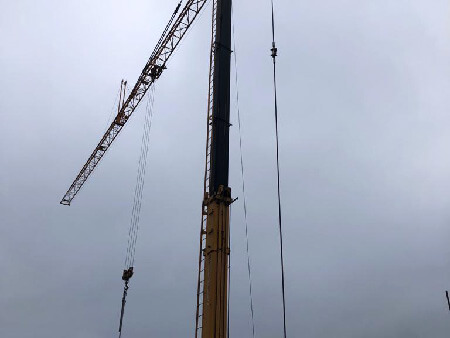

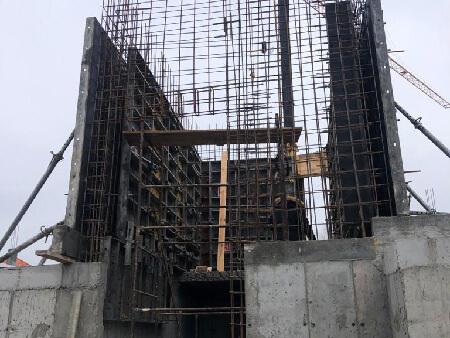

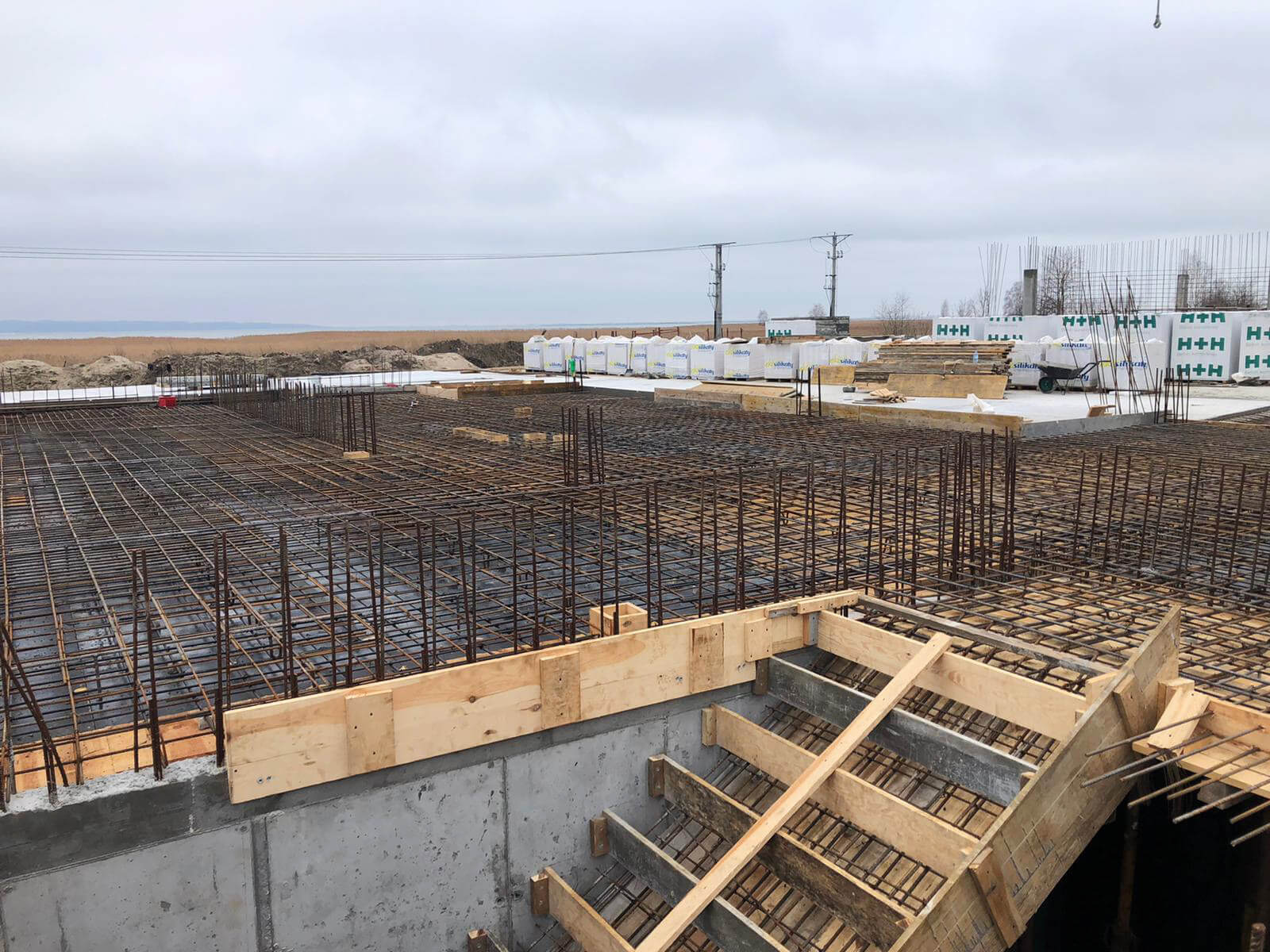

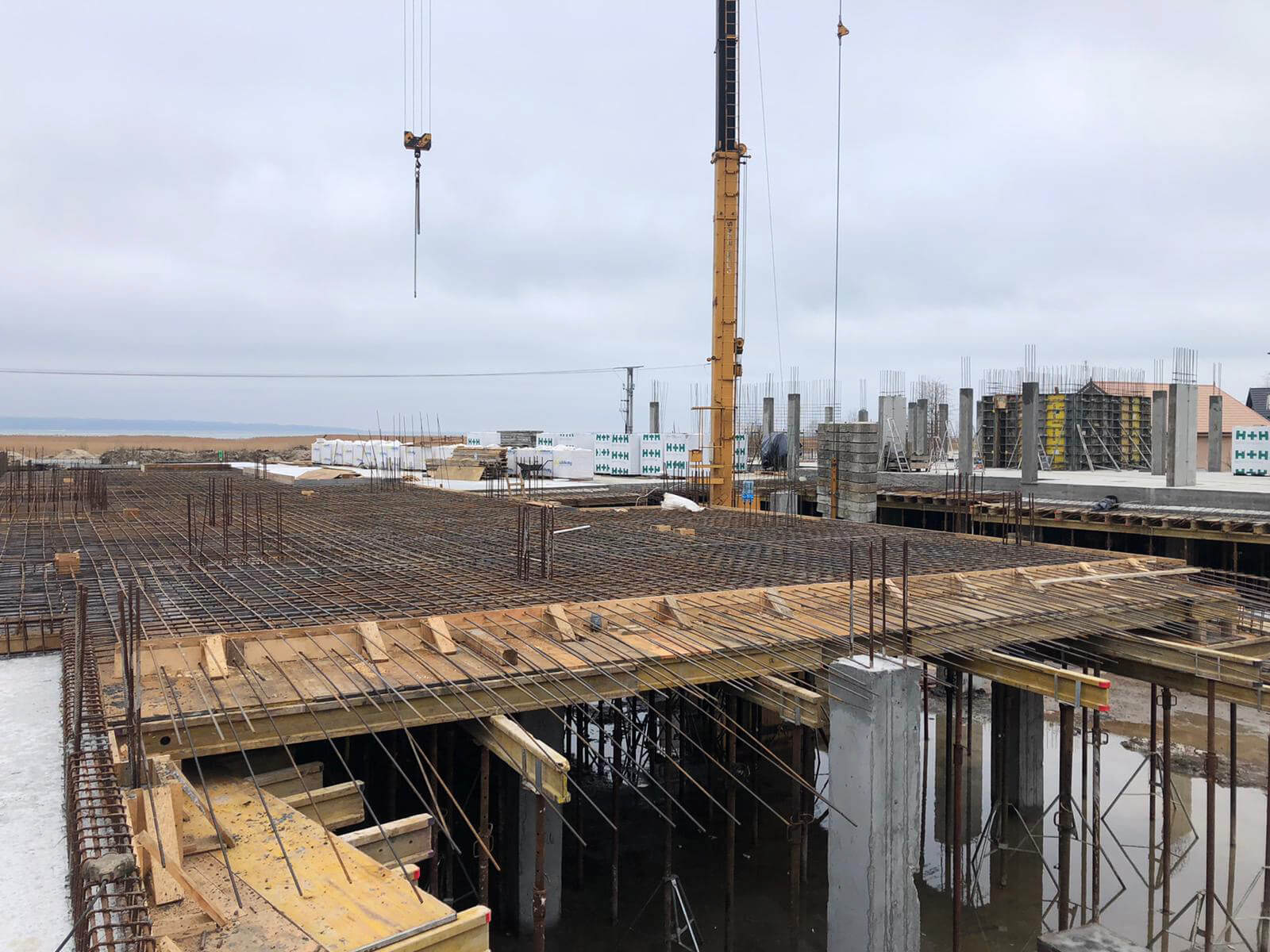

Postęp prac budowlanych

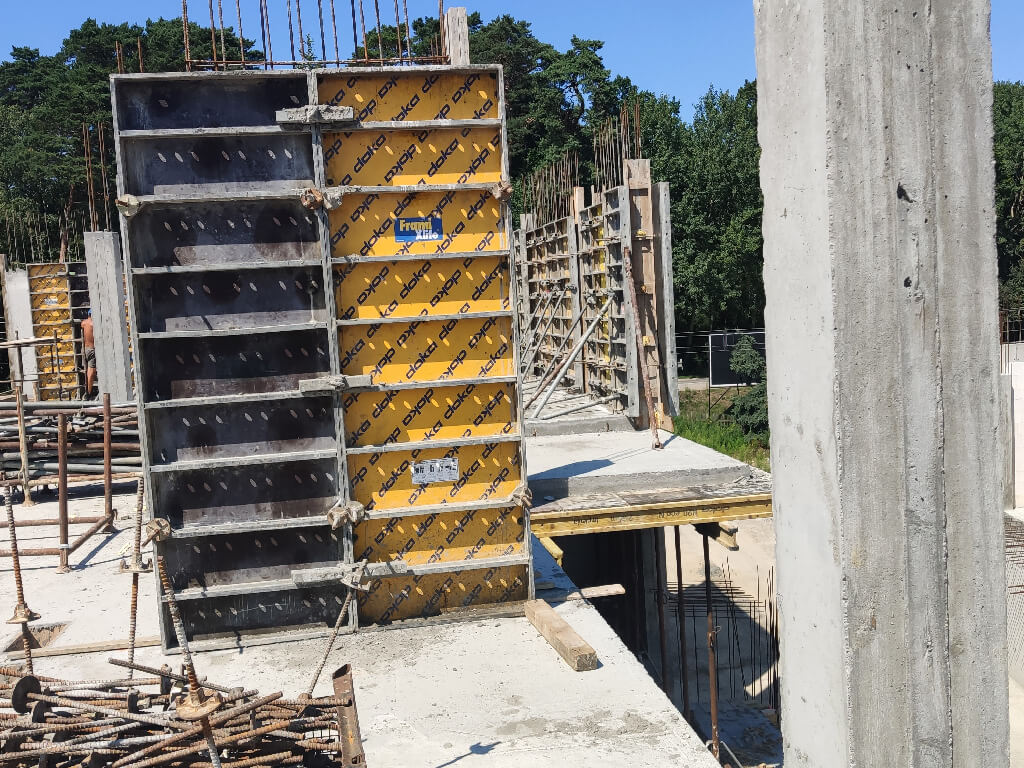

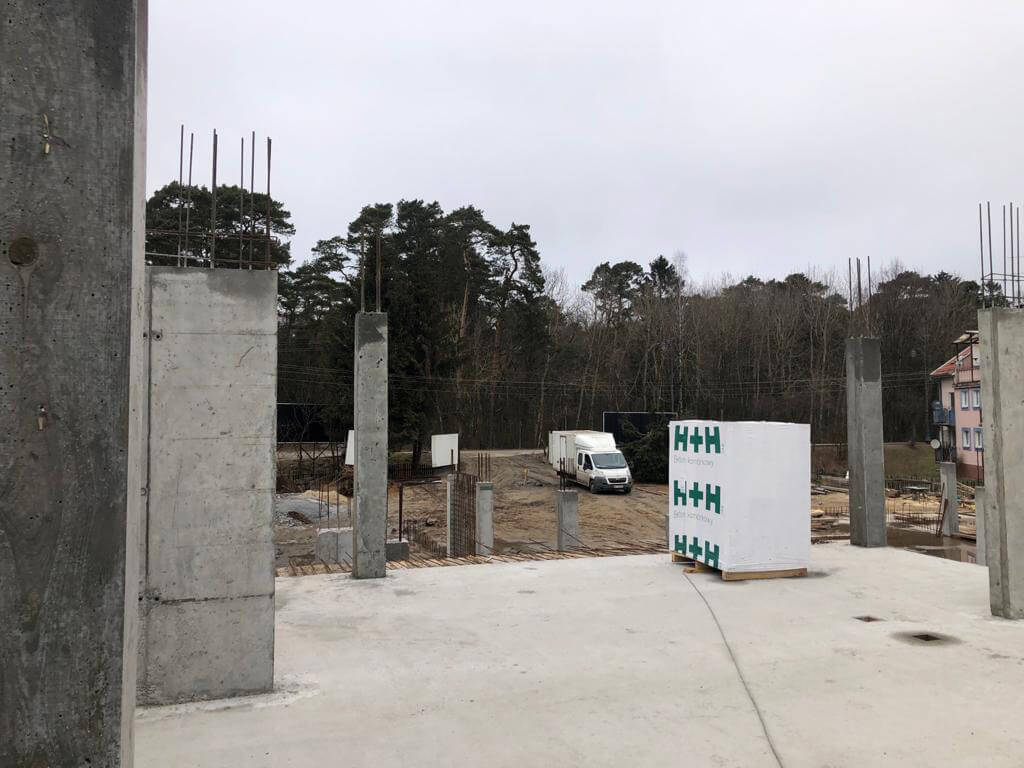

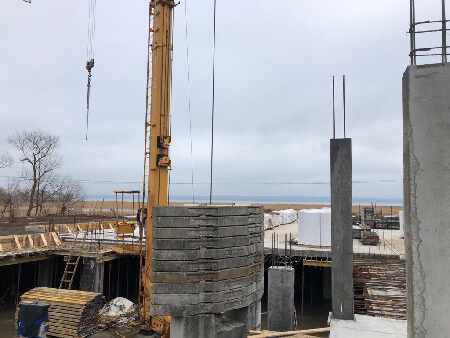

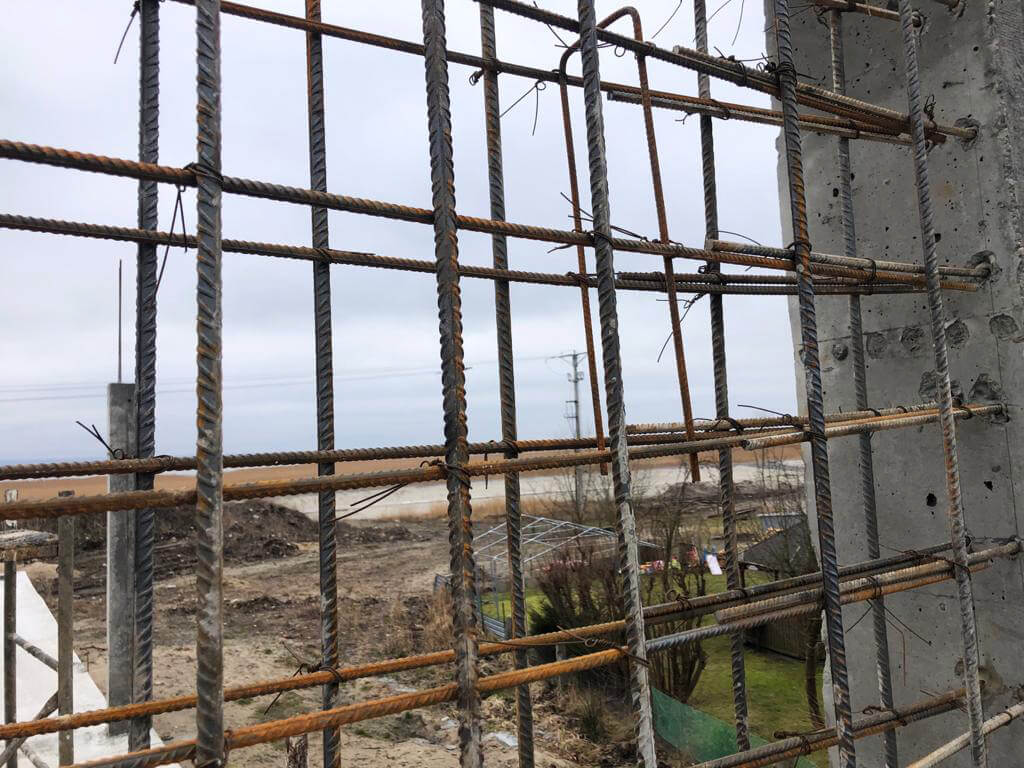

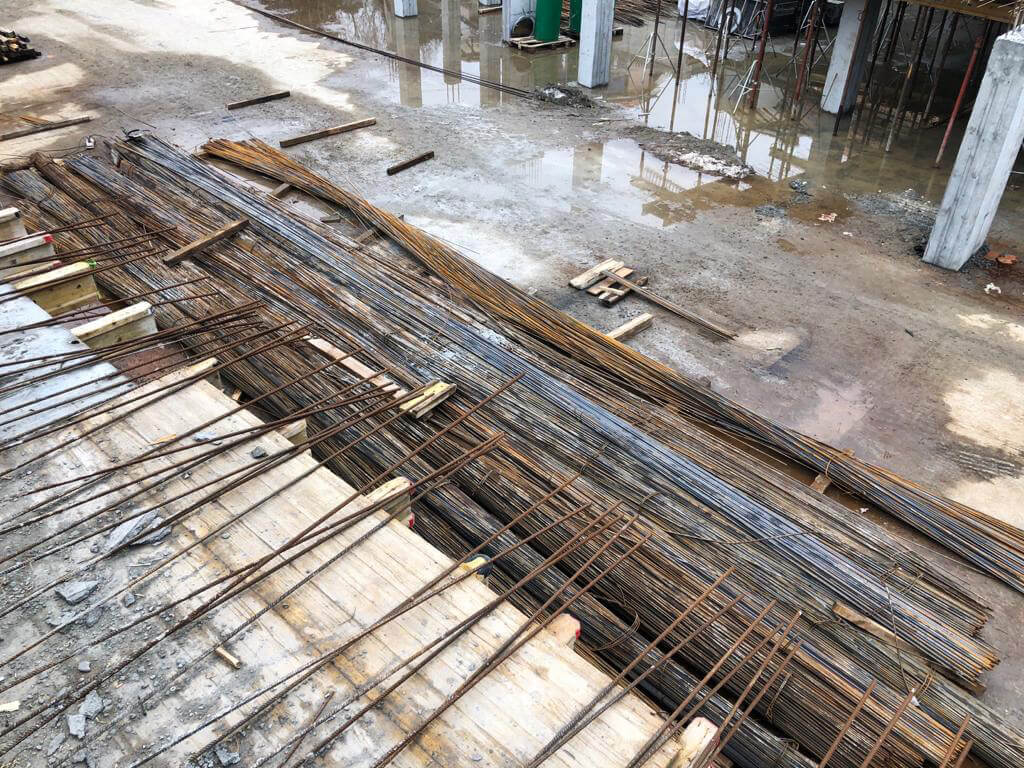

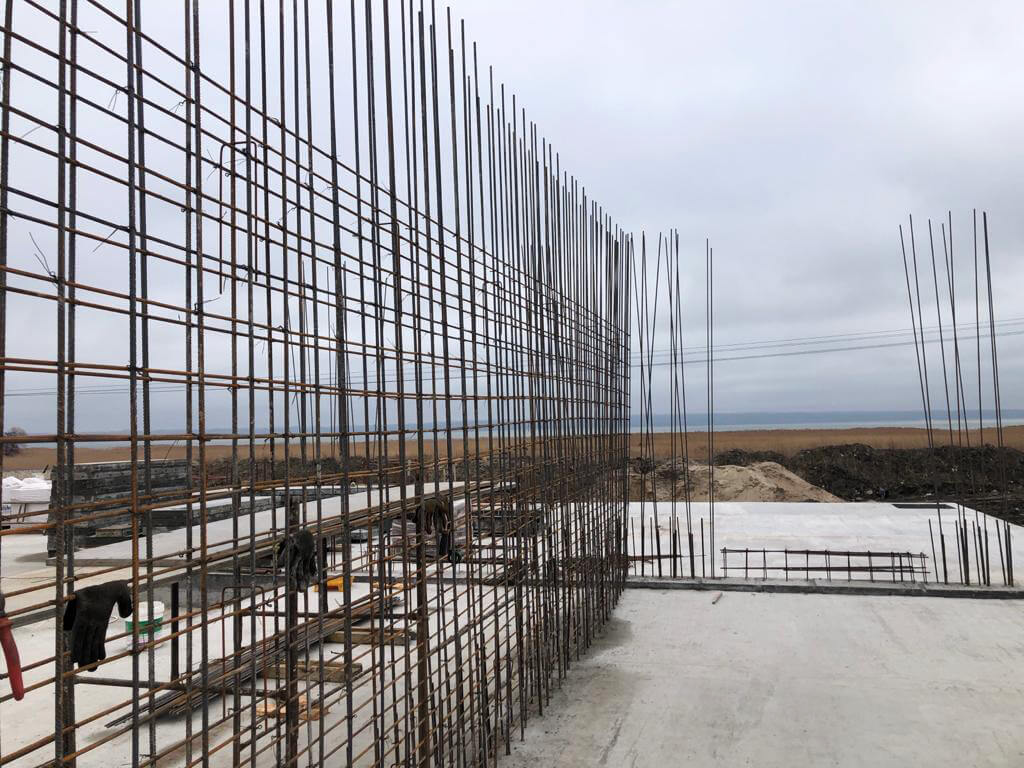

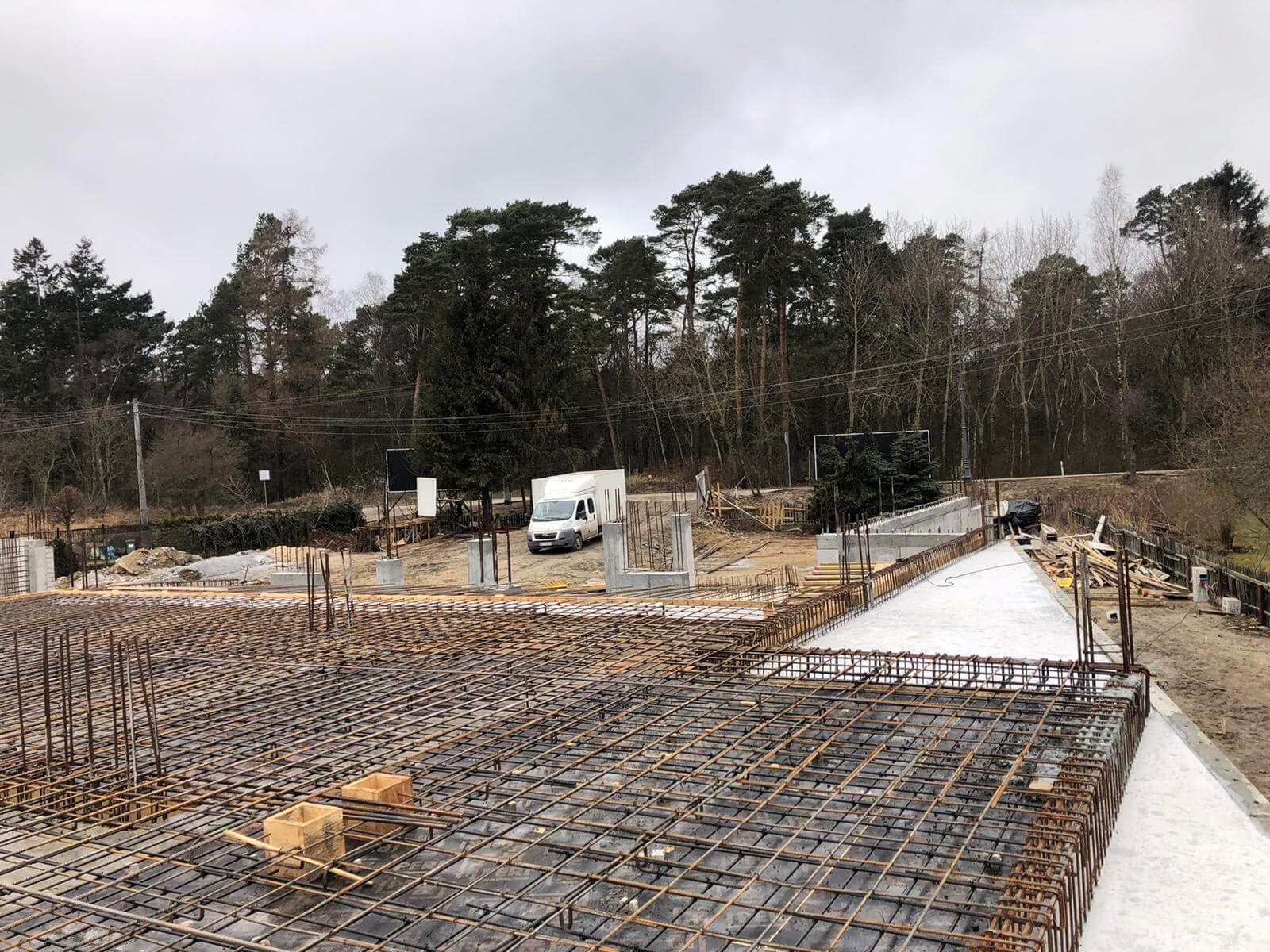

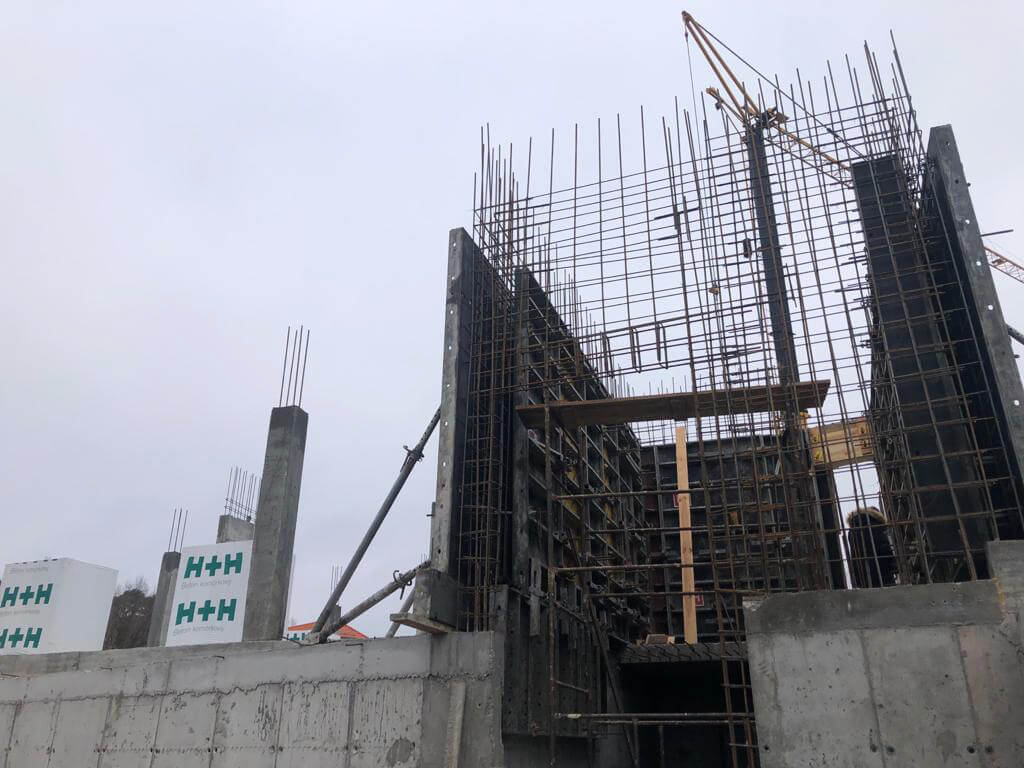

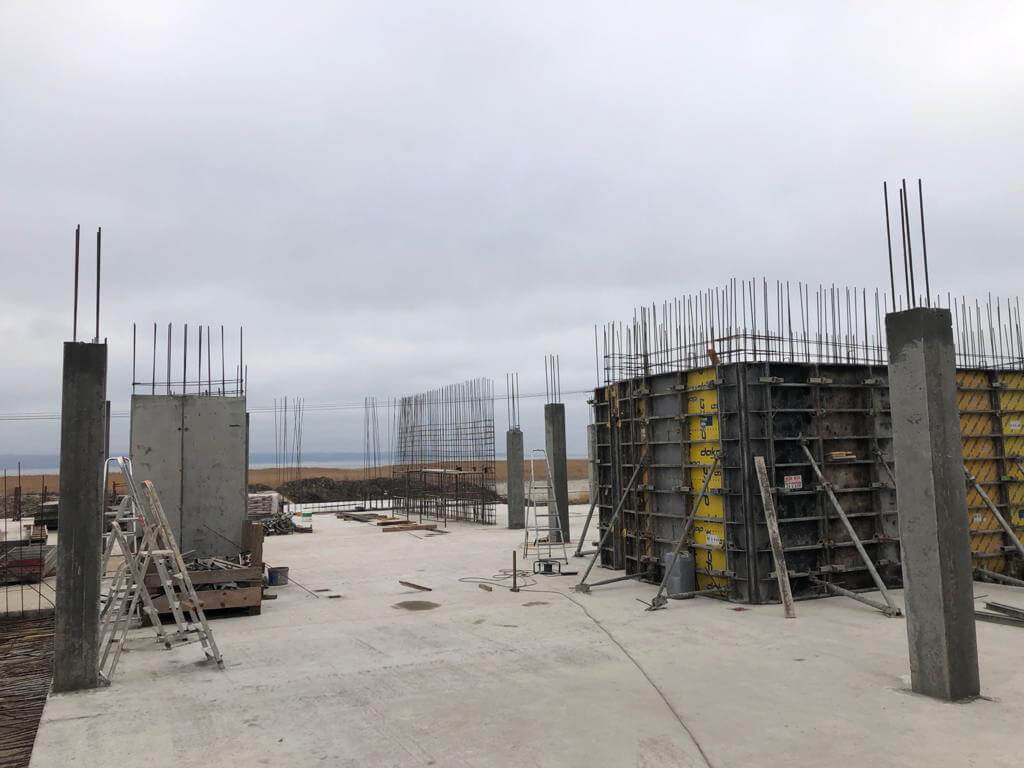

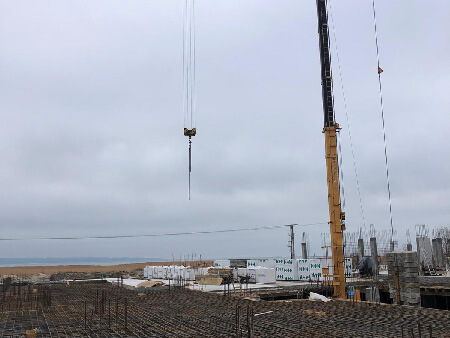

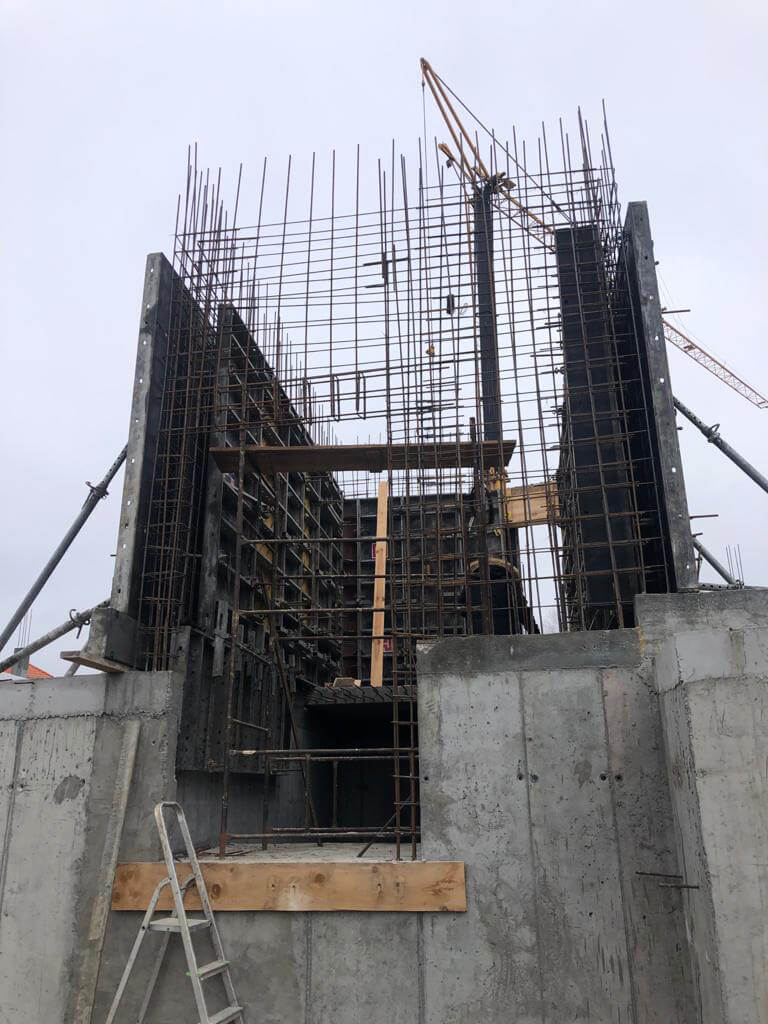

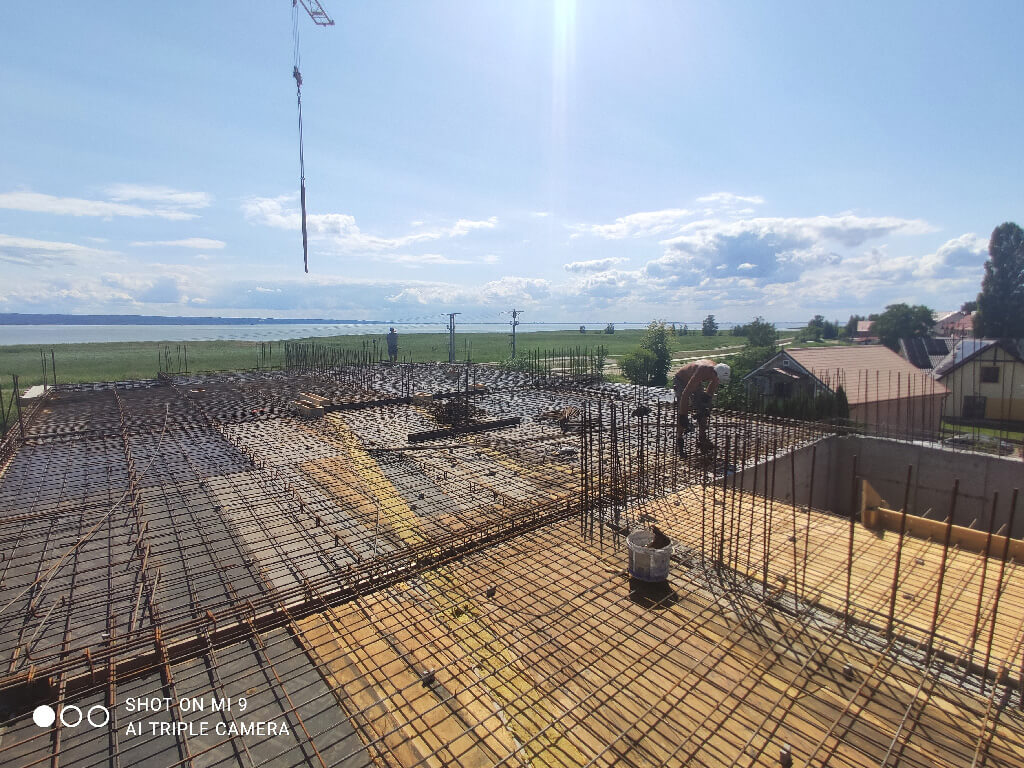

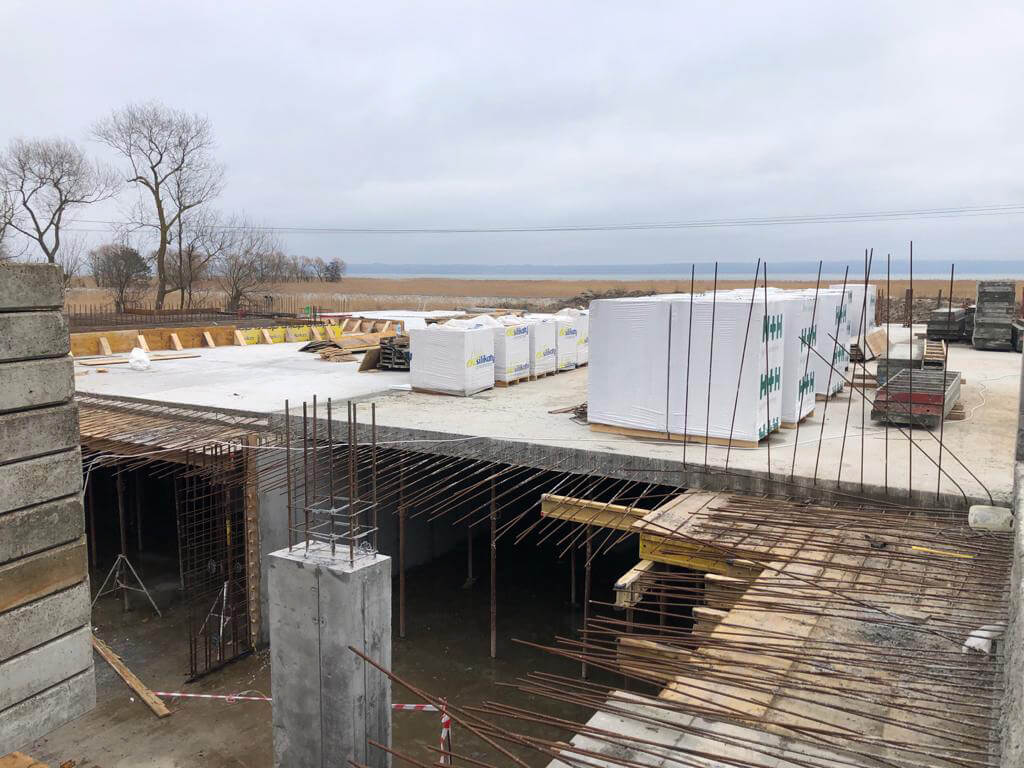

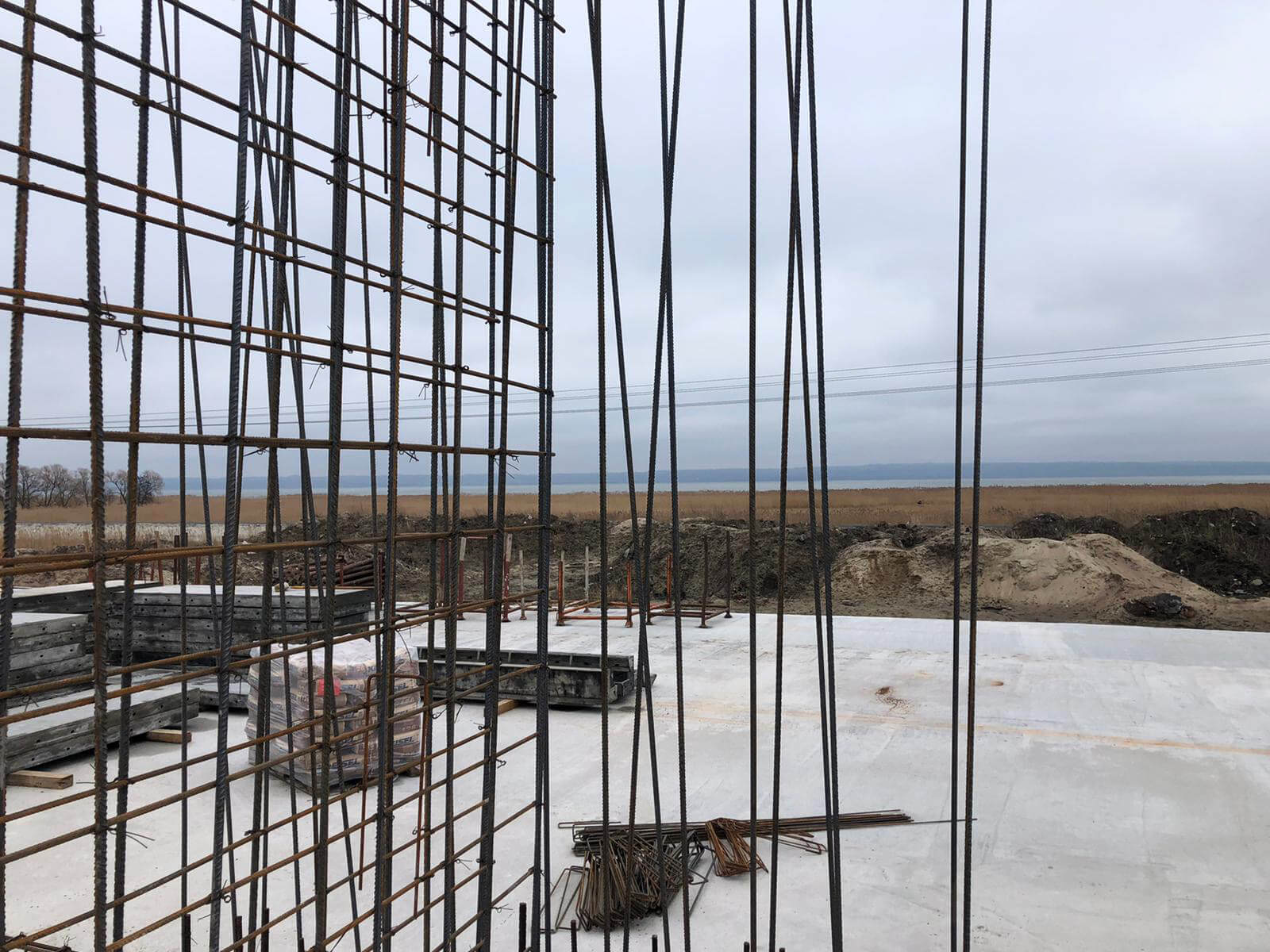

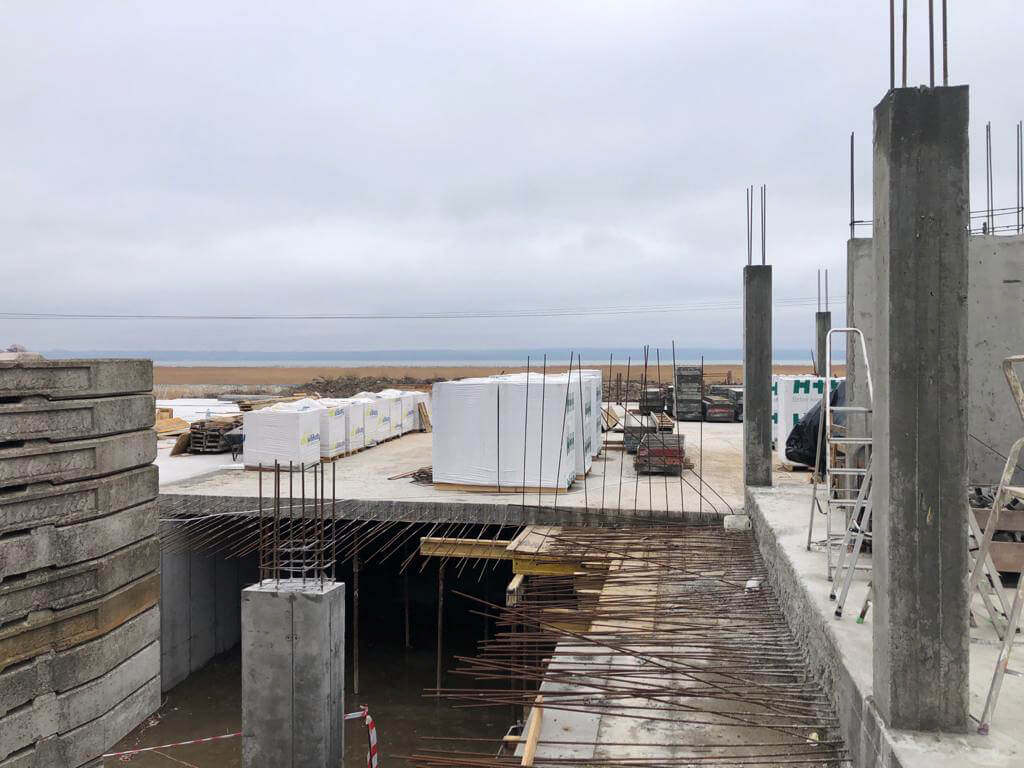

Postęp prac nad nad zbrojeniami.

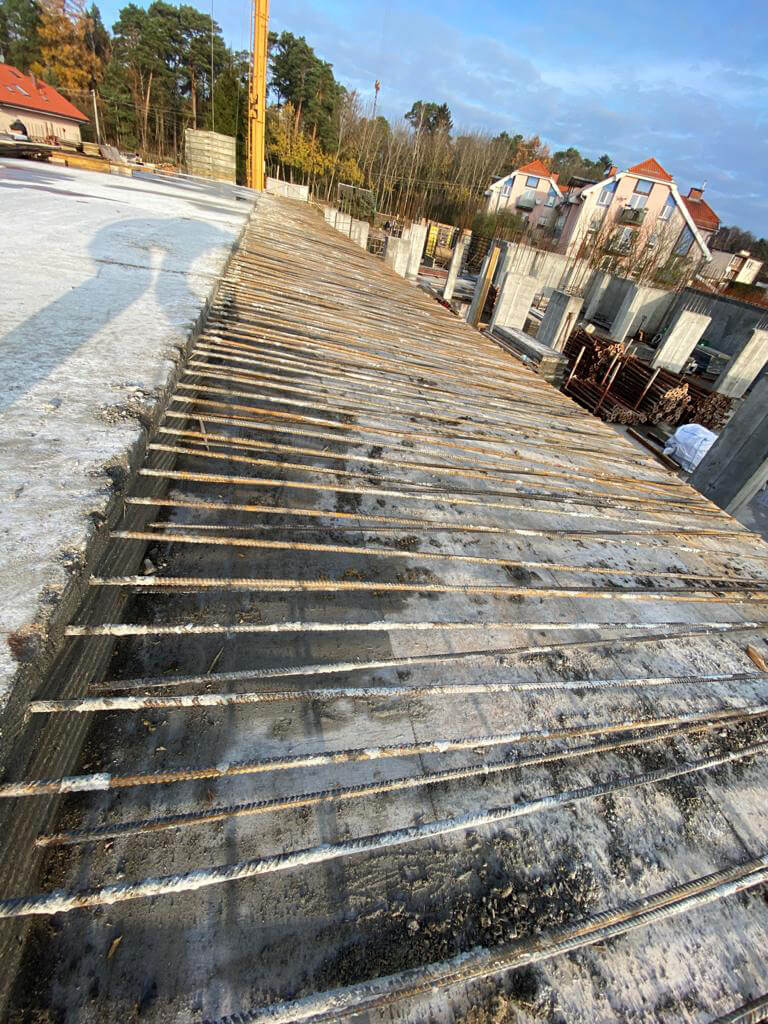

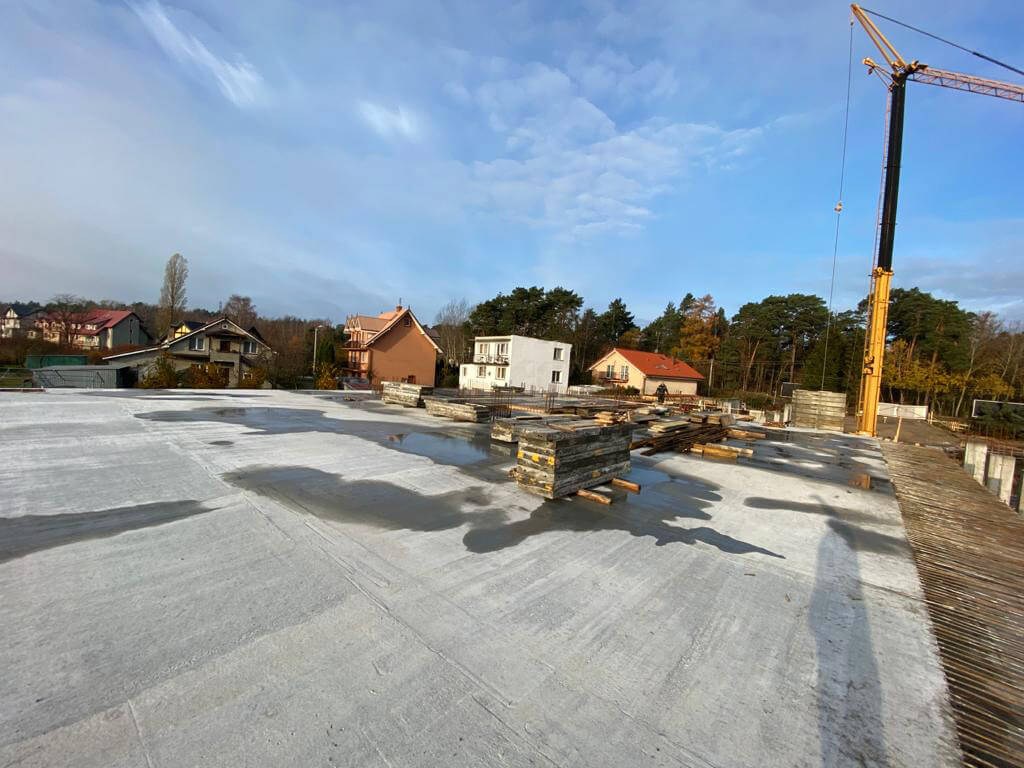

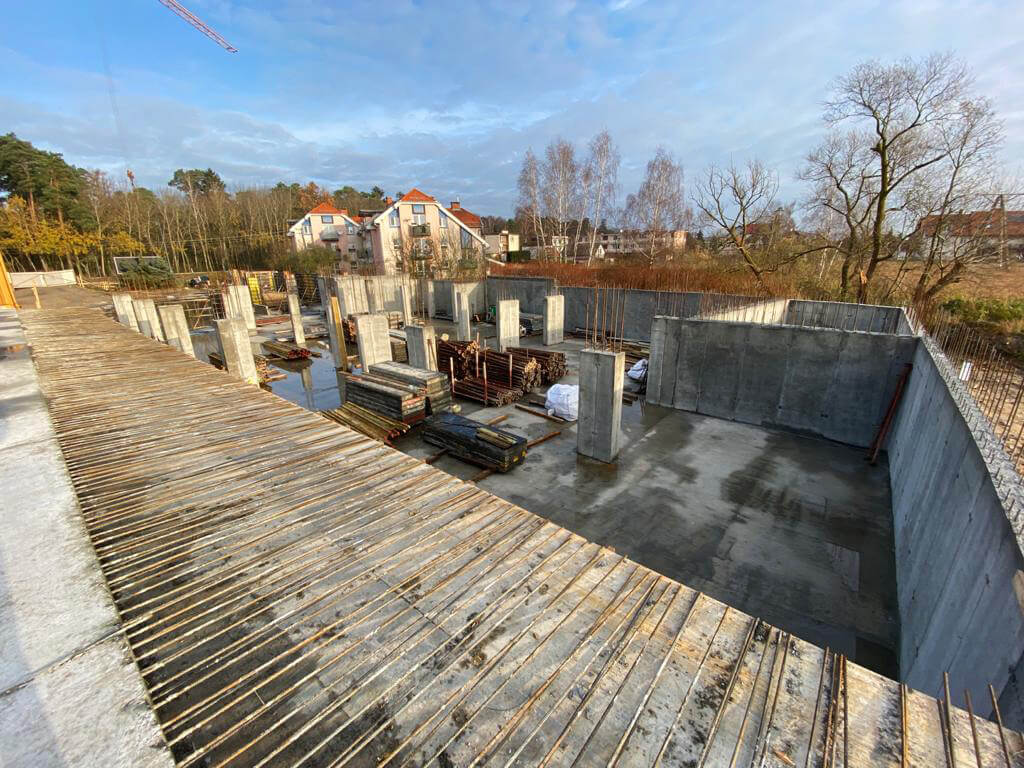

Listopad 2020

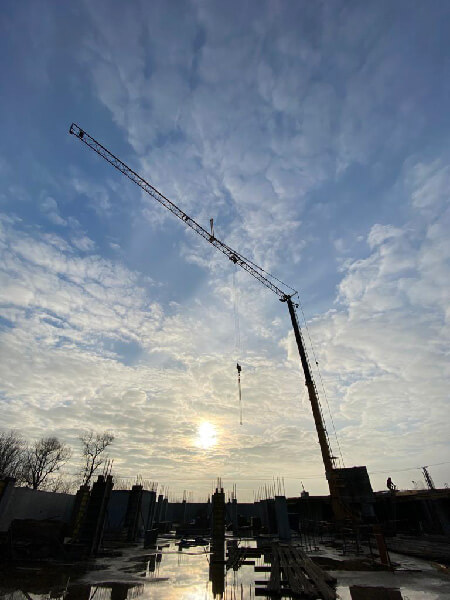

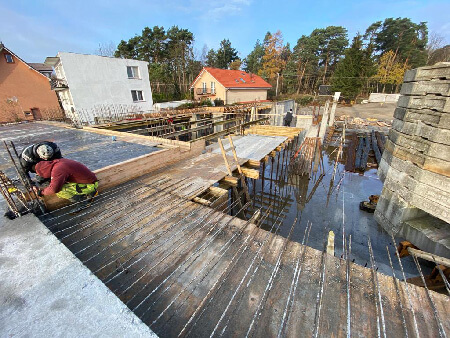

Postęp prac budowlanych

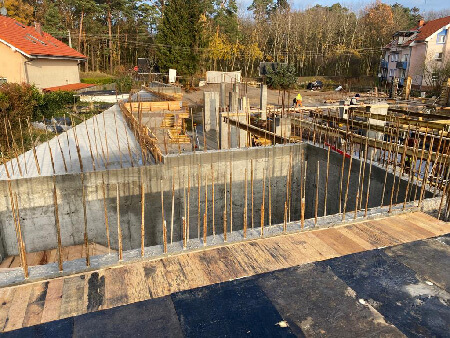

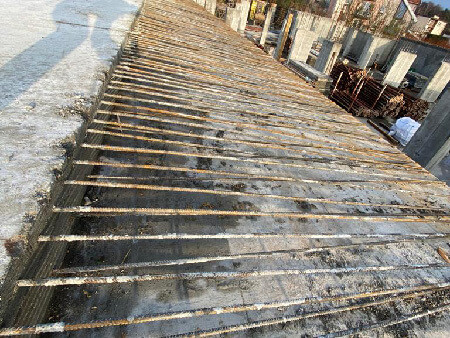

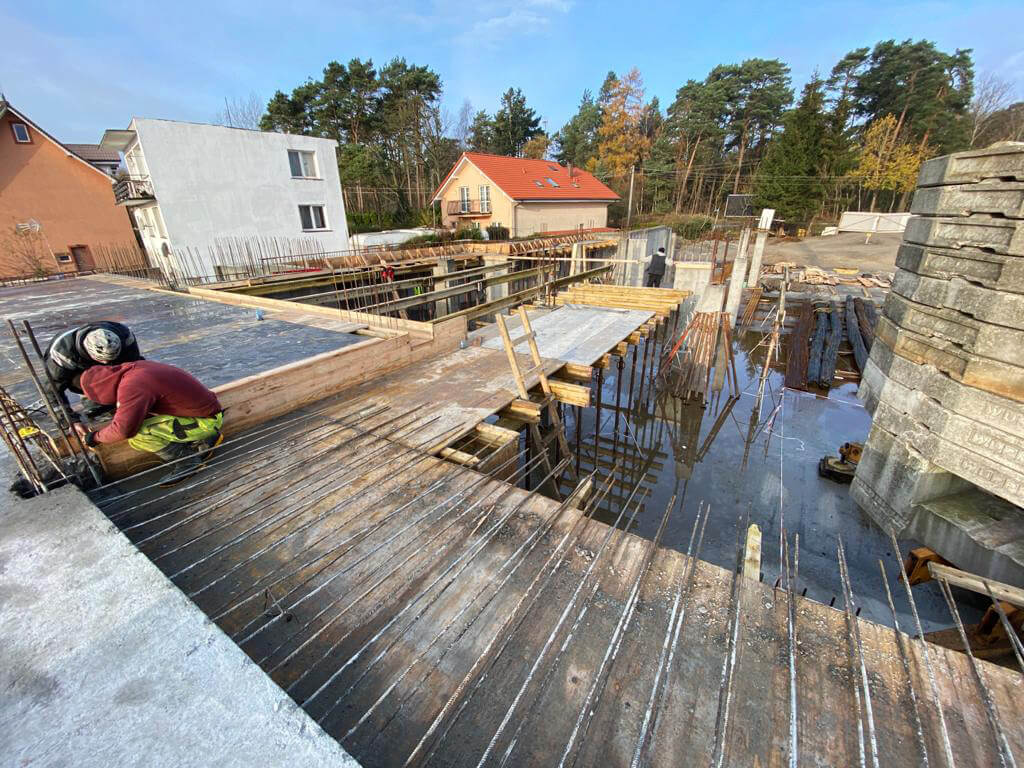

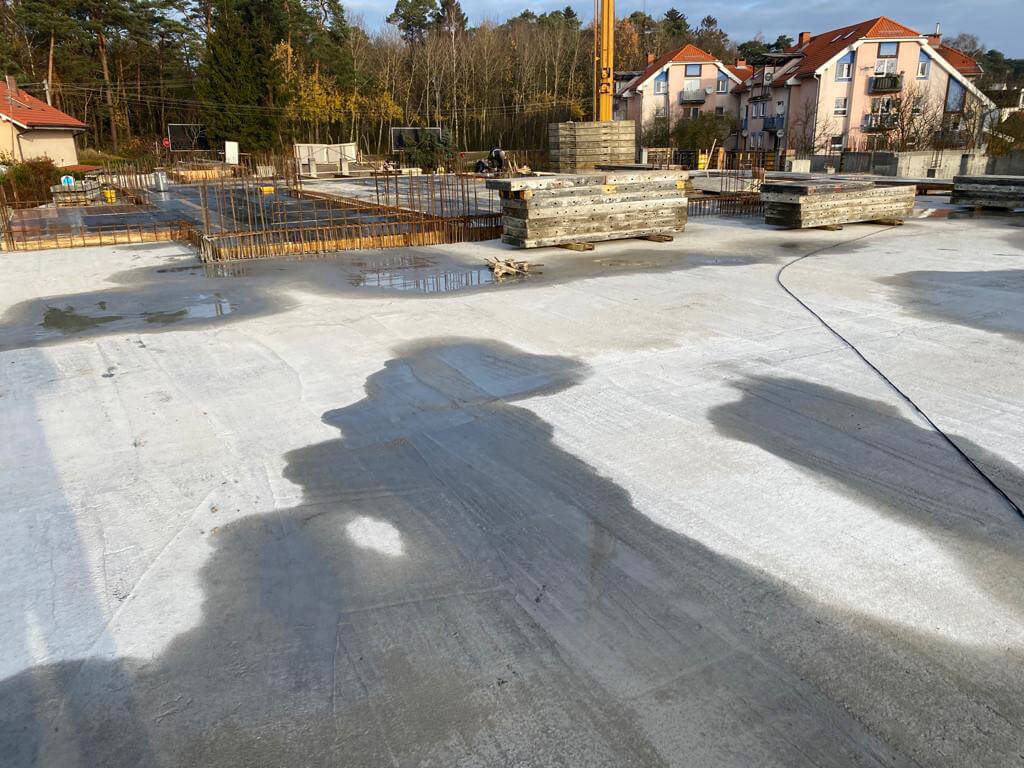

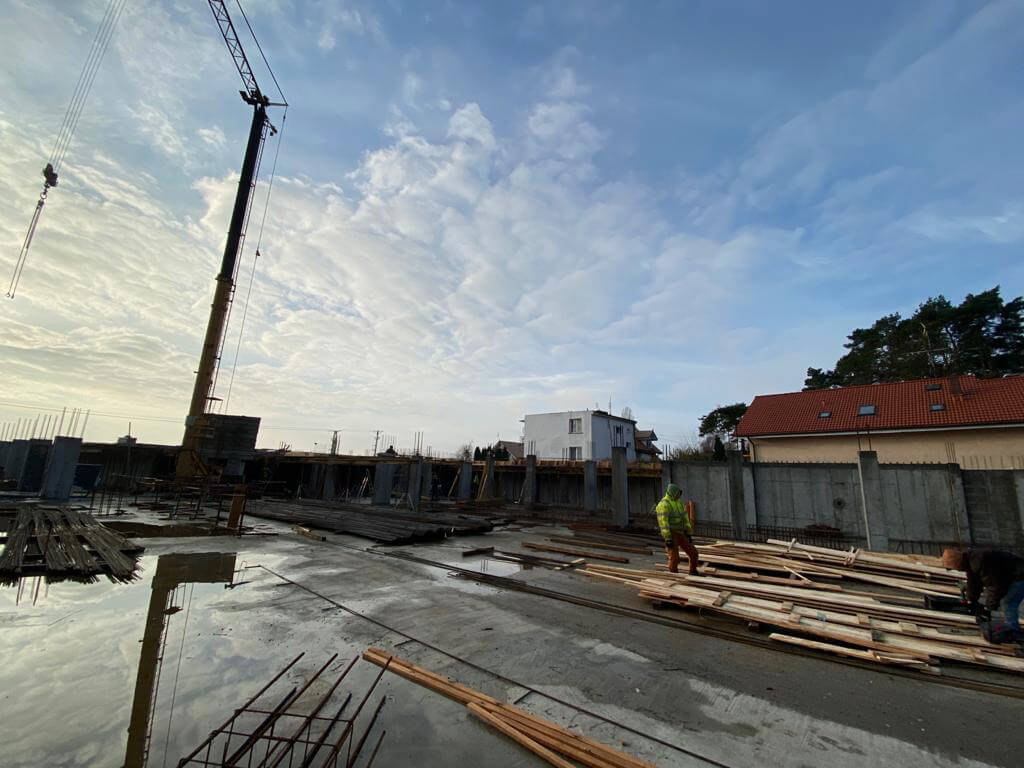

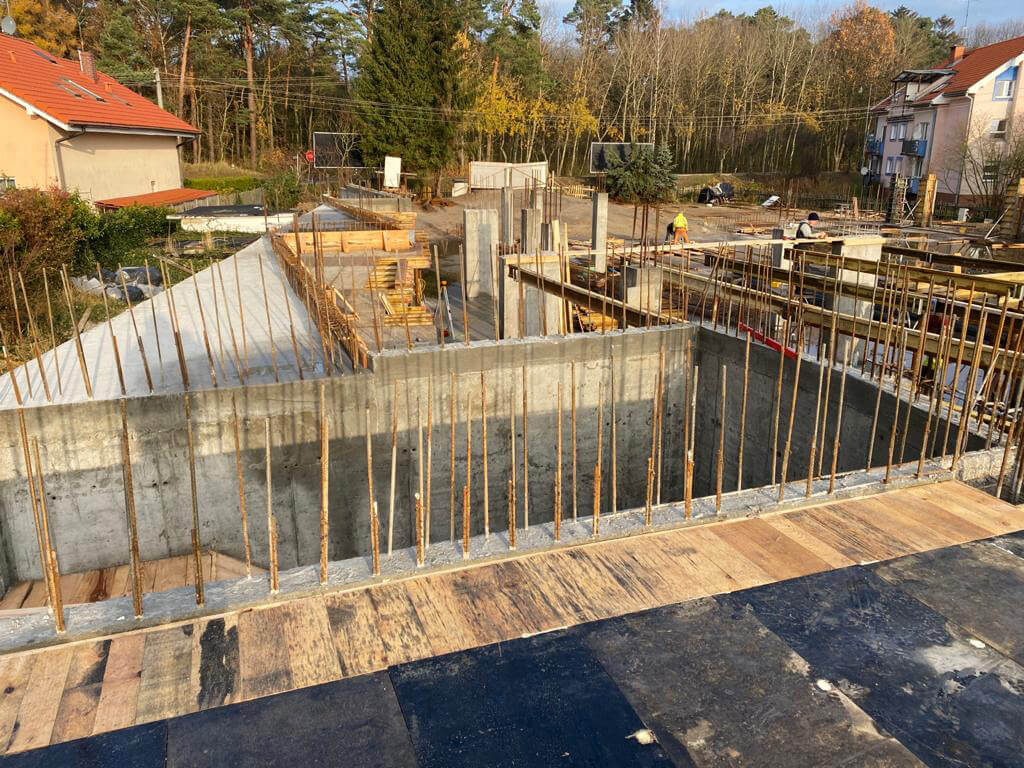

Aktualnie trwają pracę nad zbrojeniami.

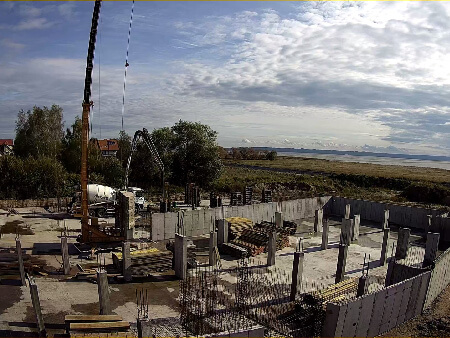

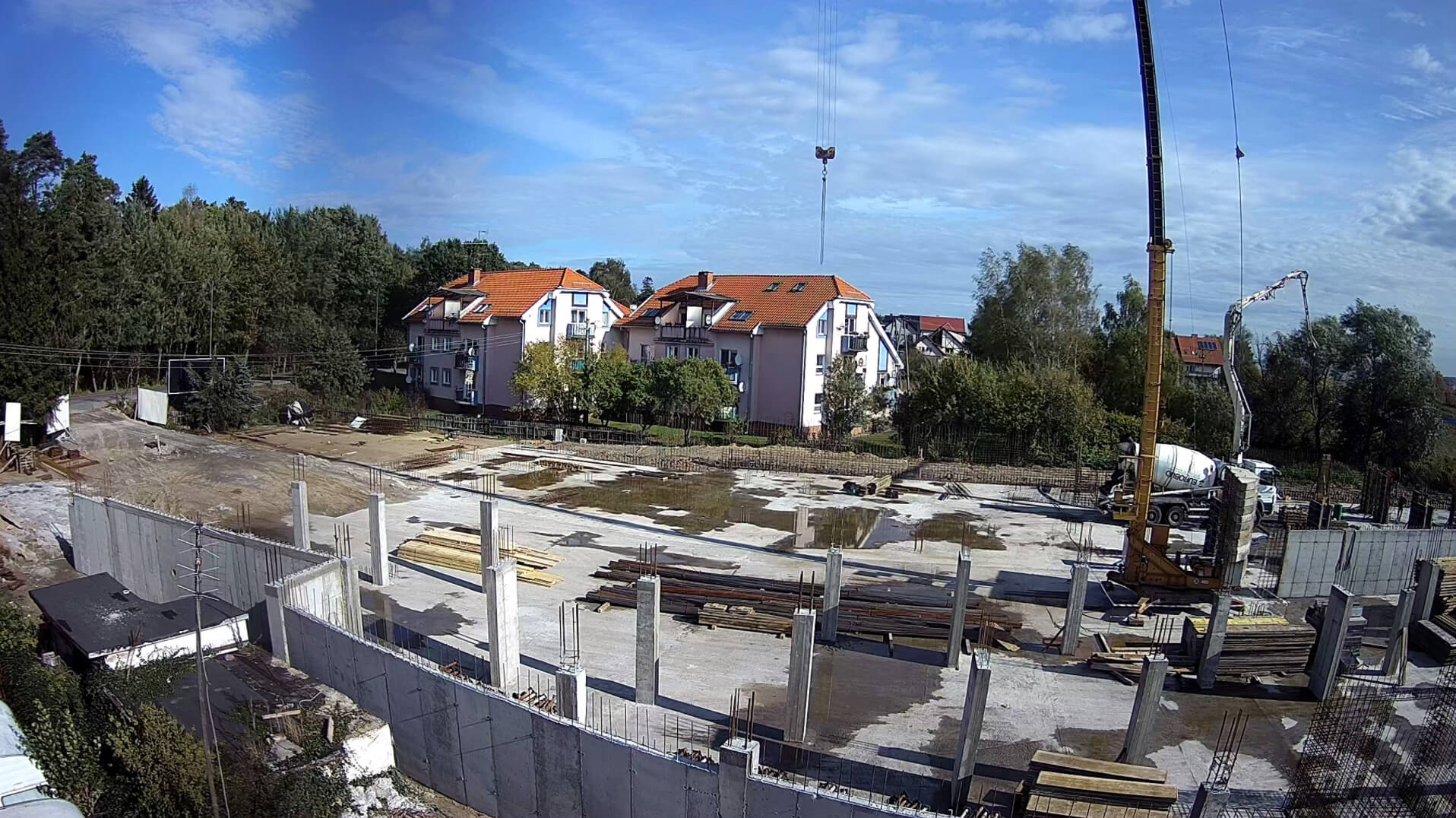

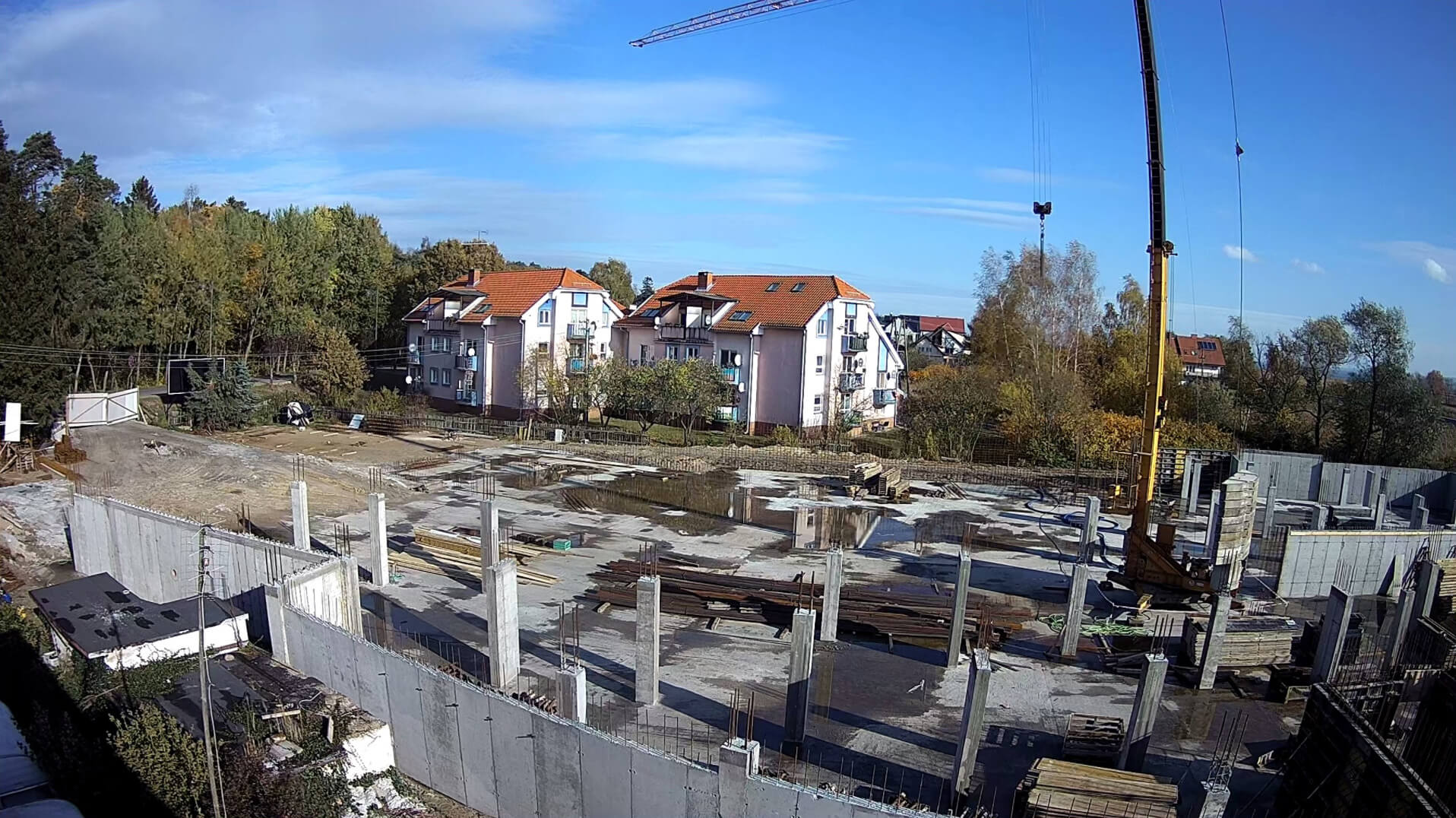

Październik 2020

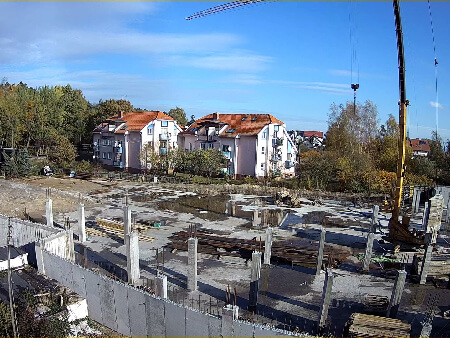

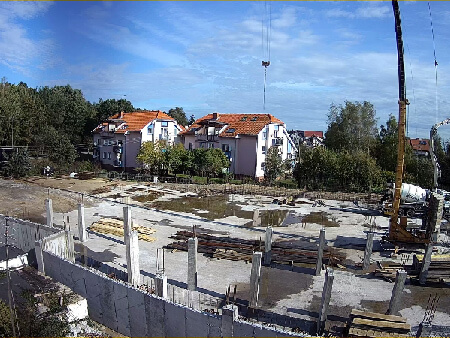

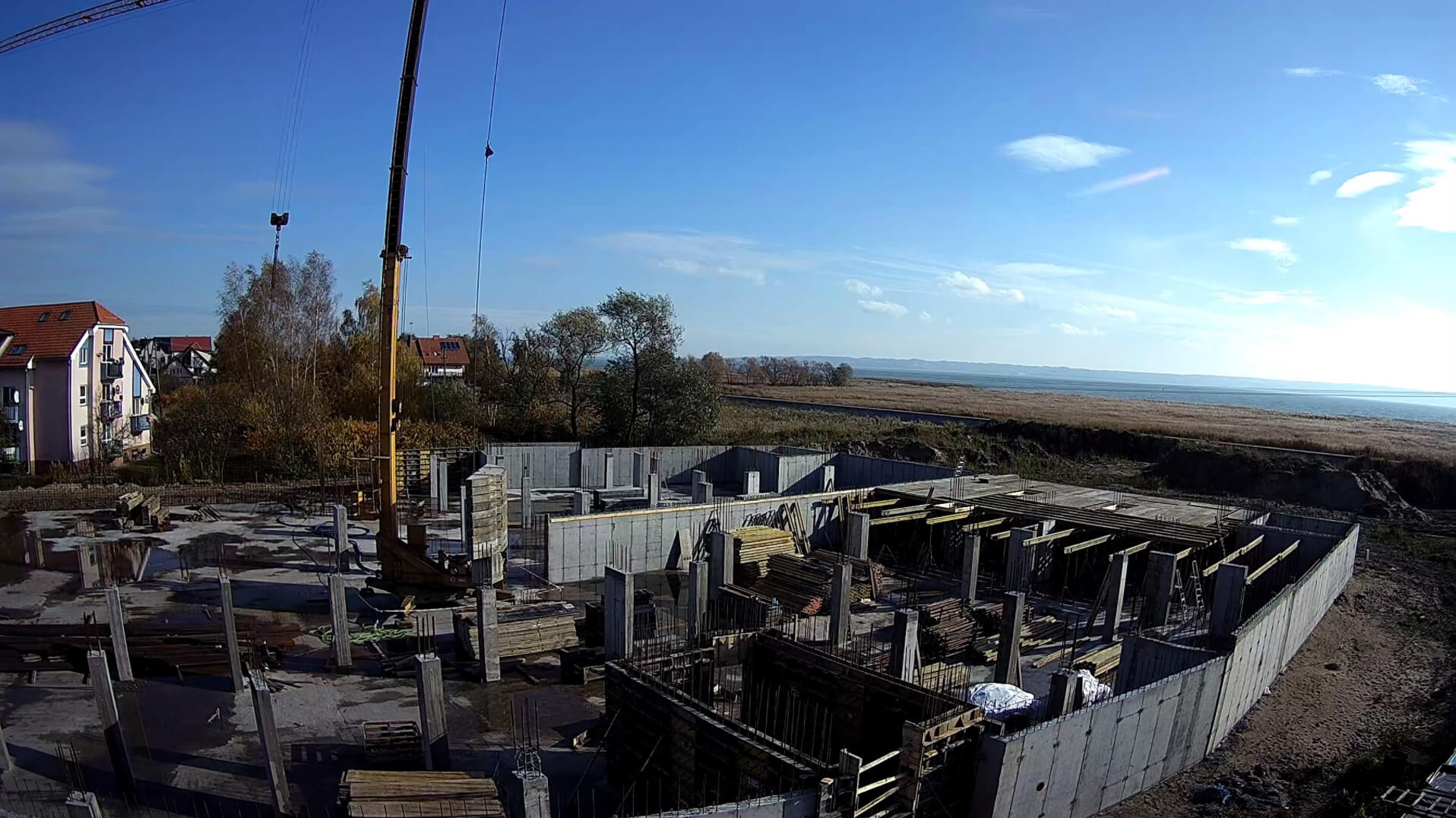

Postęp prac budowlanych

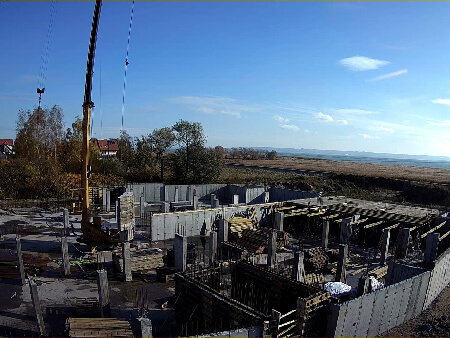

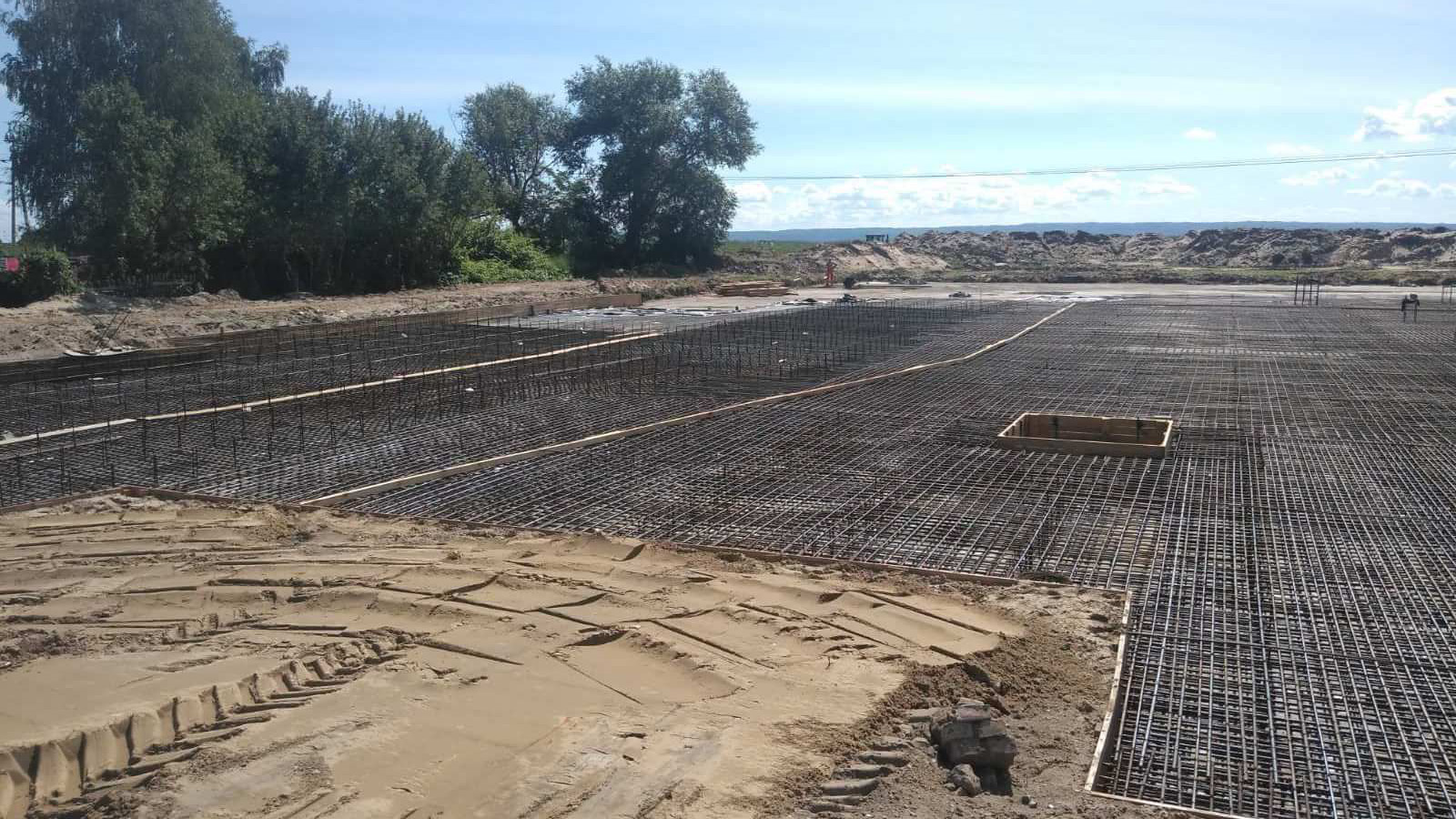

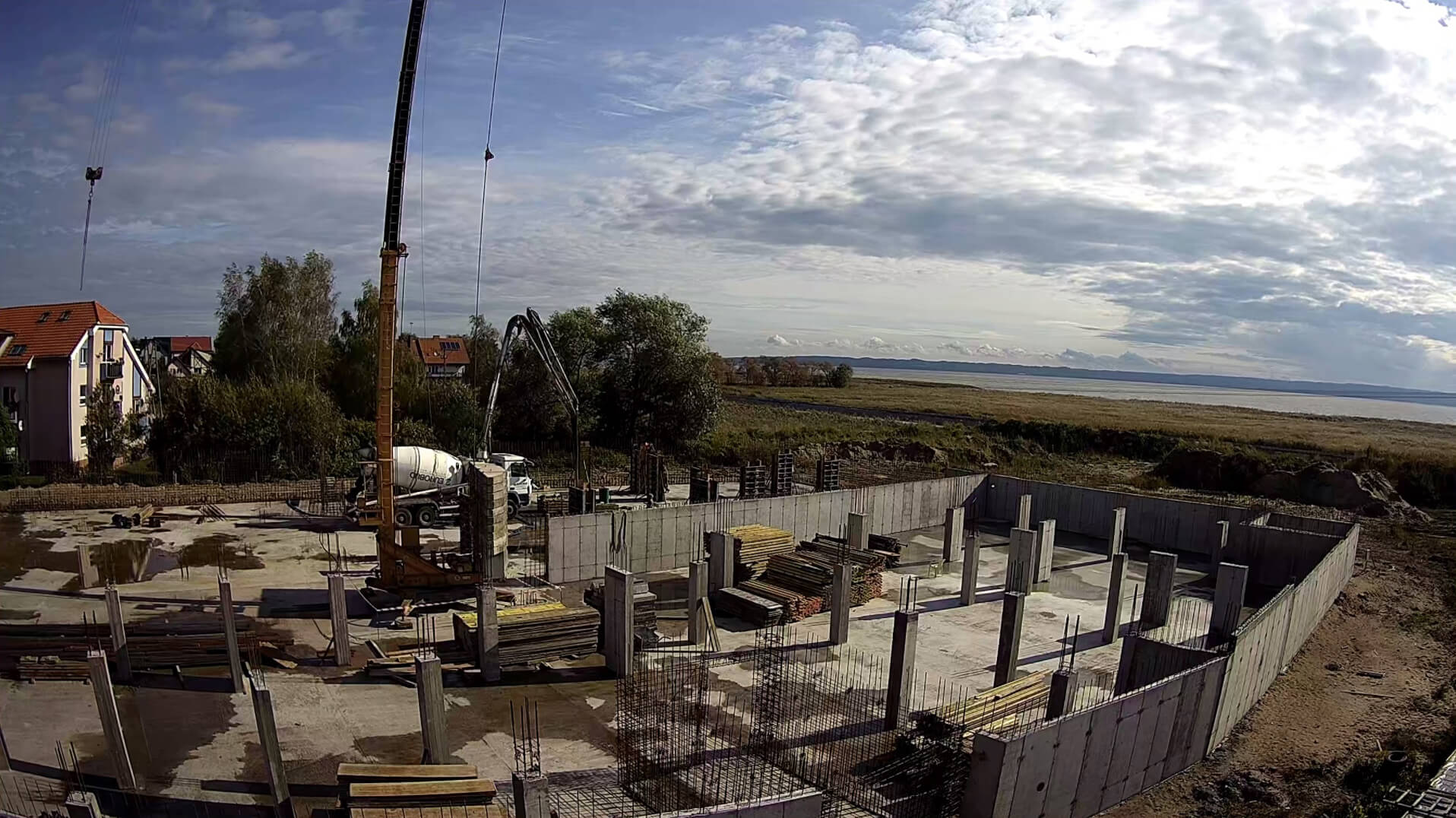

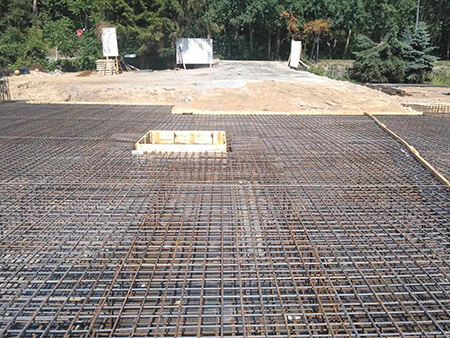

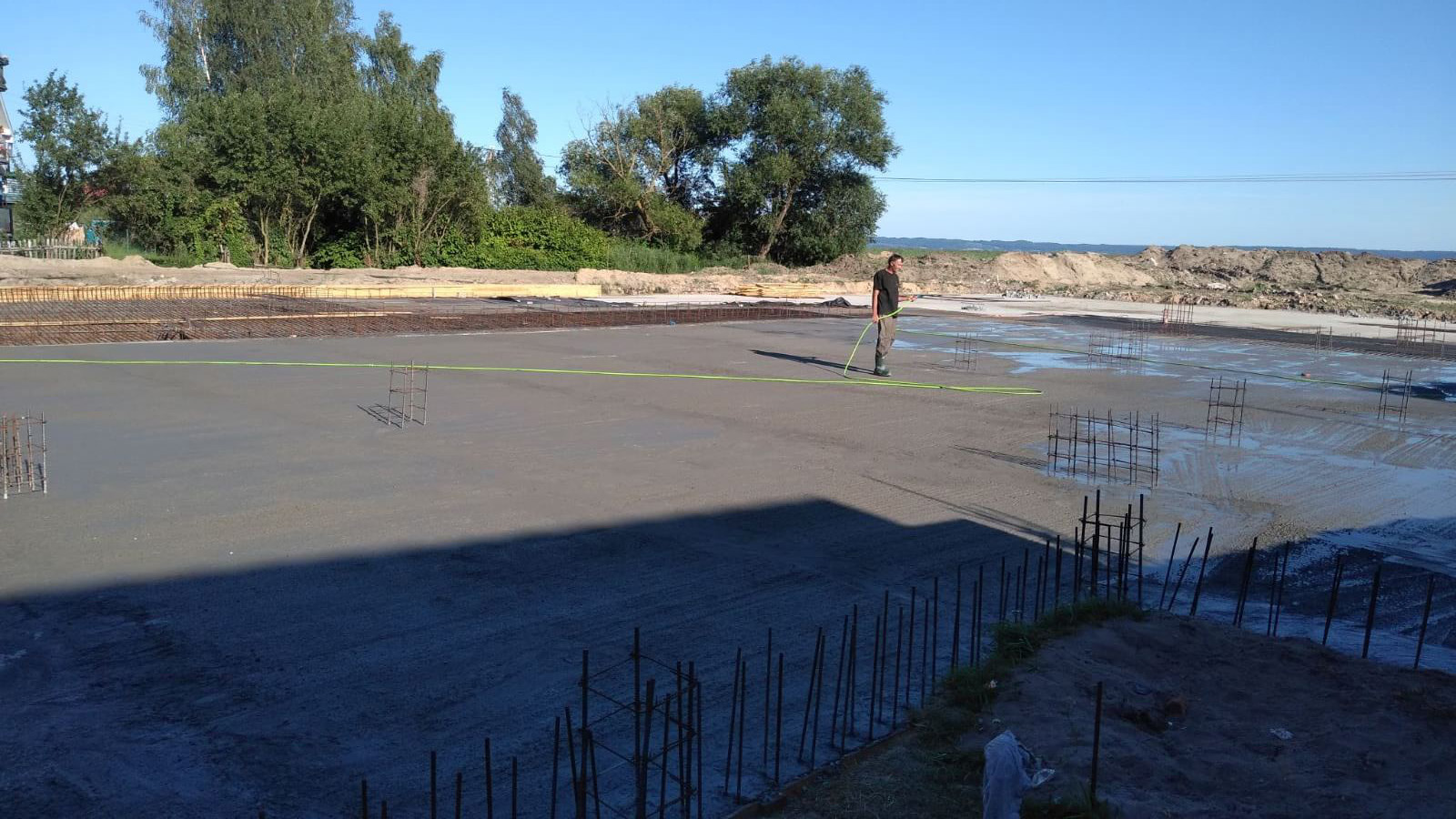

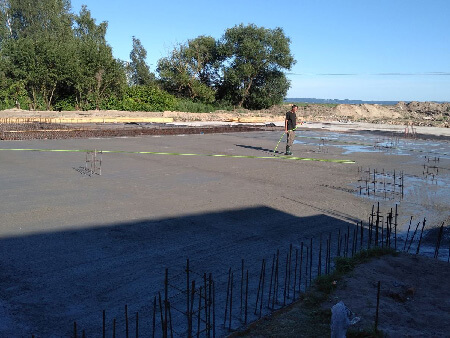

Aktualnie stawiane są słupy i ściany garażu.

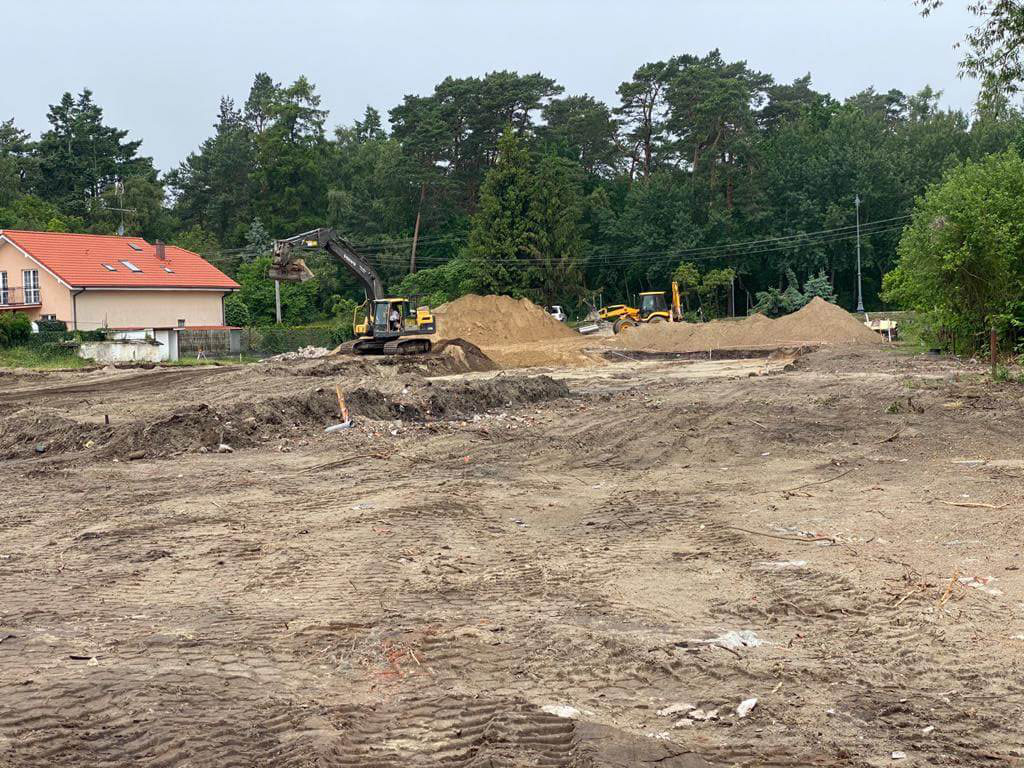

Czerwiec 2020

Rozpoczęcie prac budowlanych

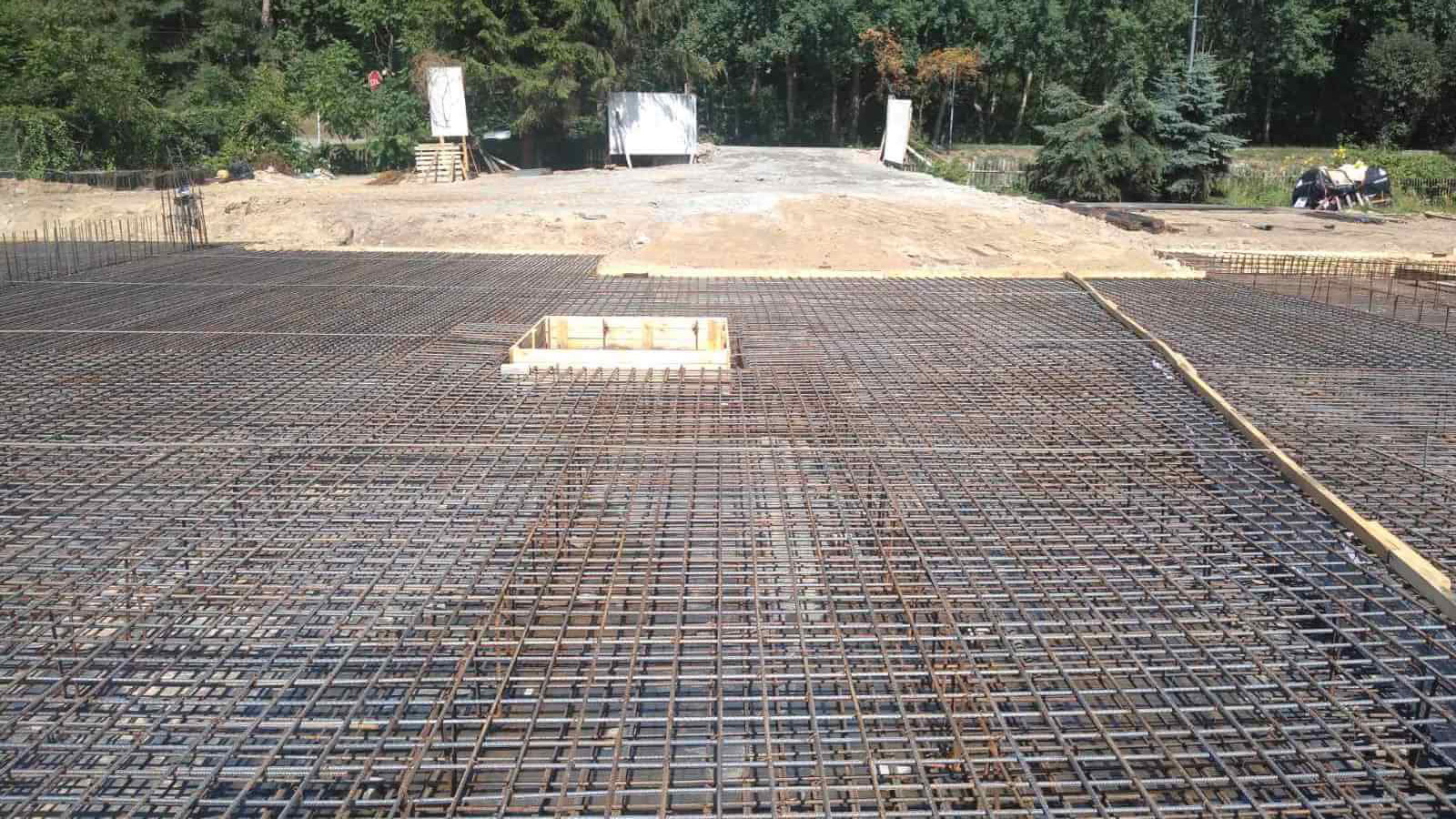

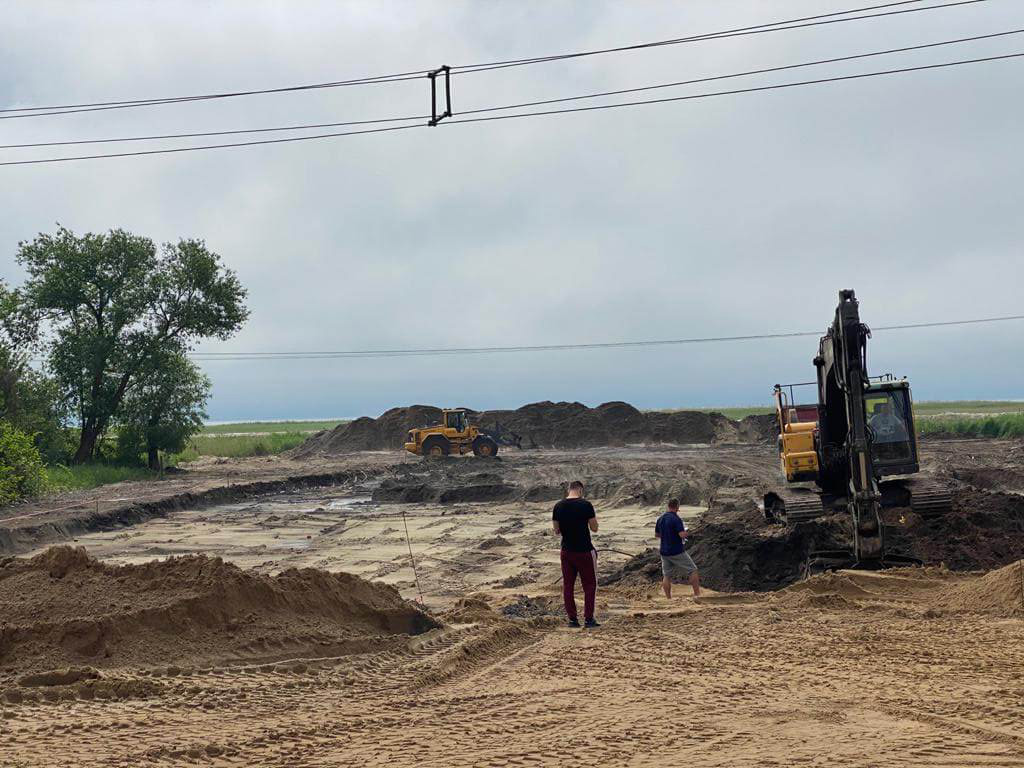

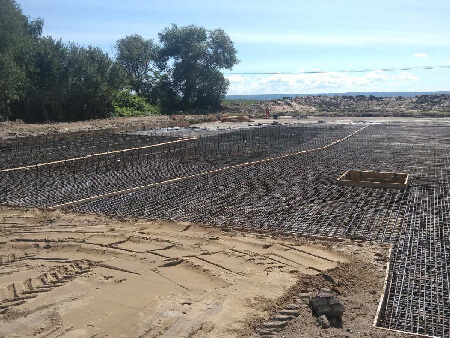

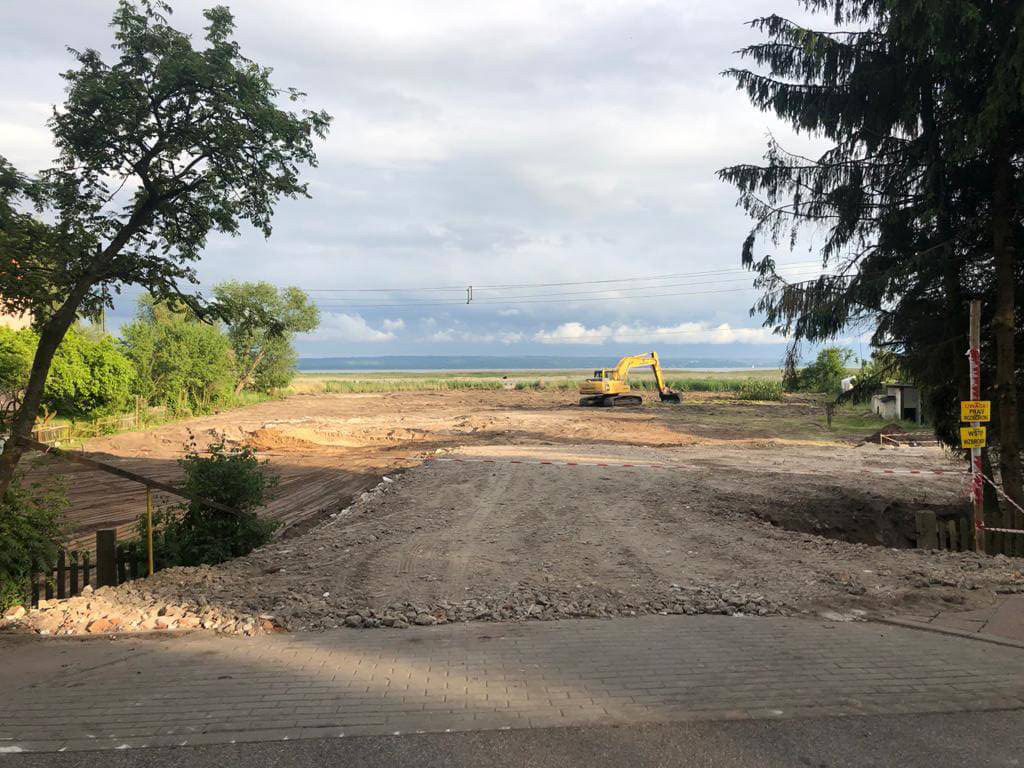

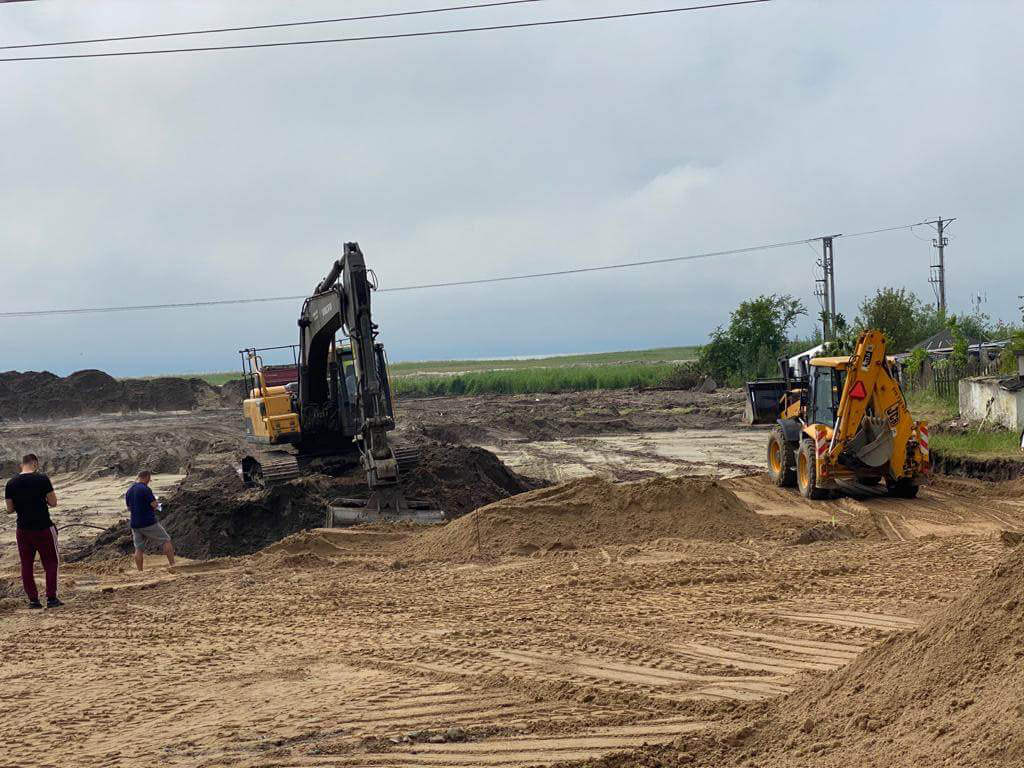

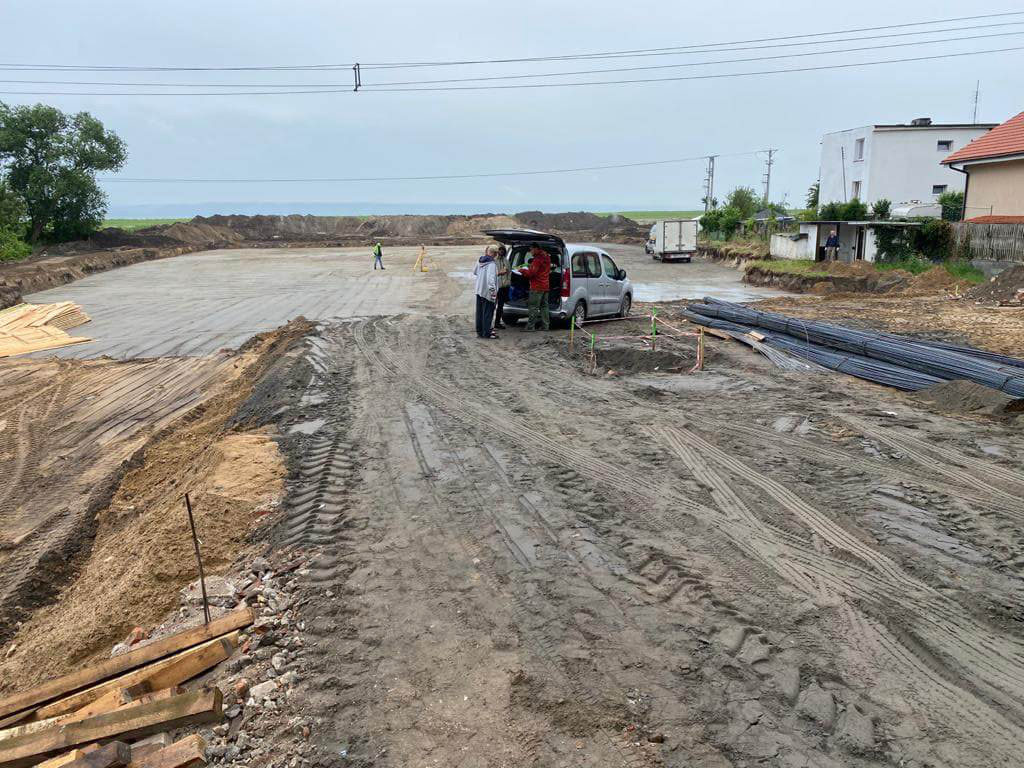

Rozpoczęcie prac ziemnych. Wymieniony został grunt pod płytę garażową i rozpoczęto zbrojenie płyty.
